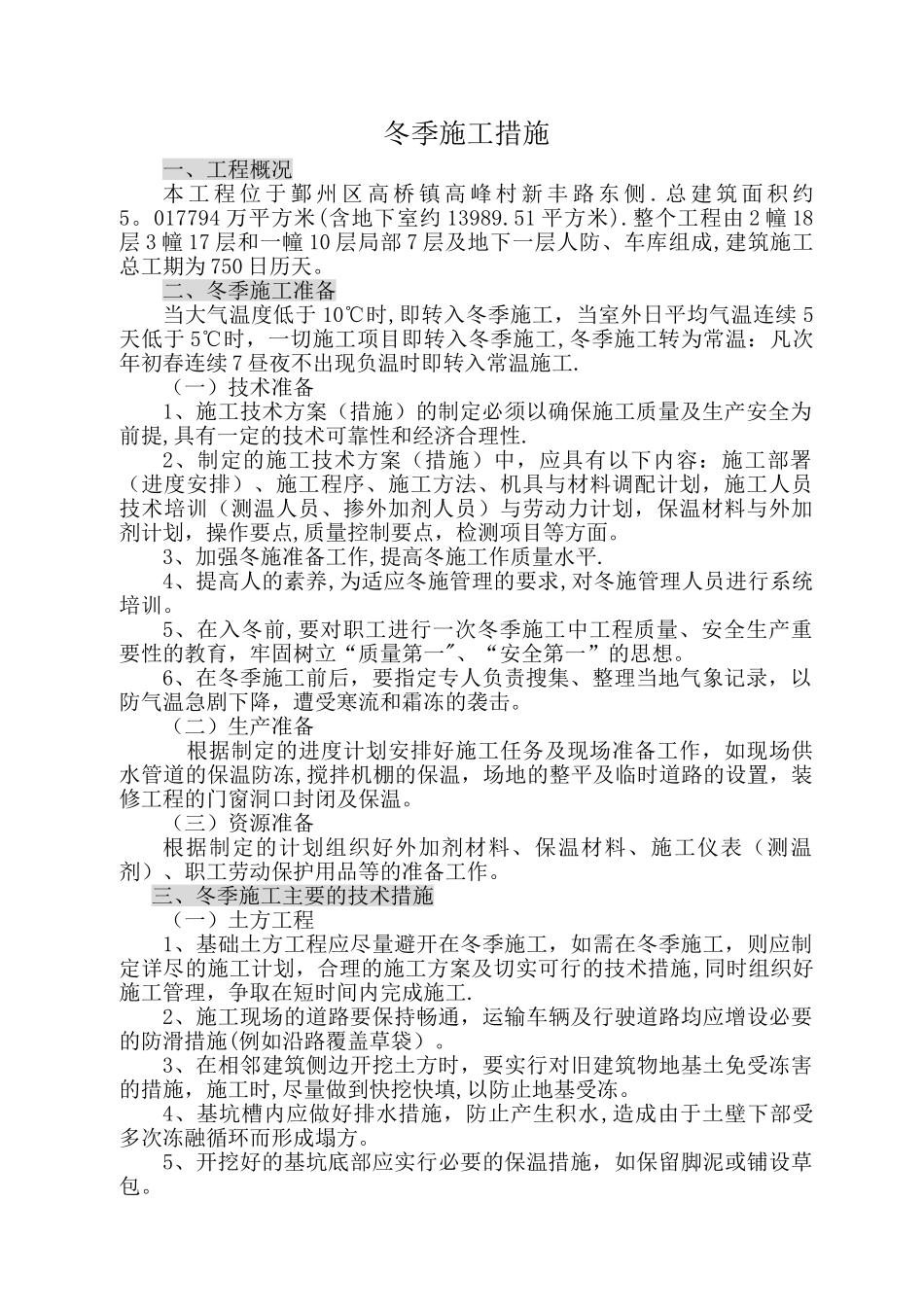

冬季施工措施一、工程概况本 工 程 位 于 鄞 州 区 高 桥 镇 高 峰 村 新 丰 路 东 侧
总 建 筑 面 积 约5
017794 万平方米(含地下室约 13989
51 平方米)
整个工程由 2 幢 18层 3 幢 17 层和一幢 10 层局部 7 层及地下一层人防、车库组成,建筑施工总工期为 750 日历天
二、冬季施工准备当大气温度低于 10℃时,即转入冬季施工,当室外日平均气温连续 5天低于 5℃时,一切施工项目即转入冬季施工,冬季施工转为常温:凡次年初春连续 7 昼夜不出现负温时即转入常温施工
(一)技术准备1、施工技术方案(措施)的制定必须以确保施工质量及生产安全为前提,具有一定的技术可靠性和经济合理性
2、制定的施工技术方案(措施)中,应具有以下内容:施工部署(进度安排)、施工程序、施工方法、机具与材料调配计划,施工人员技术培训(测温人员、掺外加剂人员)与劳动力计划,保温材料与外加剂计划,操作要点,质量控制要点,检测项目等方面
3、加强冬施准备工作,提高冬施工作质量水平
4、提高人的素养,为适应冬施管理的要求,对冬施管理人员进行系统培训
5、在入冬前,要对职工进行一次冬季施工中工程质量、安全生产重要性的教育,牢固树立“质量第一"、“安全第一”的思想
6、在冬季施工前后,要指定专人负责搜集、整理当地气象记录,以防气温急剧下降,遭受寒流和霜冻的袭击
(二)生产准备 根据制定的进度计划安排好施工任务及现场准备工作,如现场供水管道的保温防冻,搅拌机棚的保温,场地的整平及临时道路的设置,装修工程的门窗洞口封闭及保温
(三)资源准备根据制定的计划组织好外加剂材料、保温材料、施工仪表(测温剂)、职工劳动保护用品等的准备工作
三、冬季施工主要的技术措施(一)土方工程1、基础土方工程应尽量避开在冬季施工,如需在冬季施工,则应制定详尽的施工计划,合理的施工方案及切实可
