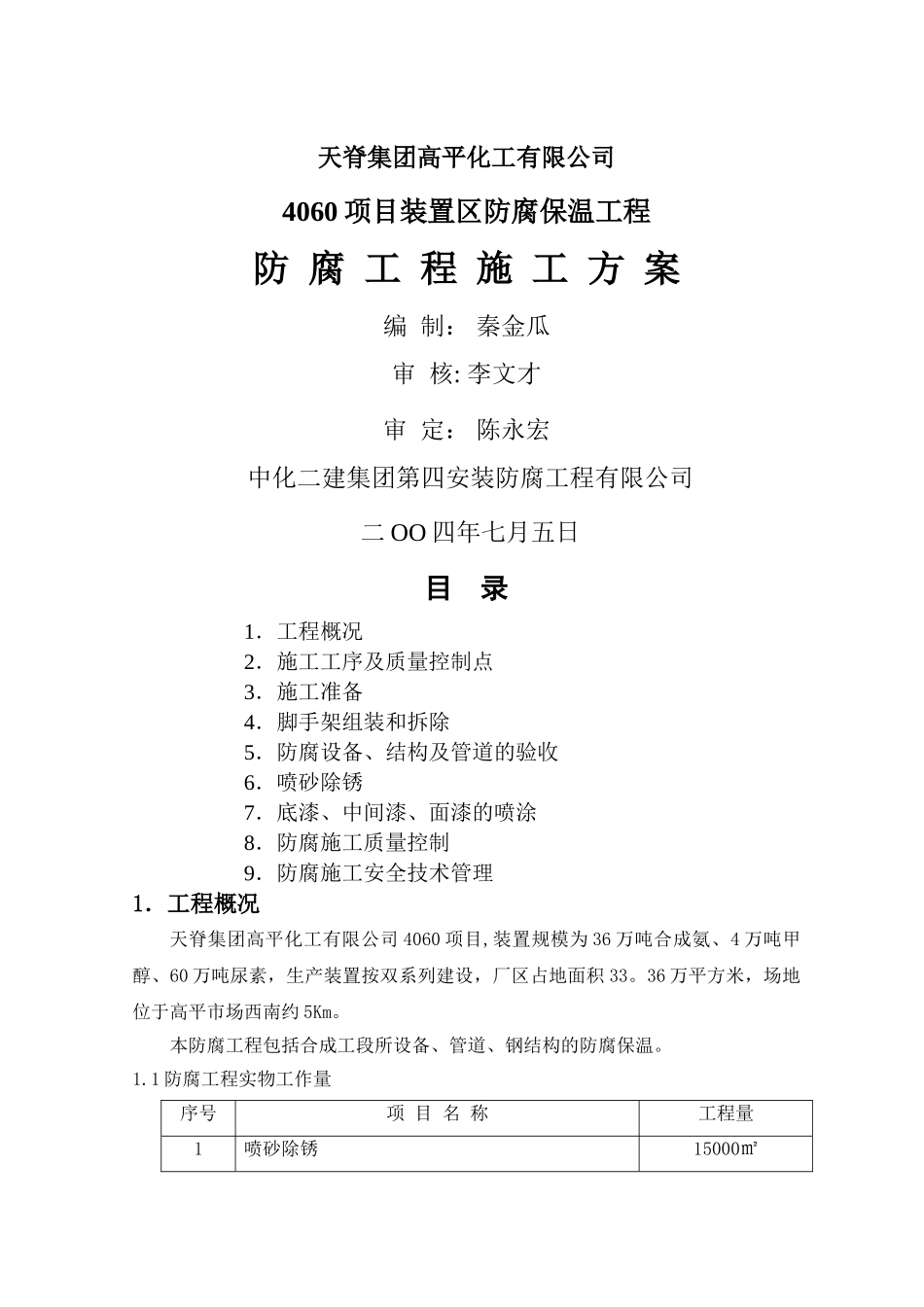

天脊集团高平化工有限公司4060 项目装置区防腐保温工程 防 腐 工 程 施 工 方 案编 制: 秦金瓜审 核: 李文才审 定: 陈永宏中化二建集团第四安装防腐工程有限公司二 OO 四年七月五日目 录1.工程概况2.施工工序及质量控制点3.施工准备4.脚手架组装和拆除5.防腐设备、结构及管道的验收6.喷砂除锈7.底漆、中间漆、面漆的喷涂8.防腐施工质量控制9.防腐施工安全技术管理1.工程概况天脊集团高平化工有限公司 4060 项目,装置规模为 36 万吨合成氨、4 万吨甲醇、60 万吨尿素,生产装置按双系列建设,厂区占地面积 33
36 万平方米,场地位于高平市场西南约 5Km
本防腐工程包括合成工段所设备、管道、钢结构的防腐保温

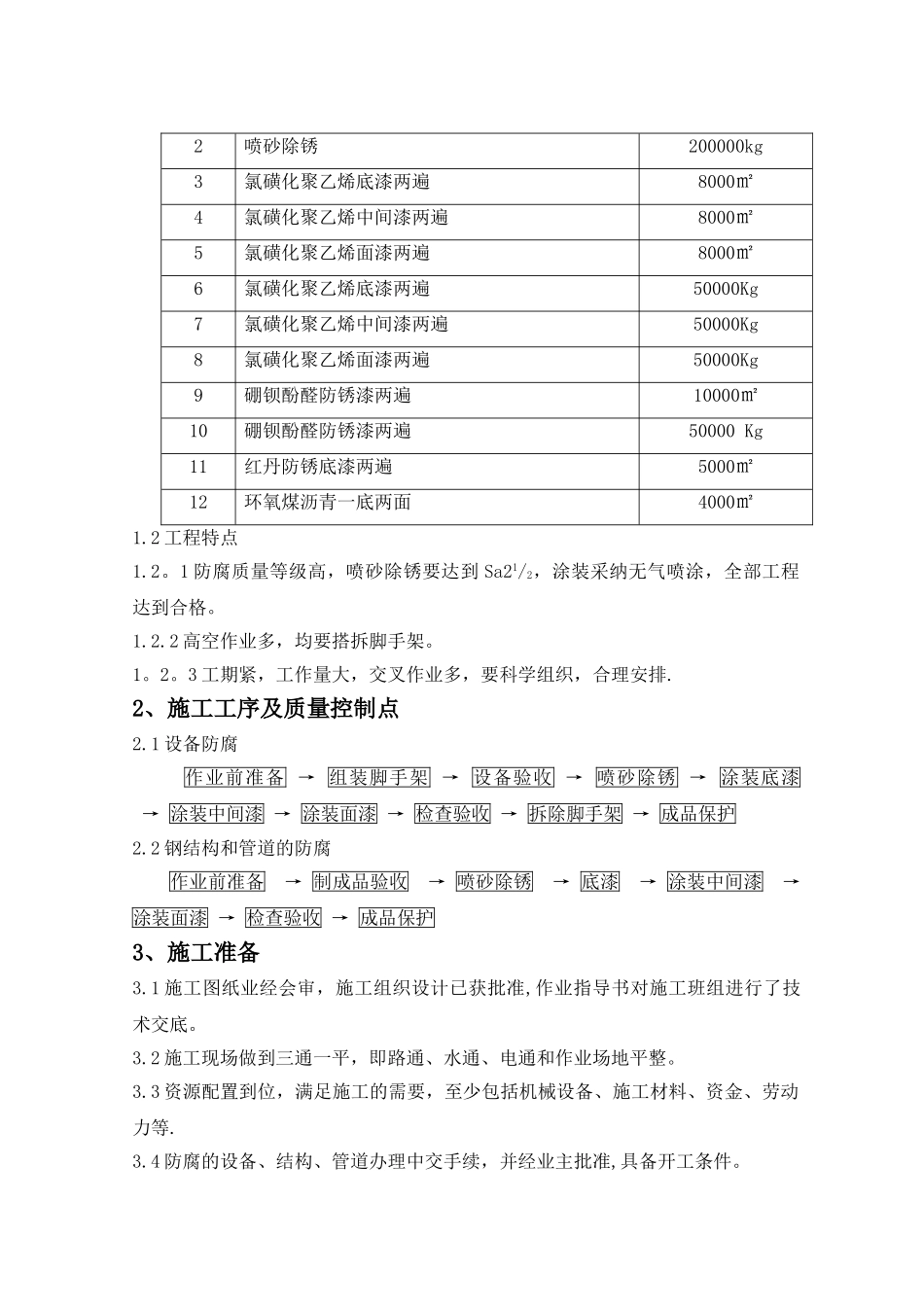

1 防腐工程实物工作量序号项 目 名 称工程量1喷砂除锈15000㎡2喷砂除锈200000kg3氯磺化聚乙烯底漆两遍8000㎡4氯磺化聚乙烯中间漆两遍8000㎡5氯磺化聚乙烯面漆两遍8000㎡6氯磺化聚乙烯底漆两遍50000Kg7氯磺化聚乙烯中间漆两遍50000Kg8氯磺化聚乙烯面漆两遍50000Kg9硼钡酚醛防锈漆两遍10000㎡10硼钡酚醛防锈漆两遍50000 Kg11红丹防锈底漆两遍5000㎡12环氧煤沥青一底两面4000㎡1
2 工程特点1
1 防腐质量等级高,喷砂除锈要达到 Sa21/2,涂装采纳无气喷涂,全部工程达到合格

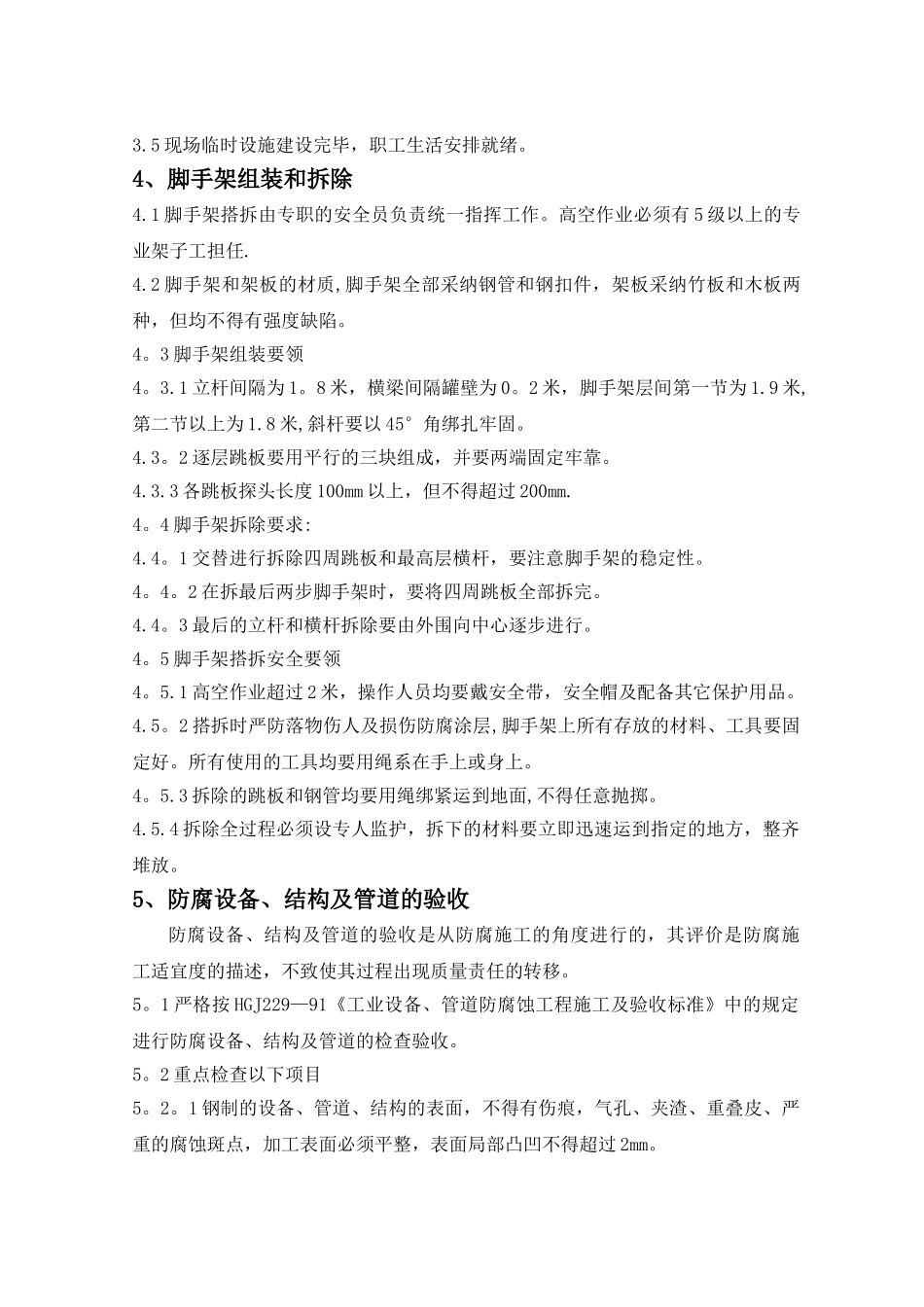

2 高空作业多,均要搭拆脚手架
3 工期紧,工作量大,交叉作业多,要科学组织,合理安排
2、施工工序及质量控制点2
1 设备防腐作业前准备 → 组装脚手架 → 设备验收 → 喷砂除锈 → 涂装底漆 → 涂装中间漆 → 涂装面漆 → 检查验收 → 拆除脚手架 → 成品保护2
2 钢结构和管道的防腐作业前准备 → 制成品验收 → 喷砂除锈 → 底漆 → 涂装中间漆 → 涂装面漆 → 检查验收 →
