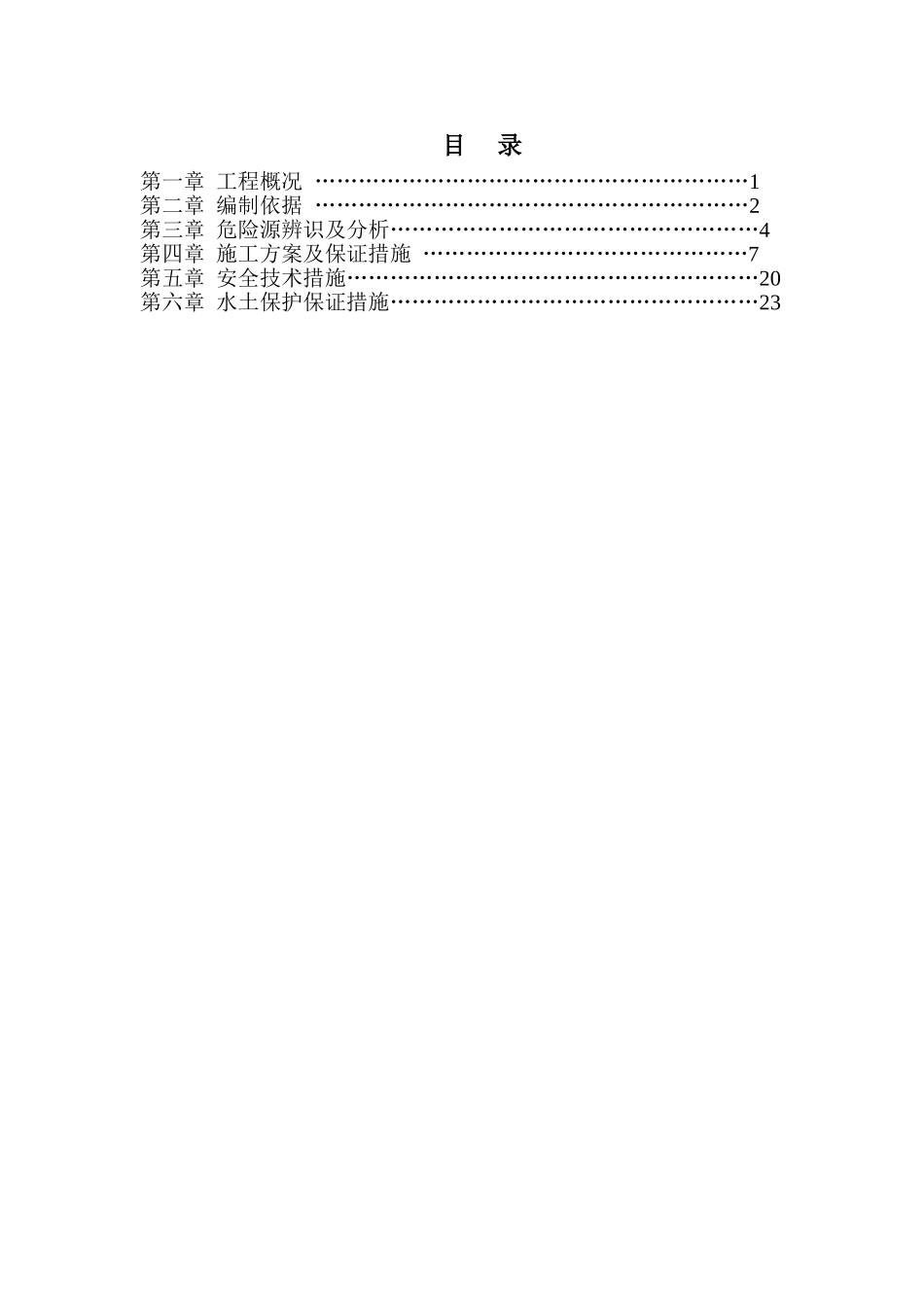

目 录第一章 工程概况 ……………………………………………………1第二章 编制依据 ……………………………………………………2第三章 危险源辨识及分析……………………………………………4第四章 施工方案及保证措施 ………………………………………7第五章 安全技术措施…………………………………………………20第六章 水土保护保证措施……………………………………………23第一章 工程概况宣恩县椒园镇至三河段道路工程起点位于宣恩县椒园镇(桩号为K0+000),接 209 国道,并与在建恩来高速 A 砸道起点连接,沿老路改建至衫树湾之后新建至终点三河村(终点桩号为 K7+552
道路经八眼坳、牛角湾、曾家湾、红岩卡、许家湾、二台坪、胡家沟后高桥梁跨越衫树湾(村口湾村)路线继续向前经二墉沟后,到达本项目终点三河沟村,路线全长 7
54km,其中改扩建 5
455km,新建 2
本工程沿线属亚热带季风气候,地下水有充沛的降雨入渗补给量,没线地下水的补、迳、排条件受沿线的地形、地貌及地层岩性制约
中低山区植被较发育,地形切割强烈,坡度较陡,降水顺斜坡或冲沟流失较快,渗入岩土层较小,地下水径流途径较短,排泄条件较好,多以侧向泉、地表泾流的形补给沟谷
降雨是地下水的主要补给来源,地下水水位受气候影响较明显
合同段开工时间为 2024 年 8 月 28 日,竣工时间 2024 年 8 月 27 日,工期 12 个月
本合同段深路堑边坡一览表序号起讫桩号长度(m)边坡位置最大高度(m)1K2+200~K2+320120右侧39
052K3+500~K3+720220左侧41
563K4+350~K4+540100左侧36
594K6+240~K6+360120左侧285K5+720~K6+120400左、右侧62
