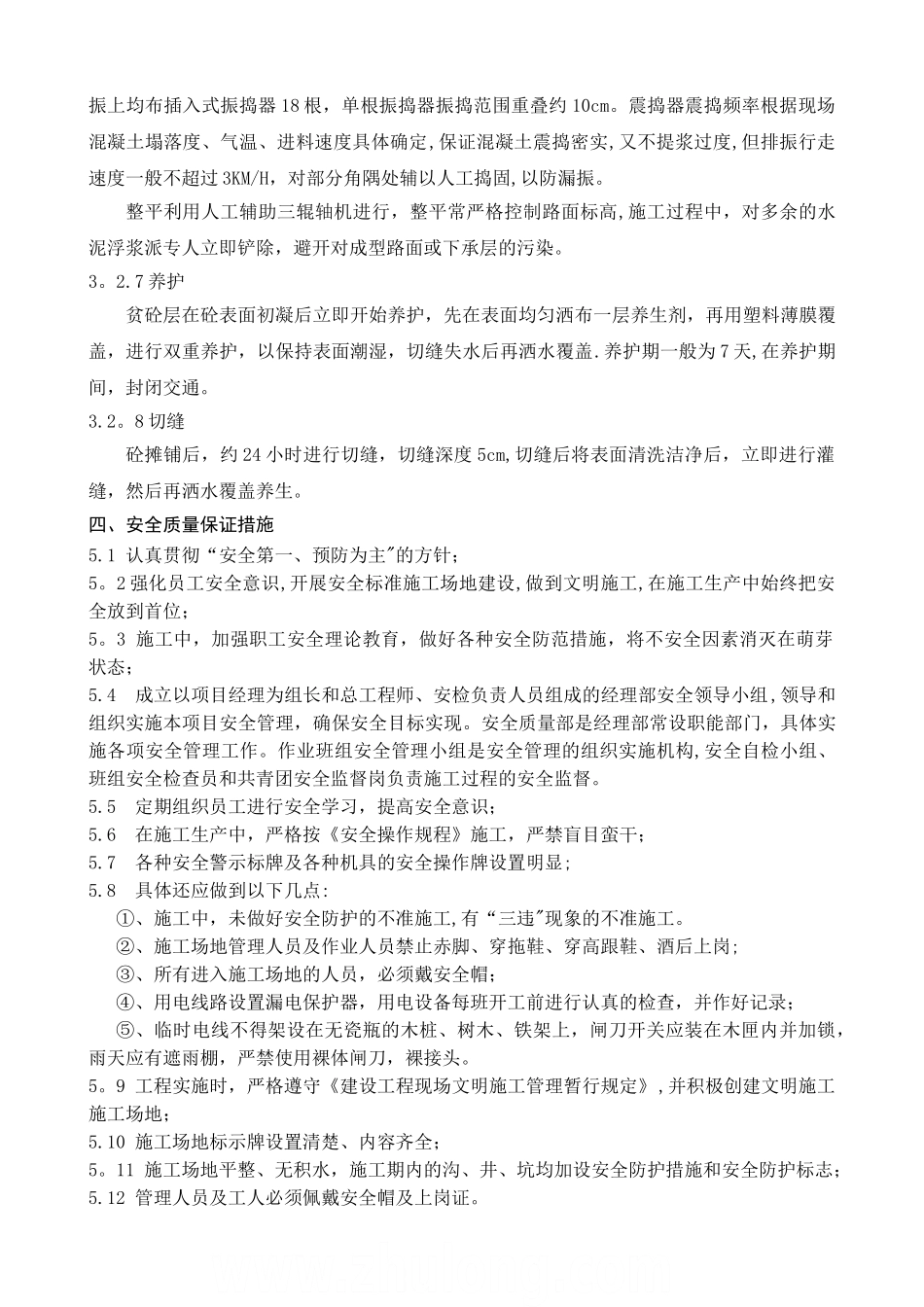

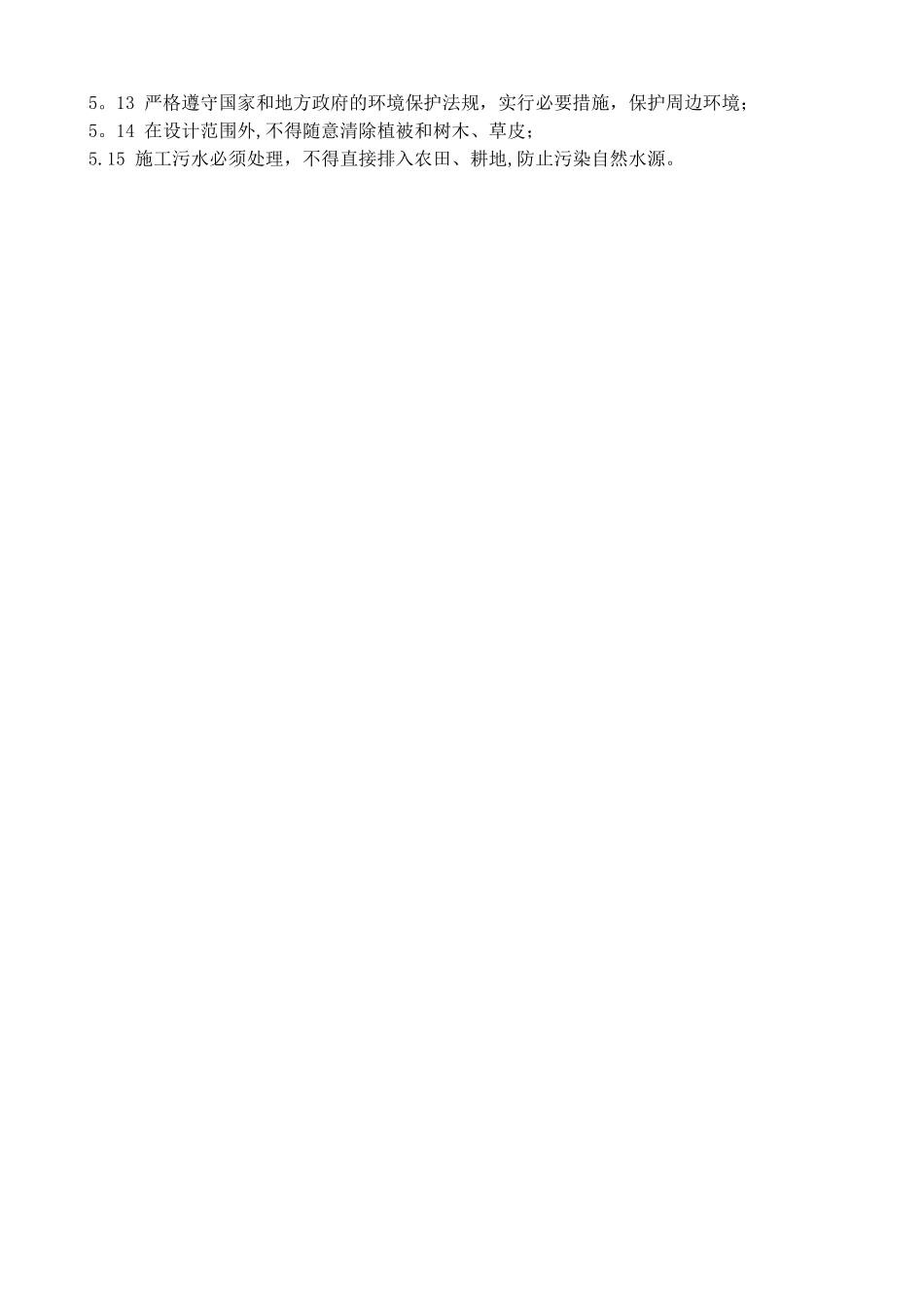

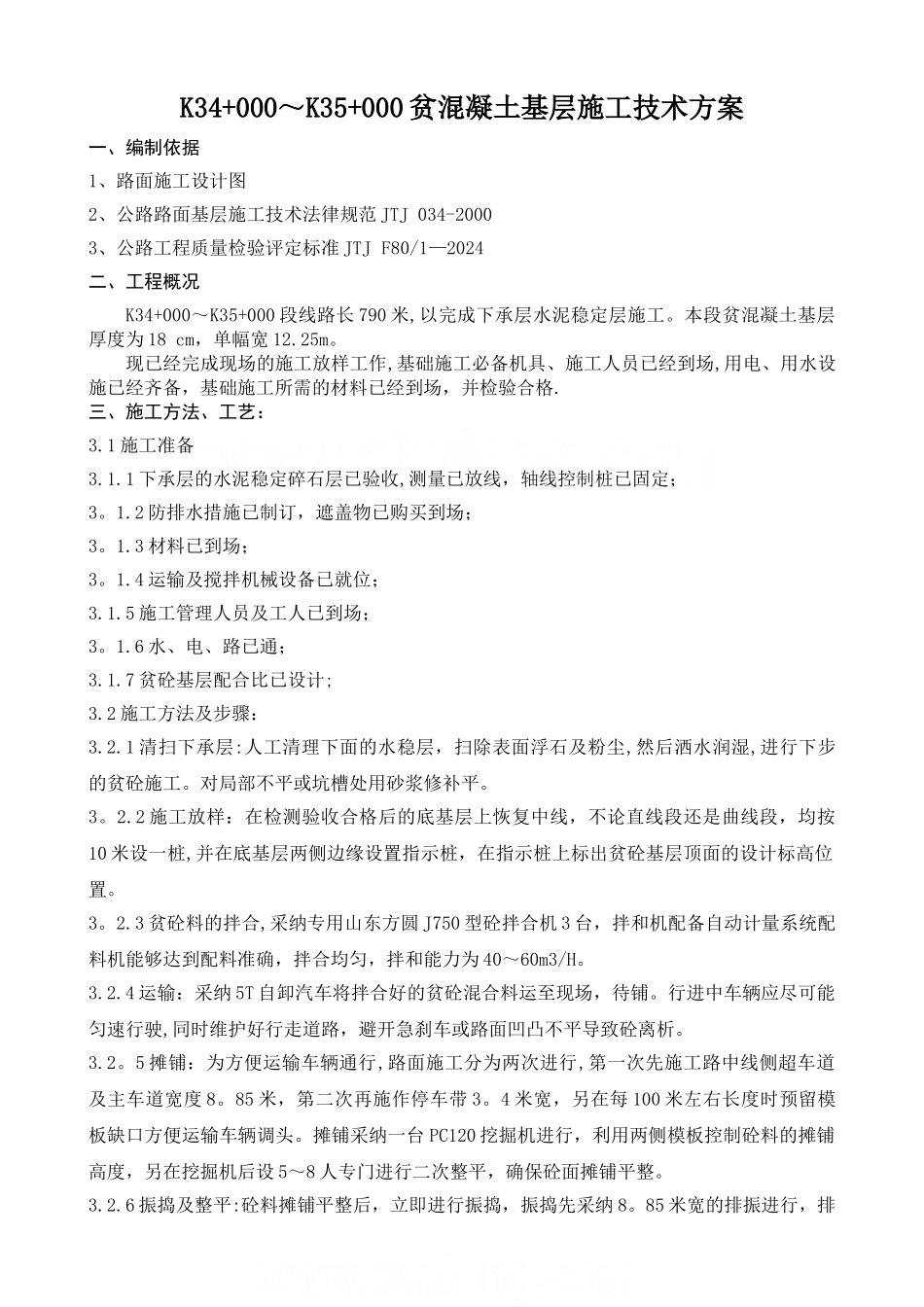

K34+000~K35+000 贫混凝土基层施工技术方案一、编制依据1、路面施工设计图2、公路路面基层施工技术法律规范 JTJ 034-20003、公路工程质量检验评定标准 JTJ F80/1—2024二、工程概况K34+000~K35+000 段线路长 790 米,以完成下承层水泥稳定层施工
本段贫混凝土基层厚度为 18 cm,单幅宽 12
现已经完成现场的施工放样工作,基础施工必备机具、施工人员已经到场,用电、用水设施已经齐备,基础施工所需的材料已经到场,并检验合格
三、施工方法、工艺: 3
1 施工准备3
1 下承层的水泥稳定碎石层已验收,测量已放线,轴线控制桩已固定;3
2 防排水措施已制订,遮盖物已购买到场;3
3 材料已到场;3
4 运输及搅拌机械设备已就位;3
5 施工管理人员及工人已到场;3
6 水、电、路已通;3
7 贫砼基层配合比已设计;3
2 施工方法及步骤:3
1 清扫下承层:人工清理下面的水稳层,扫除表面浮石及粉尘,然后洒水润湿,进行下步的贫砼施工
对局部不平或坑槽处用砂浆修补平
2 施工放样:在检测验收合格后的底基层上恢复中线,不论直线段还是曲线段,均按10 米设一桩,并在底基层两侧边缘设置指示桩,在指示桩上标出贫砼基层顶面的设计标高位置
3 贫砼料的拌合,采纳专用山东方圆 J750 型砼拌合机 3 台,拌和机配备自动计量系统配料机能够达到配料准确,拌合均匀,拌和能力为 40~60m3/H
4 运输:采纳 5T 自卸汽车将拌合好的贫砼混合料运至现场,待铺
行进中车辆应尽可能匀速行驶,同时维护好行走道路,避开急刹车或路面凹凸不平导致砼离析
5 摊铺:为方便运输车辆通行,路面施工分为两次进行,第一次先施工路中线侧超车道及主车道宽度 8
85 米,第二次再施作停车带 3
