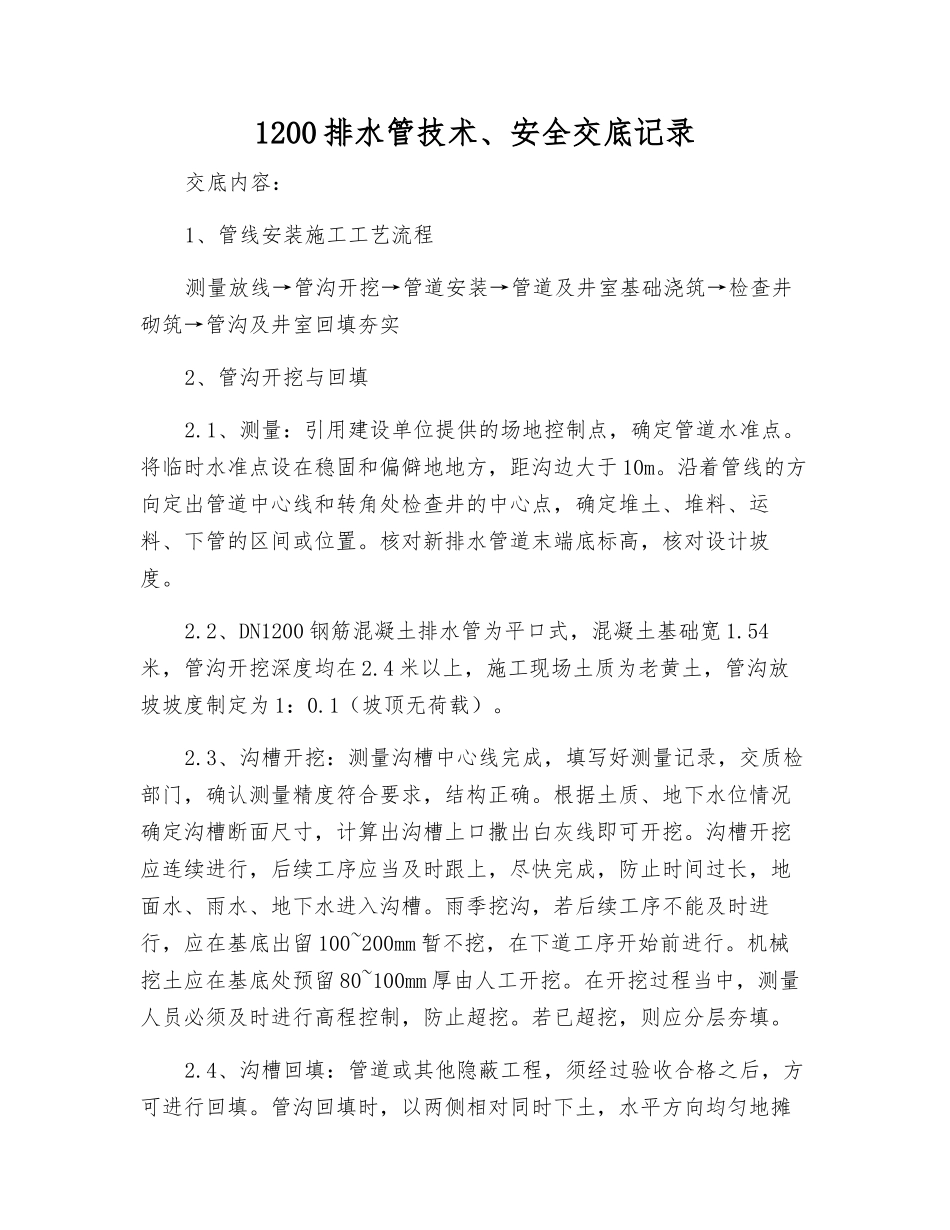

1200 排水管技术、安全交底记录交底内容:1、管线安装施工工艺流程测量放线→管沟开挖→管道安装→管道及井室基础浇筑→检查井砌筑→管沟及井室回填夯实2、管沟开挖与回填2
1、测量:引用建设单位提供的场地控制点,确定管道水准点
将临时水准点设在稳固和偏僻地地方,距沟边大于 10m
沿着管线的方向定出管道中心线和转角处检查井的中心点,确定堆土、堆料、运料、下管的区间或位置
核对新排水管道末端底标高,核对设计坡度
2、DN1200 钢筋混凝土排水管为平口式,混凝土基础宽 1
54米,管沟开挖深度均在 2
4 米以上,施工现场土质为老黄土,管沟放坡坡度制定为 1:0
1(坡顶无荷载)
3、沟槽开挖:测量沟槽中心线完成,填写好测量记录,交质检部门,确认测量精度符合要求,结构正确
根据土质、地下水位情况确定沟槽断面尺寸,计算出沟槽上口撒出白灰线即可开挖
沟槽开挖应连续进行,后续工序应当及时跟上,尽快完成,防止时间过长,地面水、雨水、地下水进入沟槽
雨季挖沟,若后续工序不能及时进行,应在基底出留 100~200mm 暂不挖,在下道工序开始前进行
机械挖土应在基底处预留 80~100mm 厚由人工开挖
在开挖过程当中,测量人员必须及时进行高程控制,防止超挖
若已超挖,则应分层夯填
4、沟槽回填:管道或其他隐蔽工程,须经过验收合格之后,方可进行回填
管沟回填时,以两侧相对同时下土,水平方向均匀地摊铺,用木棍夯实
直填到管顶 0
5m 以上,并将该填土踩实,但要防止管道中心线的位移及管口受震而脱落,管顶 0
5 以上方可采纳机械回填
雨后填土要测定土壤含水量,如超过规定不可回填
槽内有水则须排除后,符合规定方可回填
3、钢筋混凝土管管道敷设3
1、管材检查:对即将敷设,已摆放在沟边的管材应再次进行外观检查,防止在吊运过程当中损坏的管材用于工程中
其规格及质量必须符合设计法律规范和要
