T 梁架设准备作业安全要求1 架梁施工辅助结构应按设计施工,并应经过检查验收合格后方可使用
2 架桥机大轴重力作用路基地段,线路必须加固压道,其加固和压道的要求按《铁路架桥机架梁暂行规程》或其他有关规定执行
3 压道范围:前方压上桥台 1
0m,后方压到架桥机后轮组停留处以远 50m
4 压道次数:压到无明显下沉(最后三个往返每一个往返的轨道左右水平偏差不得大于 2mm,总下沉量不得大于 5mm)
压道不得少于三个往返
5 桥头线路加固方式应根据线路质量情况限定:a、轨道加固:临时增加轨撑、轨距拉杆、护轨等
b、单穿加固:每个枕木空加穿枕木 1 根
c、对穿加固:每个枕木空对穿枕木 2 根
d、特别加固:路基面密排人字枕木一层、密排人字枕木后再加扣轨束 3-5 组、在路基面或枕木垛上支托扣轨梁、专门设计的承托结构
6 架桥机行走地段的线路质量必须达到使用说明书的要求,不得有死弯、反超高、三角坑等病害
7 曲线架梁线路不应当设置超高

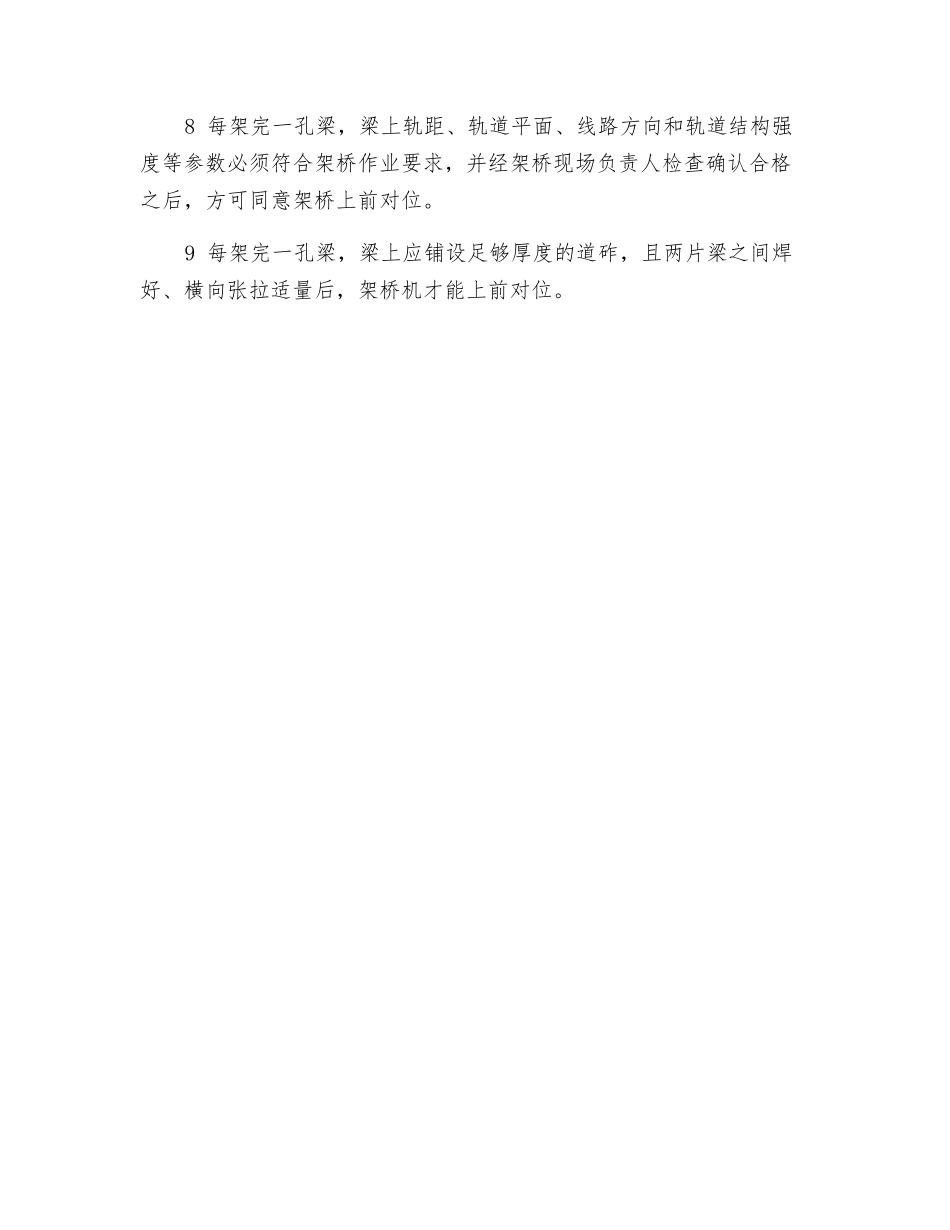

8 每架完一孔梁,梁上轨距、轨道平面、线路方向和轨道结构强度等参数必须符合架桥作业要求,并经架桥现场负责人检查确认合格之后,方可同意架桥上前对位
9 每架完一孔梁,梁上应铺设足够厚度的道砟,且两片梁之间焊好、横向张拉适量后,架桥机才能上前对位
