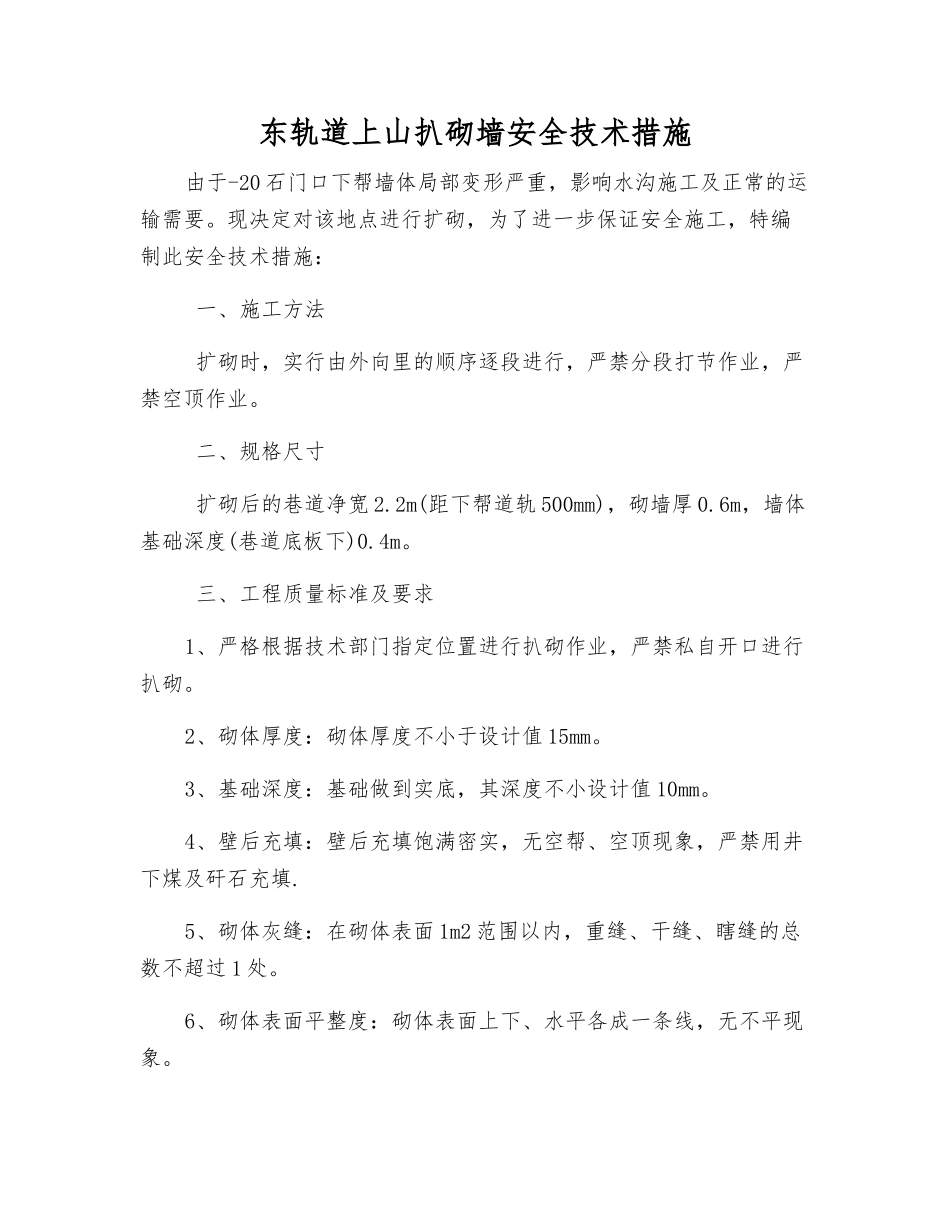

东轨道上山扒砌墙安全技术措施由于-20 石门口下帮墙体局部变形严重,影响水沟施工及正常的运输需要
现决定对该地点进行扩砌,为了进一步保证安全施工,特编制此安全技术措施: 一、施工方法 扩砌时,实行由外向里的顺序逐段进行,严禁分段打节作业,严禁空顶作业
二、规格尺寸 扩砌后的巷道净宽 2
2m(距下帮道轨 500mm),砌墙厚 0
6m,墙体基础深度(巷道底板下)0
三、工程质量标准及要求1、严格根据技术部门指定位置进行扒砌作业,严禁私自开口进行扒砌
2、砌体厚度:砌体厚度不小于设计值 15mm
3、基础深度:基础做到实底,其深度不小设计值 10mm
4、壁后充填:壁后充填饱满密实,无空帮、空顶现象,严禁用井下煤及矸石充填
5、砌体灰缝:在砌体表面 1m2 范围以内,重缝、干缝、瞎缝的总数不超过 1 处
6、砌体表面平整度:砌体表面上下、水平各成一条线,无不平现象
7、水泥沙浆配比(质量比):干灰比 水泥:沙=1:2
5; 干灰:水=1:0
6 井下现场搅拌均匀后使用,严禁使用浑浊的煤水搅拌水泥
8、巷道卫生:施工后的巷道无积水、无杂物、无浮矸积煤,扒下来的碎渣在及时运走,严禁在巷道内乱仍乱放
四、安全技术措施1、根据技术科现场指定段进行扒砌,一次扒墙长度不得超过2
0m,且扒墙后必须打设木柿点柱做临时支护,木点柱直径不得少于16cm,且必须用木靴打紧背牢
木柿点柱间距 0
7 为米见方
2、扒老墙时要用大锤、钎子等工具把变形的砌体用逐块撬掉,严禁放炮作业
3、人工装碴,1 吨矿车跟进工作面
4、严格执行敲帮问顶制度,活碴伞沿快速进行处理掉
5、作业人员到达作业地点,要首先观察现场情况,及时实行对应的安全措施进行巷修工作
6、扒砌段前后 20 米范围以内的各种电缆和管线,在扒砌前要进高吊或落地掩护,以免损伤造成漏风、漏水、漏电等事故
7、扒砌墙时扒掉的电缆钩,吊挂
