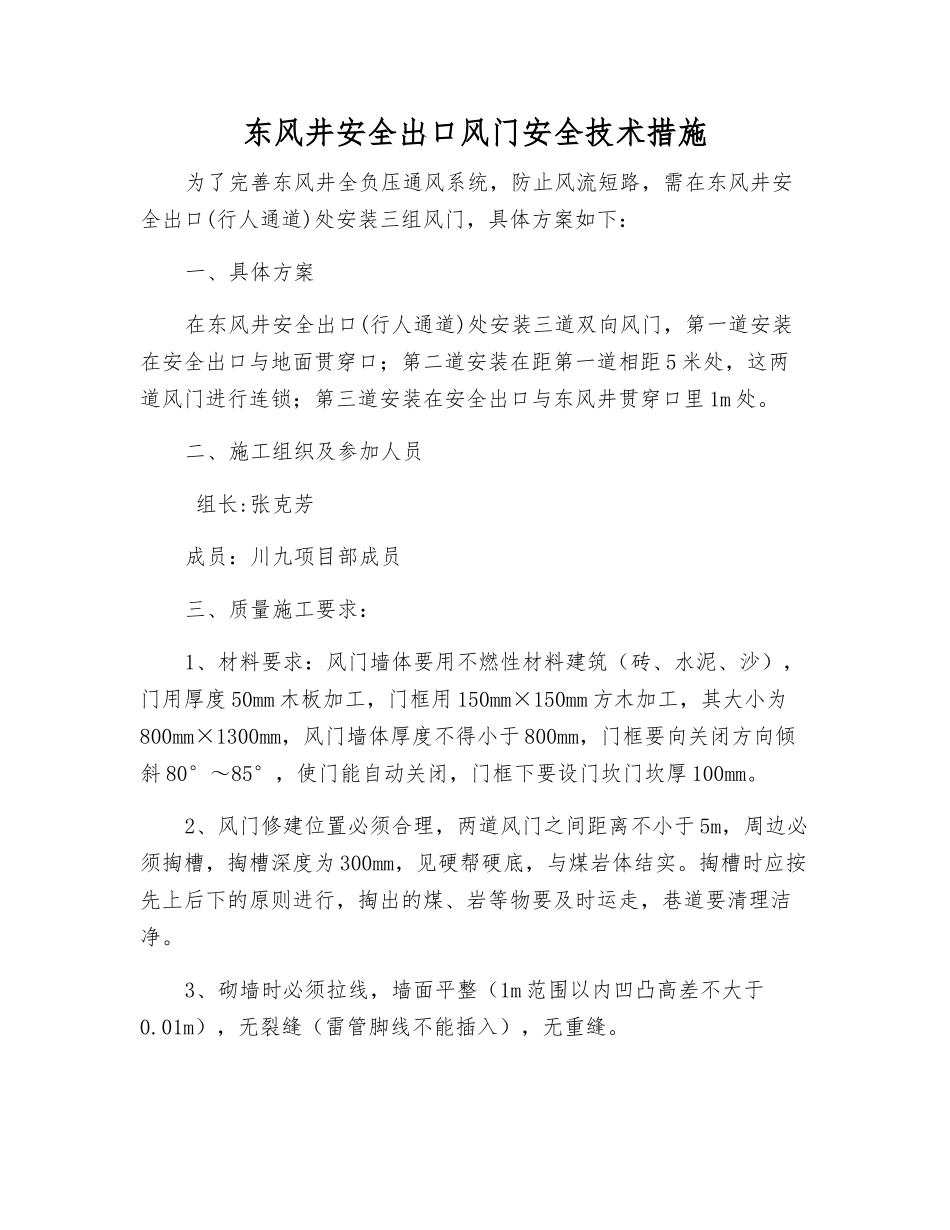

东风井安全出口风门安全技术措施为了完善东风井全负压通风系统,防止风流短路,需在东风井安全出口(行人通道)处安装三组风门,具体方案如下:一、具体方案在东风井安全出口(行人通道)处安装三道双向风门,第一道安装在安全出口与地面贯穿口;第二道安装在距第一道相距 5 米处,这两道风门进行连锁;第三道安装在安全出口与东风井贯穿口里 1m 处
二、施工组织及参加人员 组长:张克芳成员:川九项目部成员三、质量施工要求:1、材料要求:风门墙体要用不燃性材料建筑(砖、水泥、沙),门用厚度 50mm 木板加工,门框用 150mm×150mm 方木加工,其大小为800mm×1300mm,风门墙体厚度不得小于 800mm,门框要向关闭方向倾斜 80°~85°,使门能自动关闭,门框下要设门坎门坎厚 100mm
2、风门修建位置必须合理,两道风门之间距离不小于 5m,周边必须掏槽,掏槽深度为 300mm,见硬帮硬底,与煤岩体结实

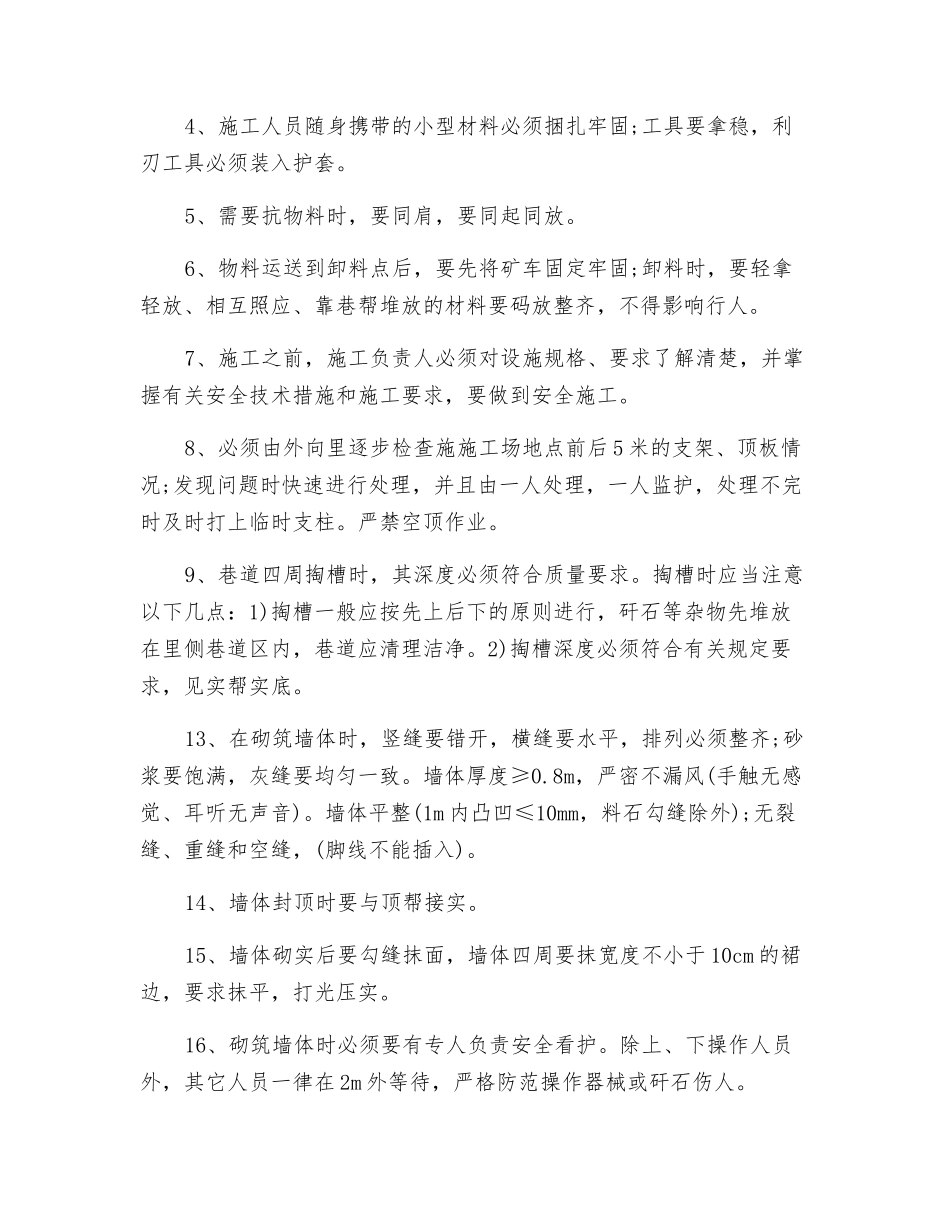

掏槽时应按先上后下的原则进行,掏出的煤、岩等物要及时运走,巷道要清理洁净
3、砌墙时必须拉线,墙面平整(1m 范围以内凹凸高差不大于0
01m),无裂缝(雷管脚线不能插入),无重缝

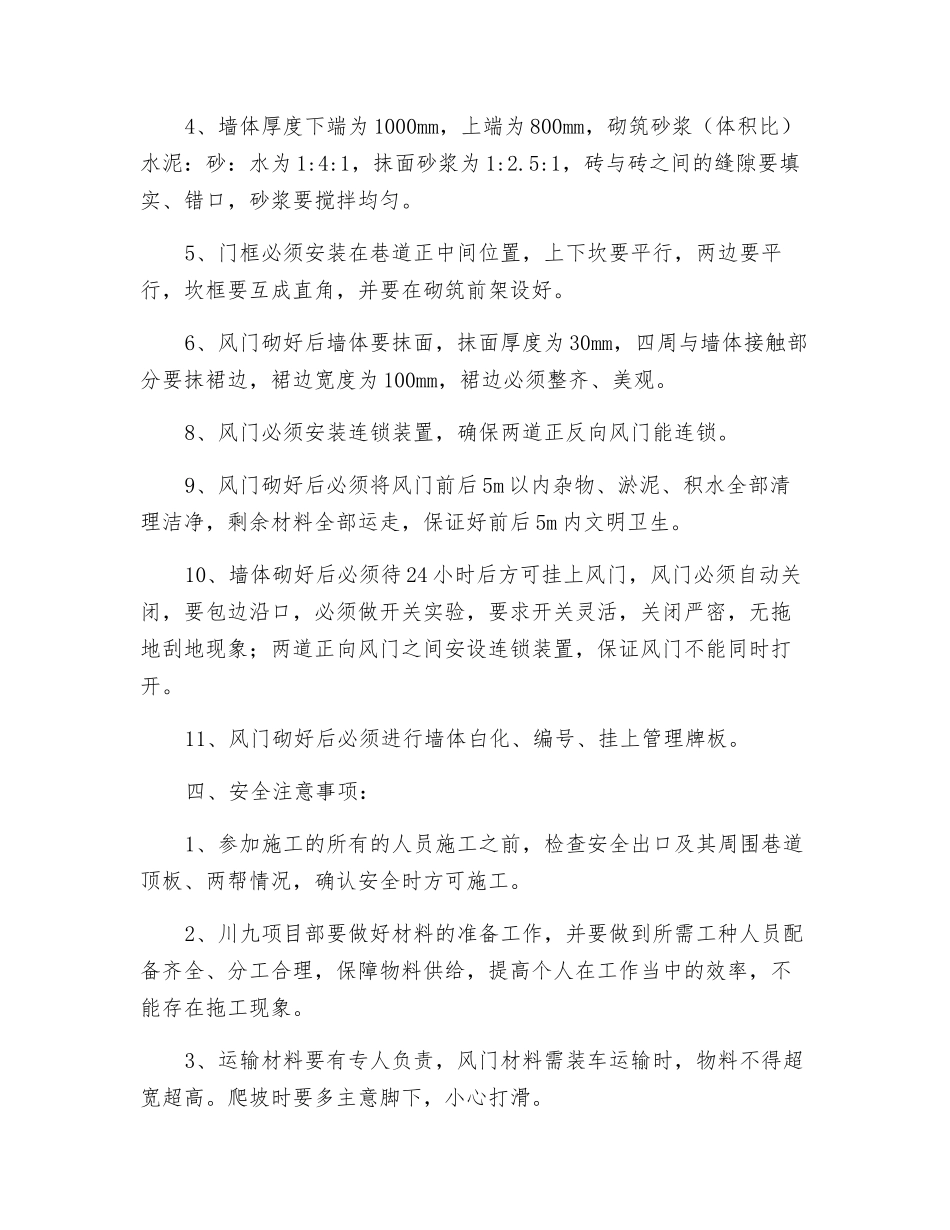

4、墙体厚度下端为 1000mm,上端为 800mm,砌筑砂浆(体积比)水泥:砂:水为 1:4:1,抹面砂浆为 1:2
5:1,砖与砖之间的缝隙要填实、错口,砂浆要搅拌均匀
5、门框必须安装在巷道正中间位置,上下坎要平行,两边要平行,坎框要互成直角,并要在砌筑前架设好
6、风门砌好后墙体要抹面,抹面厚度为 30mm,四周与墙体接触部分要抹裙边,裙边宽度为 100mm,裙边必须整齐、美观
8、风门必须安装连锁装置,确保两道正反向风门能连锁
9、风门砌好后必须将风门前后 5m 以内杂物、淤泥、积水全部清理洁净,剩余材料全部运走,保证好前后 5m 内文明卫生
10、墙体砌好后必须待 24 小时后方可挂上风
