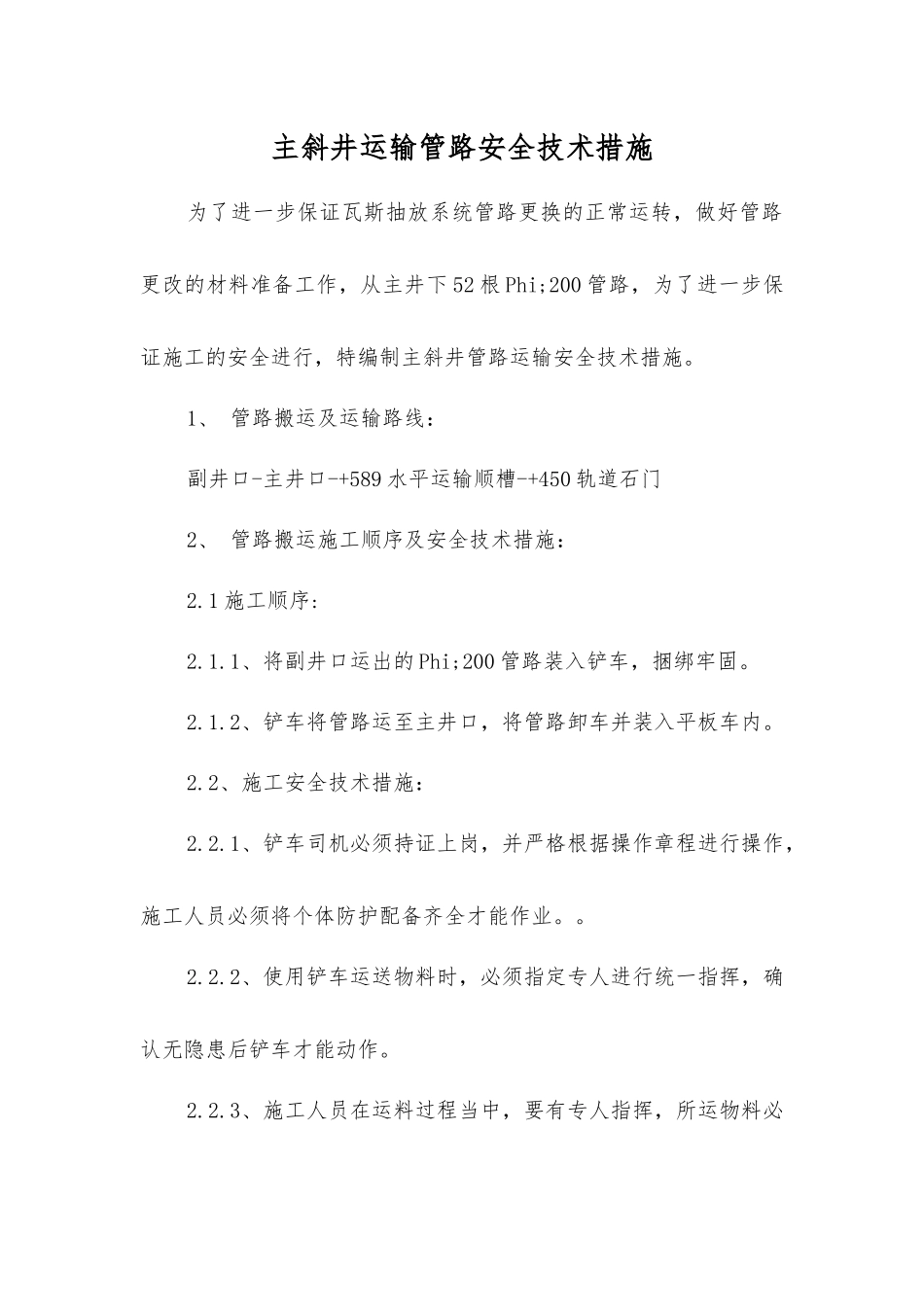

主斜井运输管路安全技术措施为了进一步保证瓦斯抽放系统管路更换的正常运转,做好管路更改的材料准备工作,从主井下 52 根 Phi;200 管路,为了进一步保证施工的安全进行,特编制主斜井管路运输安全技术措施
1、 管路搬运及运输路线:副井口-主井口-+589 水平运输顺槽-+450 轨道石门2、 管路搬运施工顺序及安全技术措施:2
1 施工顺序:2
1、将副井口运出的 Phi;200 管路装入铲车,捆绑牢固
2、铲车将管路运至主井口,将管路卸车并装入平板车内
2、施工安全技术措施:2
1、铲车司机必须持证上岗,并严格根据操作章程进行操作,施工人员必须将个体防护配备齐全才能作业
2、使用铲车运送物料时,必须指定专人进行统一指挥,确认无隐患后铲车才能动作

3、施工人员在运料过程当中,要有专人指挥,所运物料必须捆绑牢固,所卸物料要在现场码放整齐牢固
4、人员搬运、扛抬物料时必须事先熟悉搬运路道 、行走路道一定要畅通,路道如有杂物阻挡时要先清理通顺后再进行搬运
5、搬运、扛抬物料时注意力要集中,假如前后有人同时扛运,必须保持 10 米以上间距,防止间距过小相互碰伤
6、扛抬物料时要量力而行,重量超过 45 公斤或长度超过3 米时要有两个人以上合力搬抬;物料超过 100 公斤,严禁使用铁丝捆绑,必须要使用 6mm 钢丝绳进行捆绑
7、两个人以上合力搬抬物料时要有统一口令、同肩同时用力
用手抓物料时一定要抓牢,避开抓滑出现意外
8、物料运送至指定地点后一定要轻放,严格防范猛扔摔坏物品或弹伤人员
井下行人或运料通过巷道失修区域时,应该先进行维修,安全后才能通过
9、抬运不规则重物时要用 6mm 钢丝绳栓牢后用不少于50mm 的钢管(壁厚不能小于 5mm)抬运
10、搬运及落地过程禁止人员身体任何部
