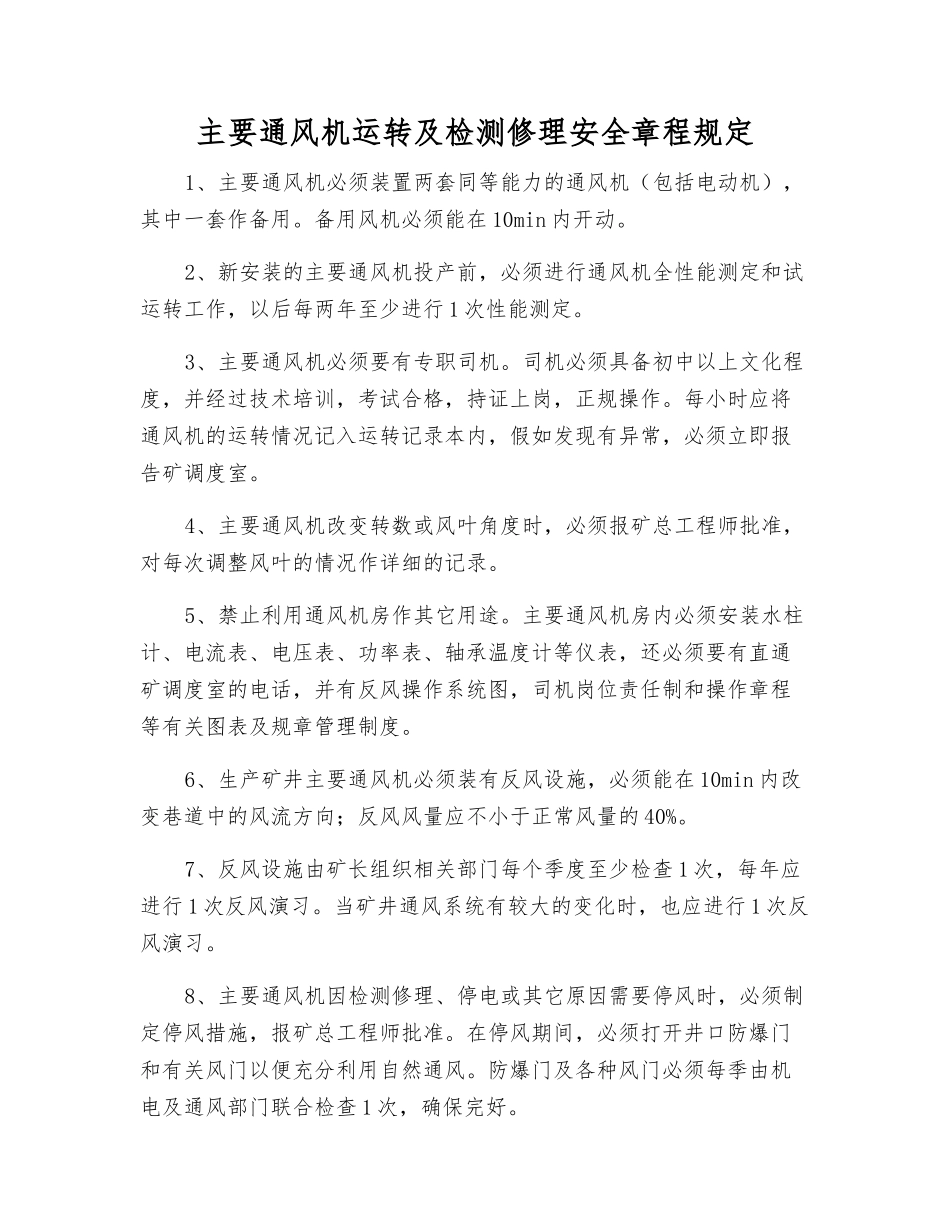

主要通风机运转及检测修理安全章程规定1、主要通风机必须装置两套同等能力的通风机(包括电动机),其中一套作备用
备用风机必须能在 10min 内开动
2、新安装的主要通风机投产前,必须进行通风机全性能测定和试运转工作,以后每两年至少进行 1 次性能测定
3、主要通风机必须要有专职司机
司机必须具备初中以上文化程度,并经过技术培训,考试合格,持证上岗,正规操作
每小时应将通风机的运转情况记入运转记录本内,假如发现有异常,必须立即报告矿调度室
4、主要通风机改变转数或风叶角度时,必须报矿总工程师批准,对每次调整风叶的情况作详细的记录
5、禁止利用通风机房作其它用途
主要通风机房内必须安装水柱计、电流表、电压表、功率表、轴承温度计等仪表,还必须要有直通矿调度室的电话,并有反风操作系统图,司机岗位责任制和操作章程等有关图表及规章管理制度
6、生产矿井主要通风机必须装有反风设施,必须能在 10min 内改变巷道中的风流方向;反风风量应不小于正常风量的 40%
7、反风设施由矿长组织相关部门每个季度至少检查 1 次,每年应进行 1 次反风演习
当矿井通风系统有较大的变化时,也应进行 1 次反风演习
8、主要通风机因检测修理、停电或其它原因需要停风时,必须制定停风措施,报矿总工程师批准
在停风期间,必须打开井口防爆门和有关风门以便充分利用自然通风
防爆门及各种风门必须每季由机电及通风部门联合检查 1 次,确保完好

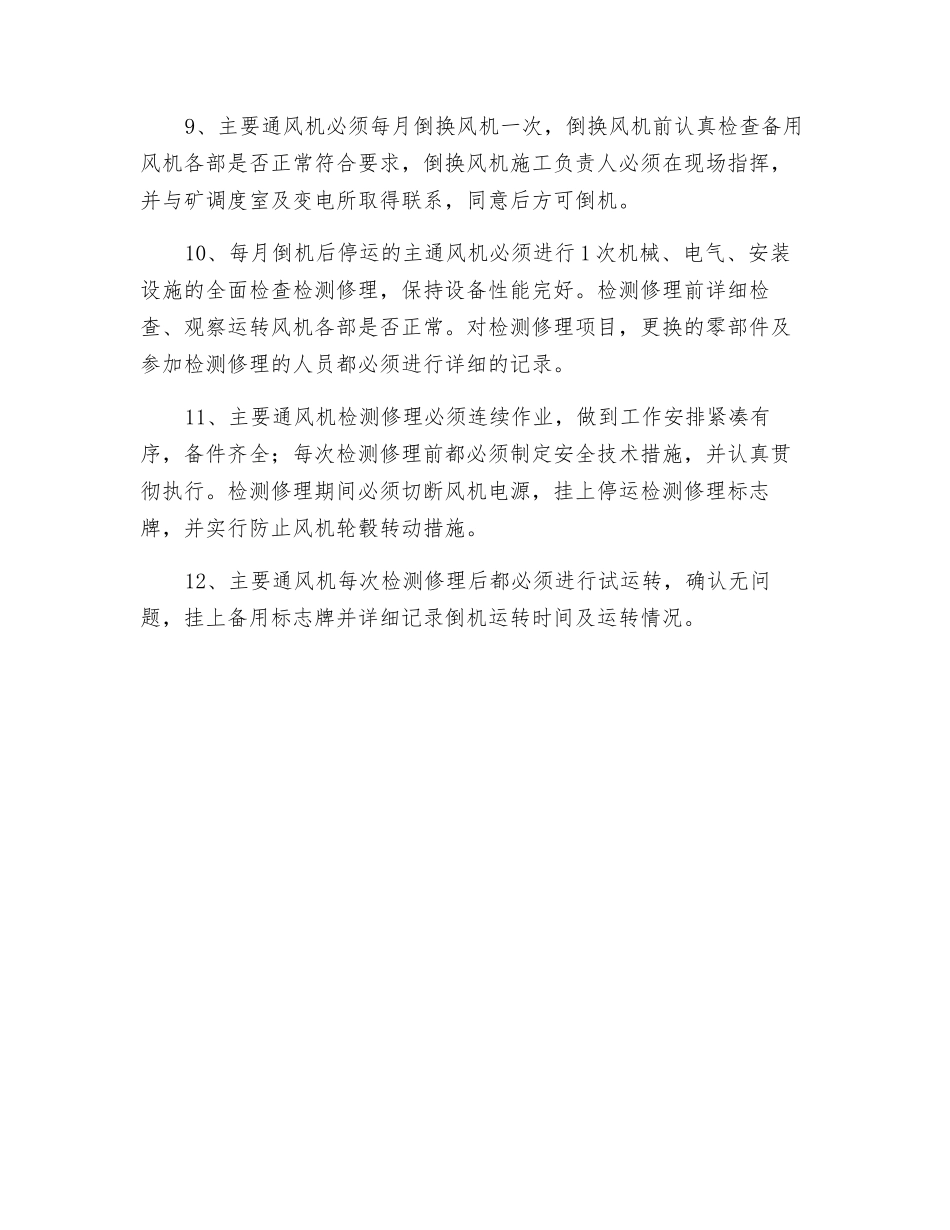

9、主要通风机必须每月倒换风机一次,倒换风机前认真检查备用风机各部是否正常符合要求,倒换风机施工负责人必须在现场指挥,并与矿调度室及变电所取得联系,同意后方可倒机
10、每月倒机后停运的主通风机必须进行 1 次机械、电气、安装设施的全面检查检测修理,保持设备性能完好
检测修理前详细检查、观察运转风机各部是否正常
对检测修理项目,更换的零部件及参加检测修理的人员都必须进行详细的记录
