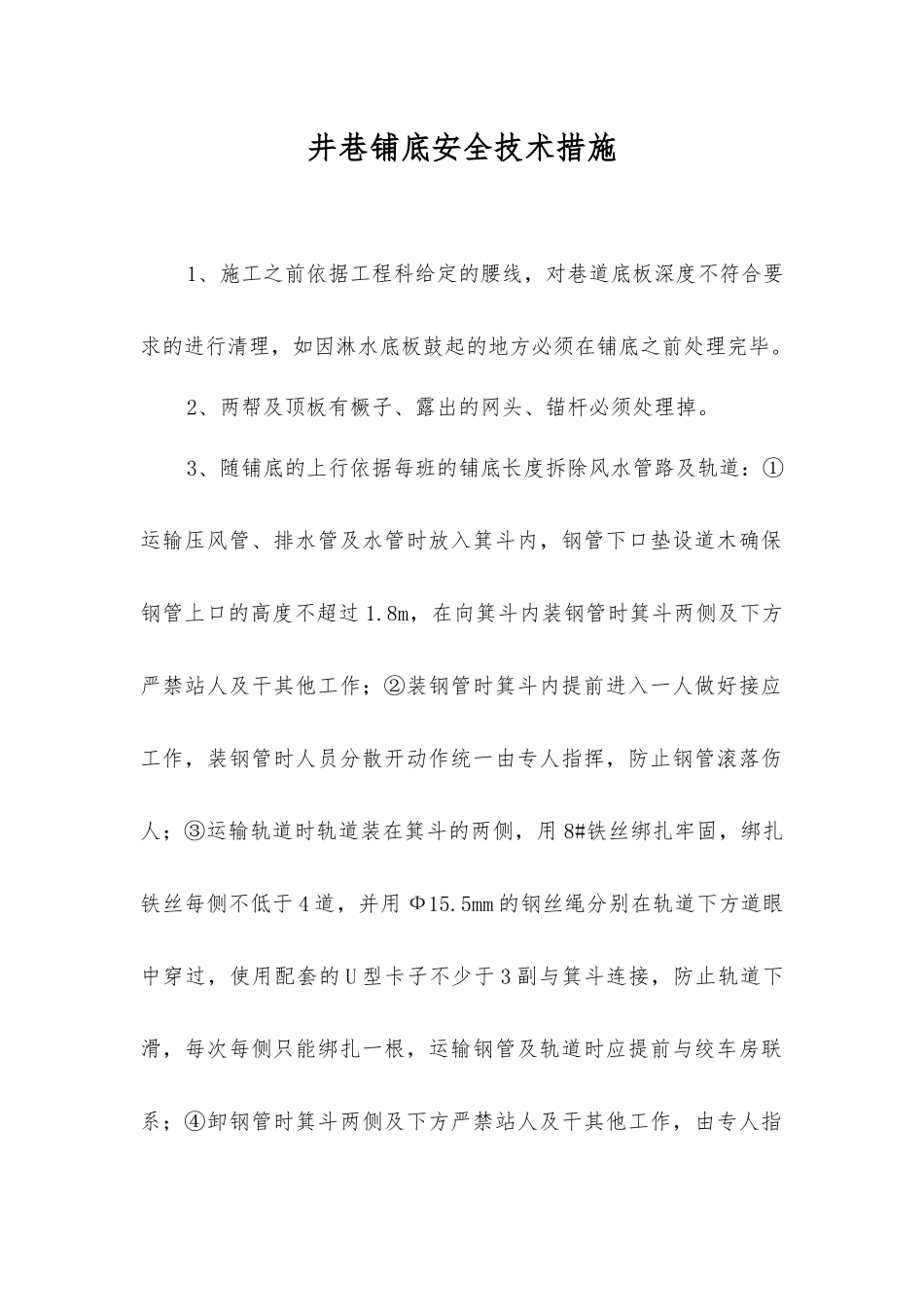

井巷铺底安全技术措施1、施工之前依据工程科给定的腰线,对巷道底板深度不符合要求的进行清理,如因淋水底板鼓起的地方必须在铺底之前处理完毕
2、两帮及顶板有橛子、露出的网头、锚杆必须处理掉
3、随铺底的上行依据每班的铺底长度拆除风水管路及轨道:①运输压风管、排水管及水管时放入箕斗内,钢管下口垫设道木确保钢管上口的高度不超过 1
8m,在向箕斗内装钢管时箕斗两侧及下方严禁站人及干其他工作;②装钢管时箕斗内提前进入一人做好接应工作,装钢管时人员分散开动作统一由专人指挥,防止钢管滚落伤人;③运输轨道时轨道装在箕斗的两侧,用 8#铁丝绑扎牢固,绑扎铁丝每侧不低于 4 道,并用 Ф15
5mm 的钢丝绳分别在轨道下方道眼中穿过,使用配套的 U 型卡子不少于 3 副与箕斗连接,防止轨道下滑,每次每侧只能绑扎一根,运输钢管及轨道时应提前与绞车房联系;④卸钢管时箕斗两侧及下方严禁站人及干其他工作,由专人指挥防止钢管滚落伤人,严禁向下抛钢管;⑤卸轨道时箕斗两侧及下方严禁站人及干其他工作,由专人指挥,卸之前用 Ф15
5mm 的钢丝绳分别在轨道上侧道眼中穿过,使用配套的 U 型卡子不少于 2 副与地面栈桥立柱连接,防止轨道下滑及滚落伤人;⑥运送轨道时下方严禁站人及干其他工作,由专人指挥动作统一,慢慢移动,防止轨道向下窜出伤人

4、在铺底施工之前依据中腰线提前挖毛水沟,并依据腰线对底板进行整平,并在拆除轨道前将多余矸石清理洁净,依据每班浇筑施工任务拆除轨道及风水管路,拆一段浇筑一段,然后稳水沟及台阶模,再进行浇筑
工艺流程:交接班--整平底板、清理--拆除轨道、风水管路--稳水沟模、台阶模--浇筑--抹面5、严格工序检查制度,进行班组自我检查工作,具备砼铺底条件后通知工程科、监理进行检查
6、砼必须连续浇筑,震动棒震捣密实

7、砼与砼之间接茬处、砼与两帮接茬处必须刷成毛面
8、出水地点用导水管导水
