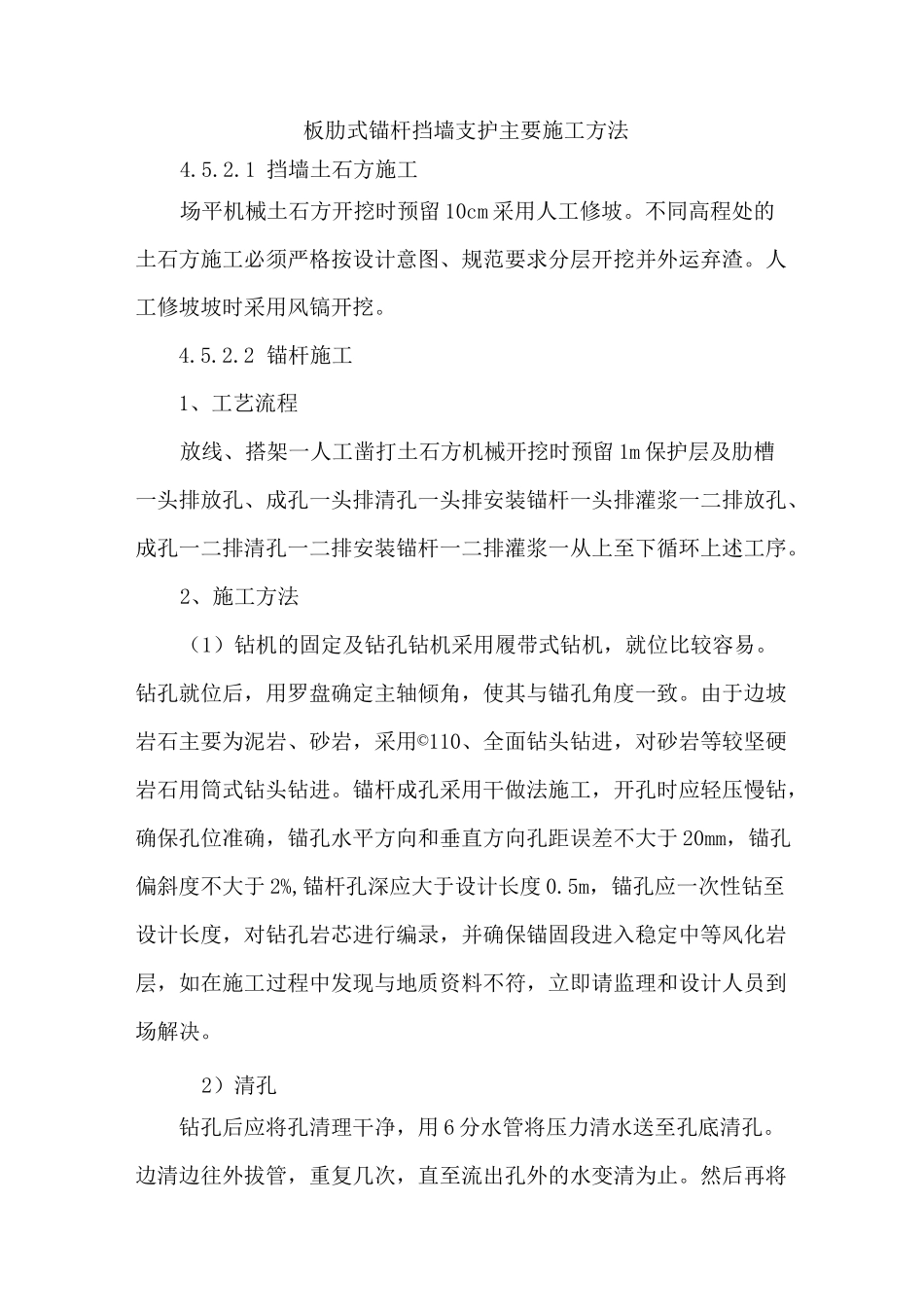

板肋式锚杆挡墙支护主要施工方法4
1 挡墙土石方施工场平机械土石方开挖时预留 10cm 采用人工修坡
不同高程处的土石方施工必须严格按设计意图、规范要求分层开挖并外运弃渣
人工修坡坡时采用风镐开挖
2 锚杆施工1、工艺流程放线、搭架一人工凿打土石方机械开挖时预留 1m 保护层及肋槽一头排放孔、成孔一头排清孔一头排安装锚杆一头排灌浆一二排放孔、成孔一二排清孔一二排安装锚杆一二排灌浆一从上至下循环上述工序
2、施工方法(1)钻机的固定及钻孔钻机采用履带式钻机,就位比较容易
钻孔就位后,用罗盘确定主轴倾角,使其与锚孔角度一致
由于边坡岩石主要为泥岩、砂岩,采用©110、全面钻头钻进,对砂岩等较坚硬岩石用筒式钻头钻进
锚杆成孔采用干做法施工,开孔时应轻压慢钻,确保孔位准确,锚孔水平方向和垂直方向孔距误差不大于 20mm,锚孔偏斜度不大于 2%,锚杆孔深应大于设计长度 0
5m,锚孔应一次性钻至设计长度,对钻孔岩芯进行编录,并确保锚固段进入稳定中等风化岩层,如在施工过程中发现与地质资料不符,立即请监理和设计人员到场解决

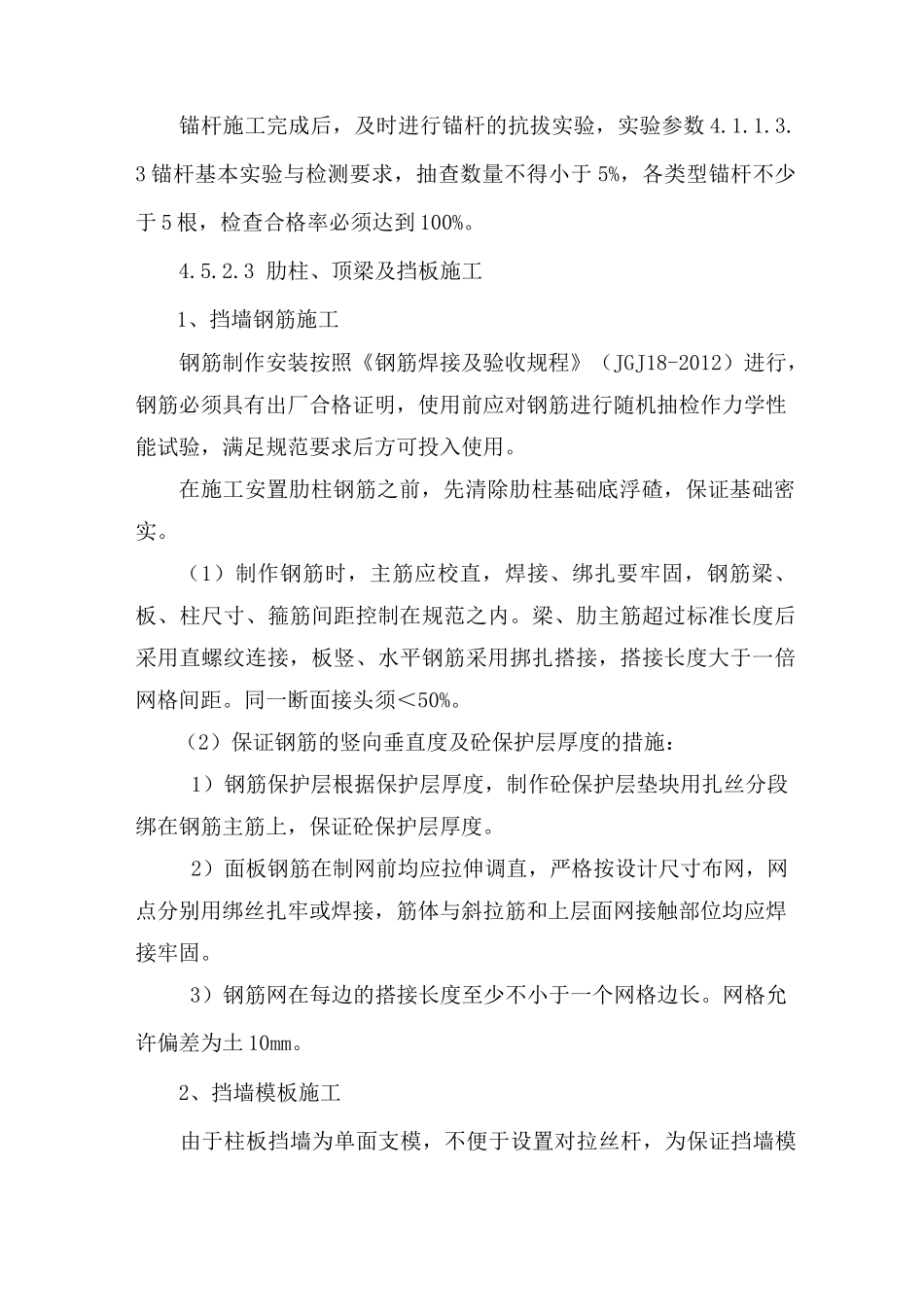

2)清孔钻孔后应将孔清理干净,用 6 分水管将压力清水送至孔底清孔
边清边往外拔管,重复几次,直至流出孔外的水变清为止
然后再将水管插至孔底
拔掉孔外水管接头,让孔内清水在大气压作用下流出孔外,直到孔内清水基本干净为止,并用压风机吹干,成孔后及时放置锚杆、灌浆,间隔时间不得大于 6 天
(3)锚杆钢筋制安按设计要求进行锚杆加工,锚杆的接头采用滚轧直螺纹连接,必须按规范要求错开,锚杆钢筋必须保持顺直,组装前,钢筋需除油污、去锈,自由段位于土层时刷沥青船底漆、沥青玻纤布缠裹其层数不小于 2 层
结构锚杆三根为一组的每隔 2m 焊接三个定位支架,两根为一组的每隔加焊接 2 个定位支架,定位支架用① 6
5 钢筋加工而成
安放锚杆体时防止杆体扭转、弯曲,杆
