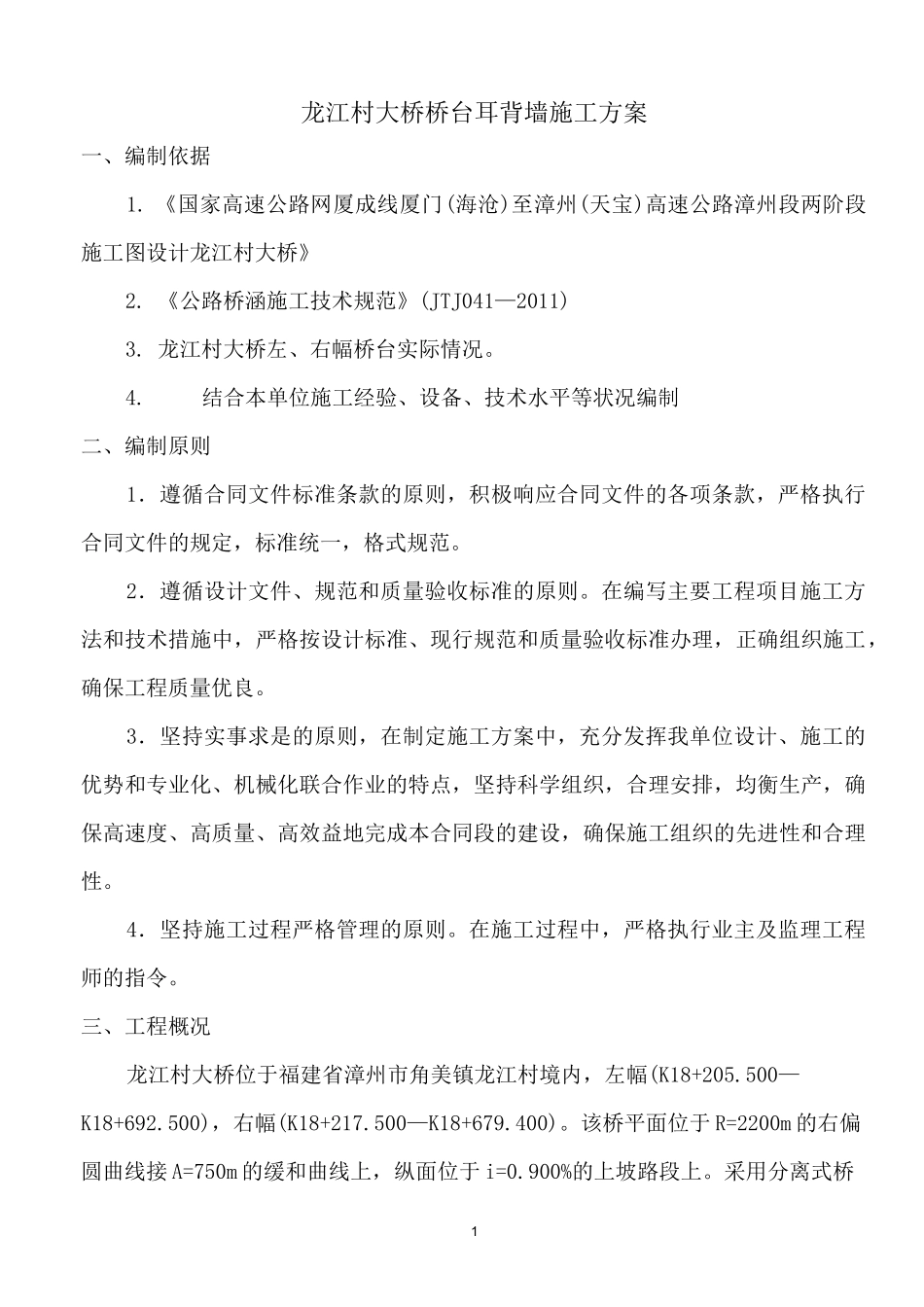

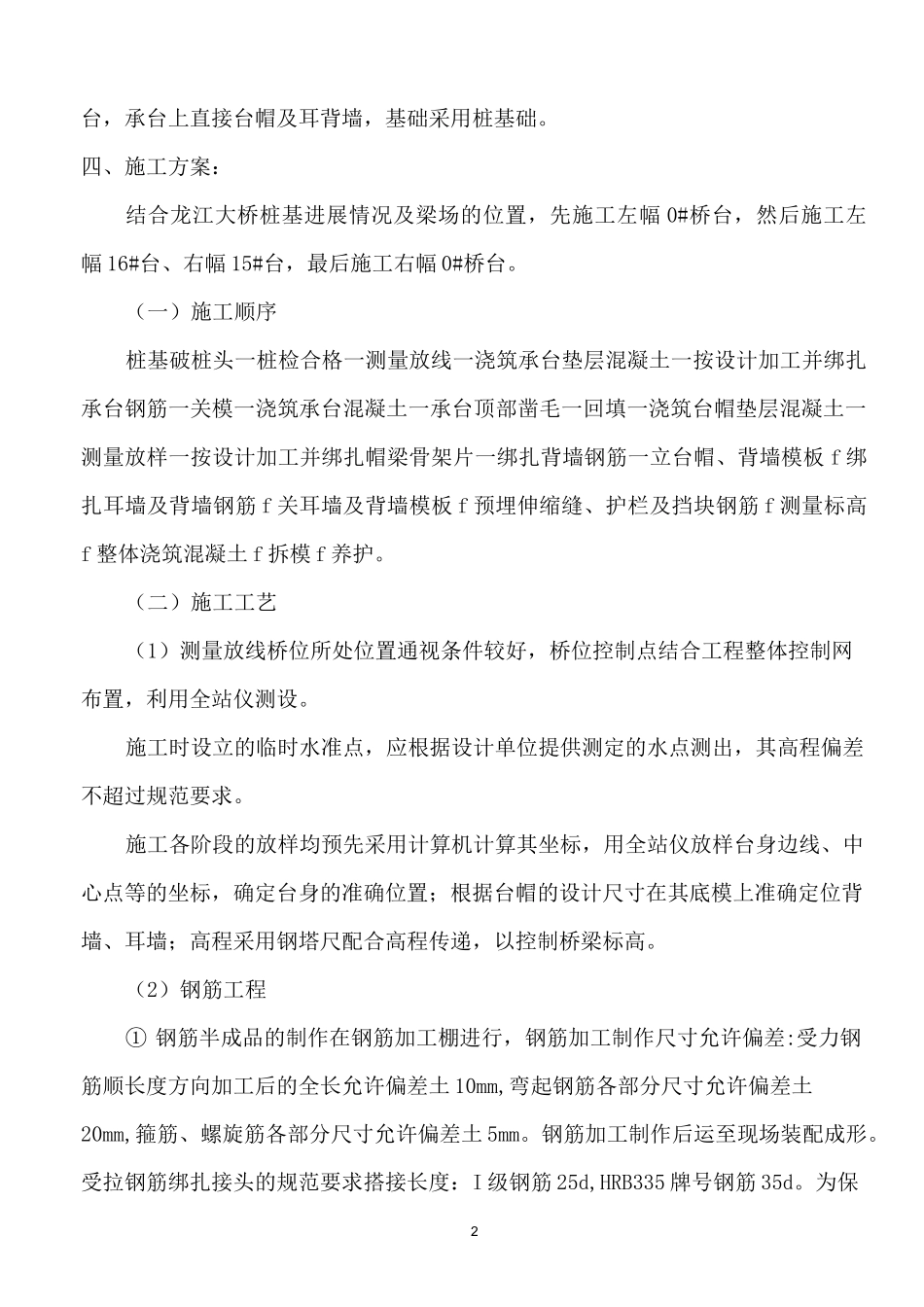

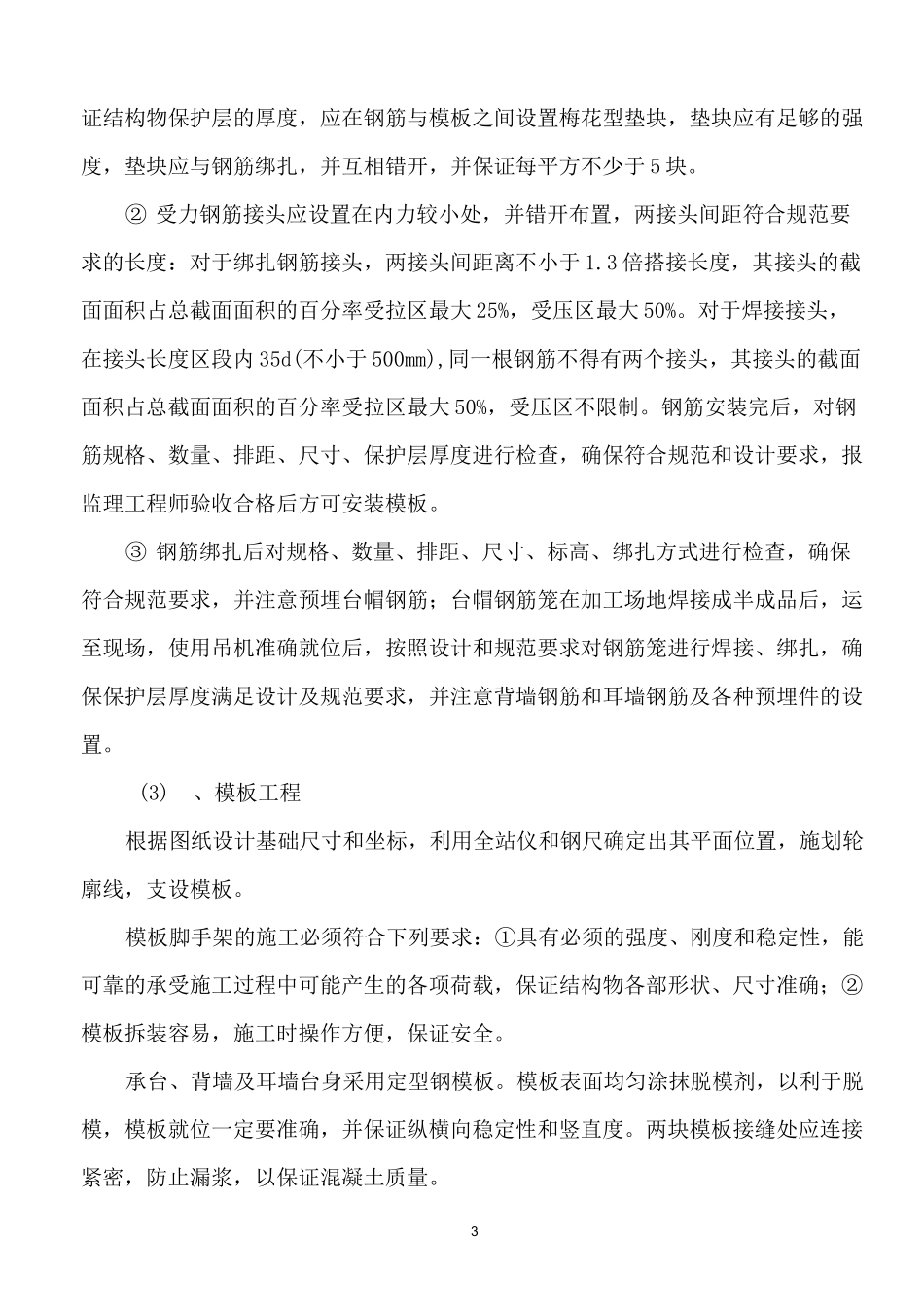

1龙江村大桥桥台耳背墙施工方案一、编制依据1. 《国家高速公路网厦成线厦门(海沧)至漳州(天宝)高速公路漳州段两阶段施工图设计龙江村大桥》2. 《公路桥涵施工技术规范》(JTJ041—2011)3. 龙江村大桥左、右幅桥台实际情况。4.结合本单位施工经验、设备、技术水平等状况编制二、编制原则1.遵循合同文件标准条款的原则,积极响应合同文件的各项条款,严格执行合同文件的规定,标准统一,格式规范。2.遵循设计文件、规范和质量验收标准的原则。在编写主要工程项目施工方法和技术措施中,严格按设计标准、现行规范和质量验收标准办理,正确组织施工,确保工程质量优良。3.坚持实事求是的原则,在制定施工方案中,充分发挥我单位设计、施工的优势和专业化、机械化联合作业的特点,坚持科学组织,合理安排,均衡生产,确保高速度、高质量、高效益地完成本合同段的建设,确保施工组织的先进性和合理性。4.坚持施工过程严格管理的原则。在施工过程中,严格执行业主及监理工程师的指令。三、工程概况龙江村大桥位于福建省漳州市角美镇龙江村境内,左幅(K18+205.500—K18+692.500),右幅(K18+217.500—K18+679.400)。该桥平面位于 R=2200m 的右偏圆曲线接 A=750m 的缓和曲线上,纵面位于 i=0.900%的上坡路段上。采用分离式桥2台,承台上直接台帽及耳背墙,基础采用桩基础。四、施工方案:结合龙江大桥桩基进展情况及梁场的位置,先施工左幅 0#桥台,然后施工左幅 16#台、右幅 15#台,最后施工右幅 0#桥台。(一)施工顺序桩基破桩头一桩检合格一测量放线一浇筑承台垫层混凝土一按设计加工并绑扎承台钢筋一关模一浇筑承台混凝土一承台顶部凿毛一回填一浇筑台帽垫层混凝土一测量放样一按设计加工并绑扎帽梁骨架片一绑扎背墙钢筋一立台帽、背墙模板 f 绑扎耳墙及背墙钢筋 f 关耳墙及背墙模板 f 预埋伸缩缝、护栏及挡块钢筋 f 测量标高f 整体浇筑混凝土 f 拆模 f 养护。(二)施工工艺(1)测量放线桥位所处位置通视条件较好,桥位控制点结合工程整体控制网布置,利用全站仪测设。施工时设立的临时水准点,应根据设计单位提供测定的水点测出,其高程偏差不超过规范要求。施工各阶段的放样均预先采用计算机计算其坐标,用全站仪放样台身边线、中心点等的坐标,确定台身的准确位置;根据台帽的设计尺寸在其底模上准确定位背墙、耳墙;高程采用钢塔尺配合高程传递,以控制桥梁标高。(2)钢筋工程① 钢筋半成品的制作在钢筋加工棚进行...
