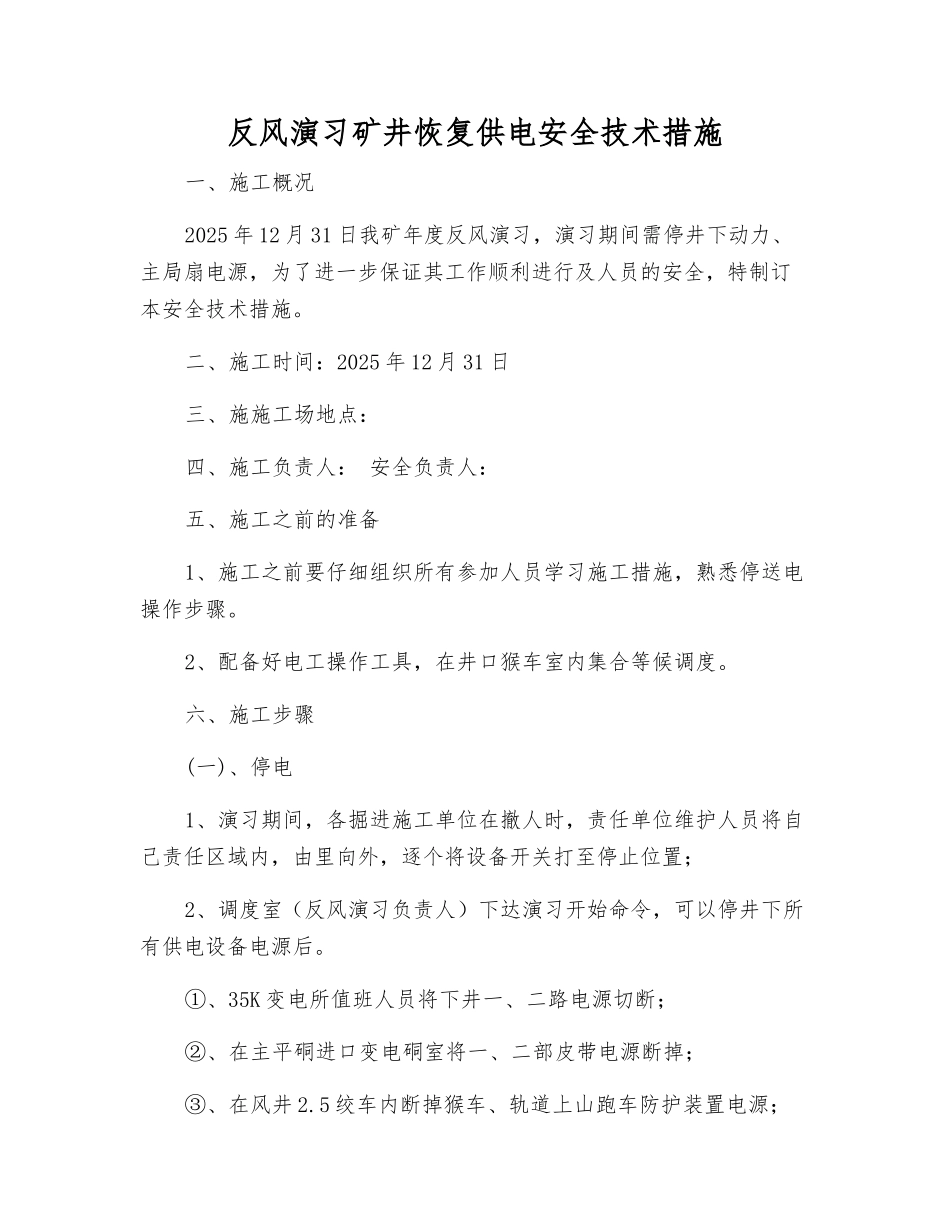

反风演习矿井恢复供电安全技术措施一、施工概况2025 年 12 月 31 日我矿年度反风演习,演习期间需停井下动力、主局扇电源,为了进一步保证其工作顺利进行及人员的安全,特制订本安全技术措施
二、施工时间:2025 年 12 月 31 日三、施施工场地点:四、施工负责人: 安全负责人:五、施工之前的准备1、施工之前要仔细组织所有参加人员学习施工措施,熟悉停送电操作步骤
2、配备好电工操作工具,在井口猴车室内集合等候调度
六、施工步骤(一)、停电1、演习期间,各掘进施工单位在撤人时,责任单位维护人员将自己责任区域内,由里向外,逐个将设备开关打至停止位置;2、调度室(反风演习负责人)下达演习开始命令,可以停井下所有供电设备电源后
①、35K 变电所值班人员将下井一、二路电源切断;②、在主平硐进口变电硐室将一、二部皮带电源断掉;③、在风井 2
5 绞车内断掉猴车、轨道上山跑车防护装置电源;3、停电结束后,立即汇报调度室,确认停电操作结束

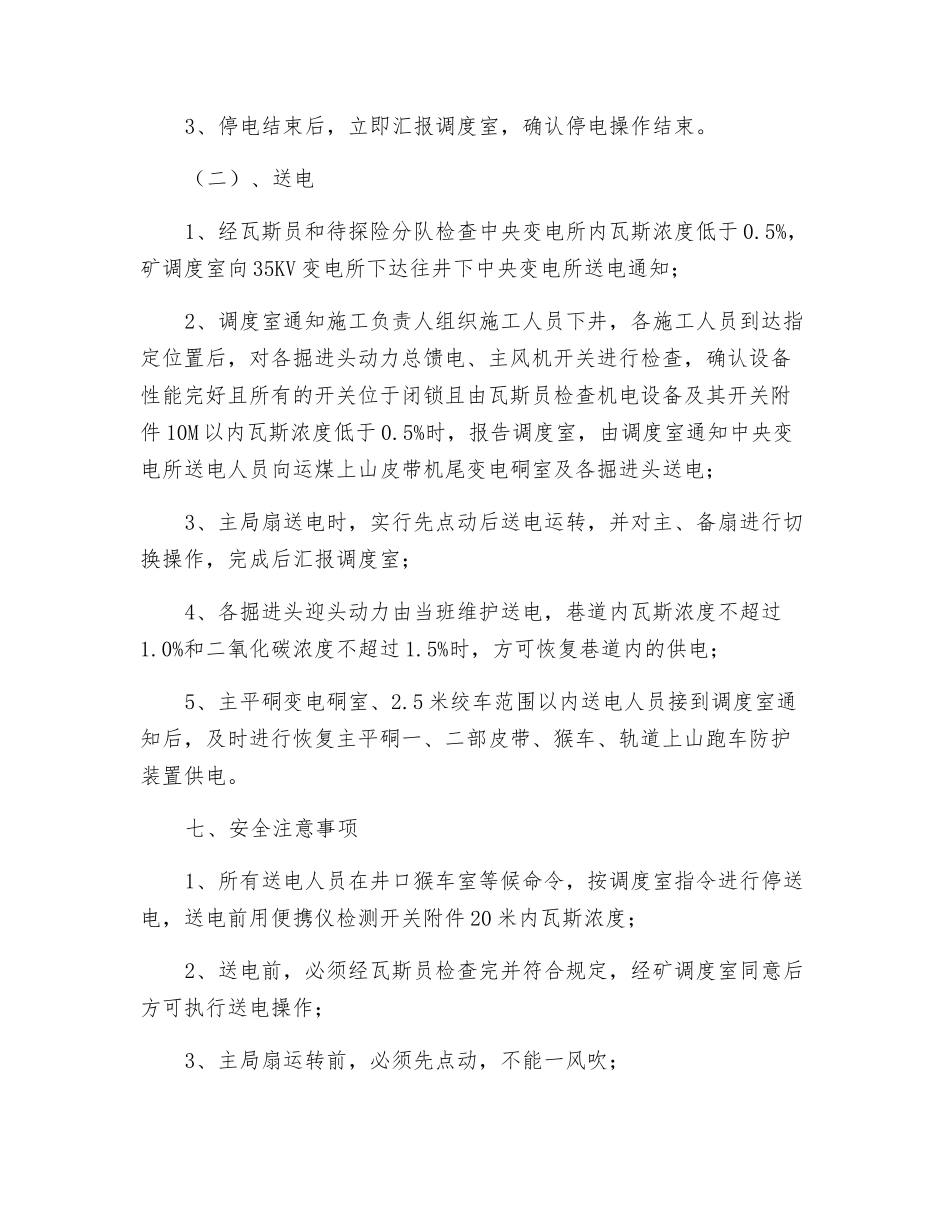

(二)、送电1、经瓦斯员和待探险分队检查中央变电所内瓦斯浓度低于 0
5%,矿调度室向 35KV 变电所下达往井下中央变电所送电通知;2、调度室通知施工负责人组织施工人员下井,各施工人员到达指定位置后,对各掘进头动力总馈电、主风机开关进行检查,确认设备性能完好且所有的开关位于闭锁且由瓦斯员检查机电设备及其开关附件 10M 以内瓦斯浓度低于 0
5%时,报告调度室,由调度室通知中央变电所送电人员向运煤上山皮带机尾变电硐室及各掘进头送电;3、主局扇送电时,实行先点动后送电运转,并对主、备扇进行切换操作,完成后汇报调度室;4、各掘进头迎头动力由当班维护送电,巷道内瓦斯浓度不超过1
0%和二氧化碳浓度不超过 1
5%时,方可恢复巷道内的供电;5、主平硐变电硐室、2

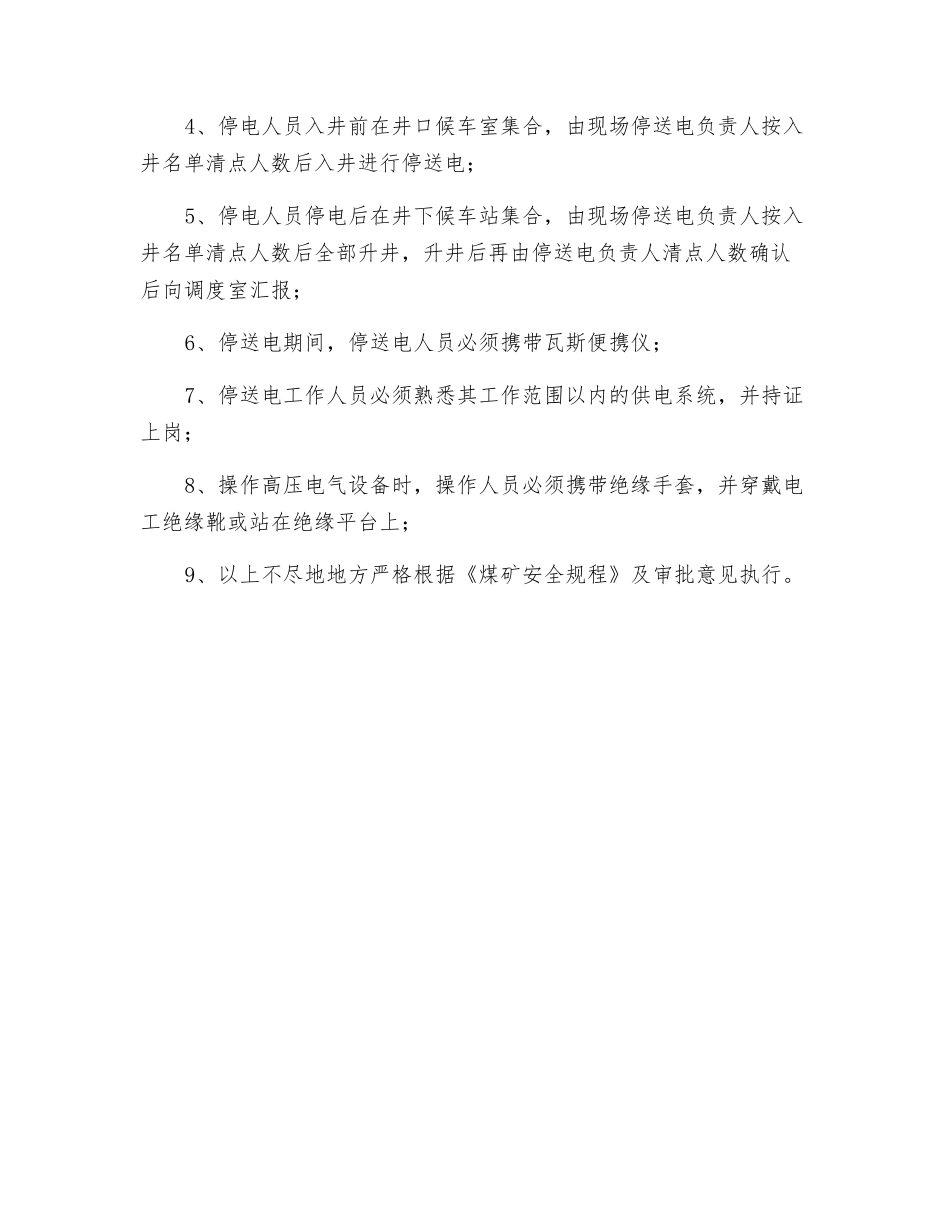

5 米绞车范围以内送电人员接到调度室通知后,及时进行恢复主平硐一、二部皮带、猴车、轨道上山
