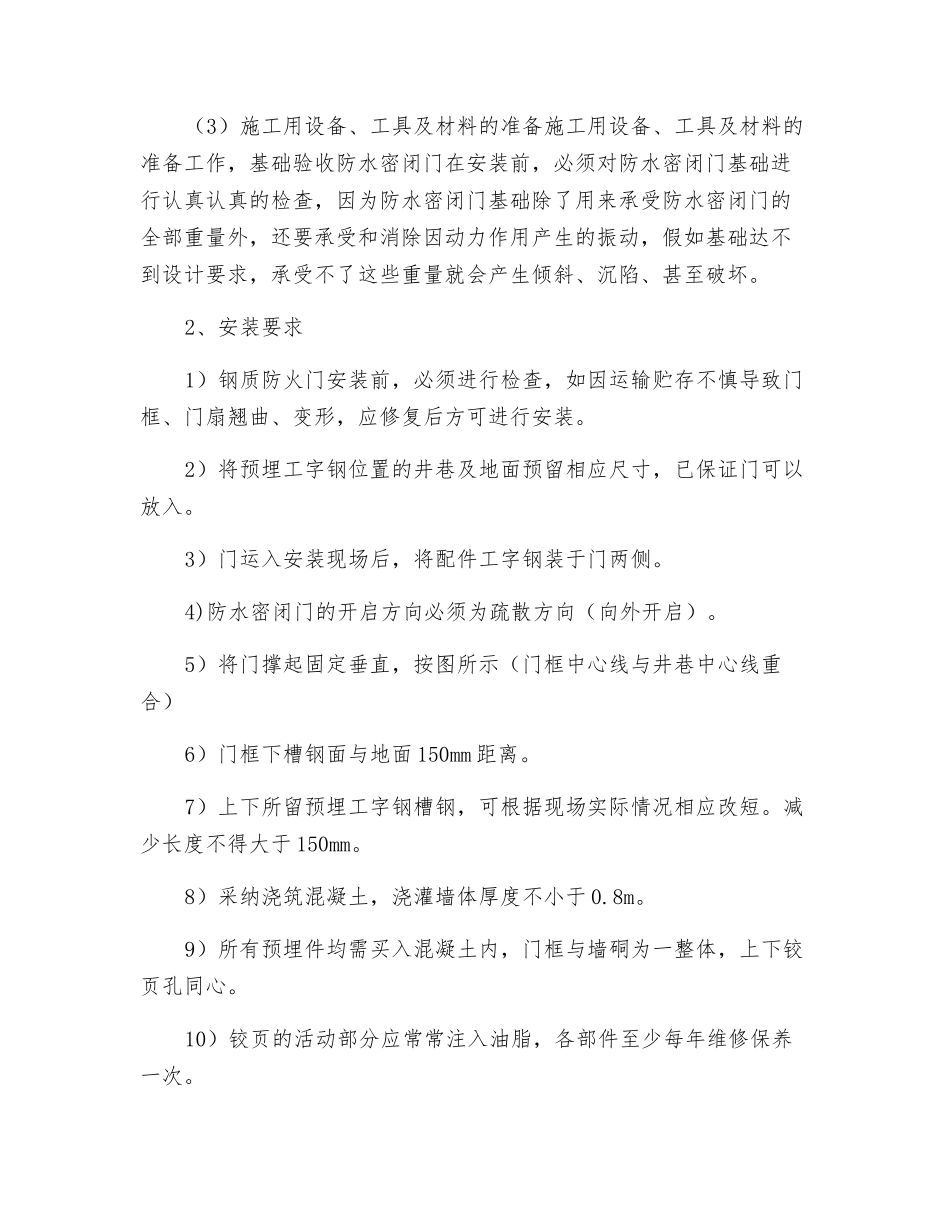

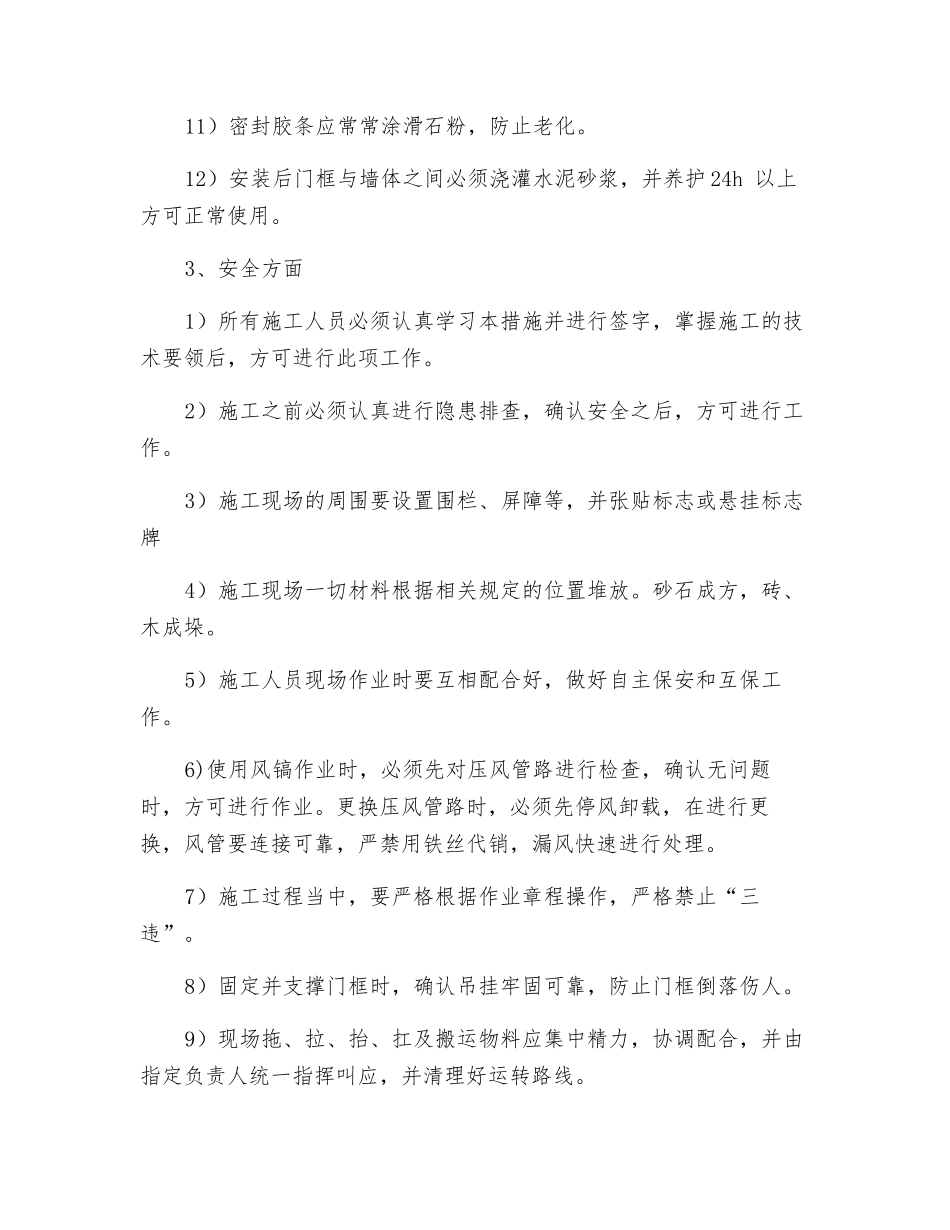

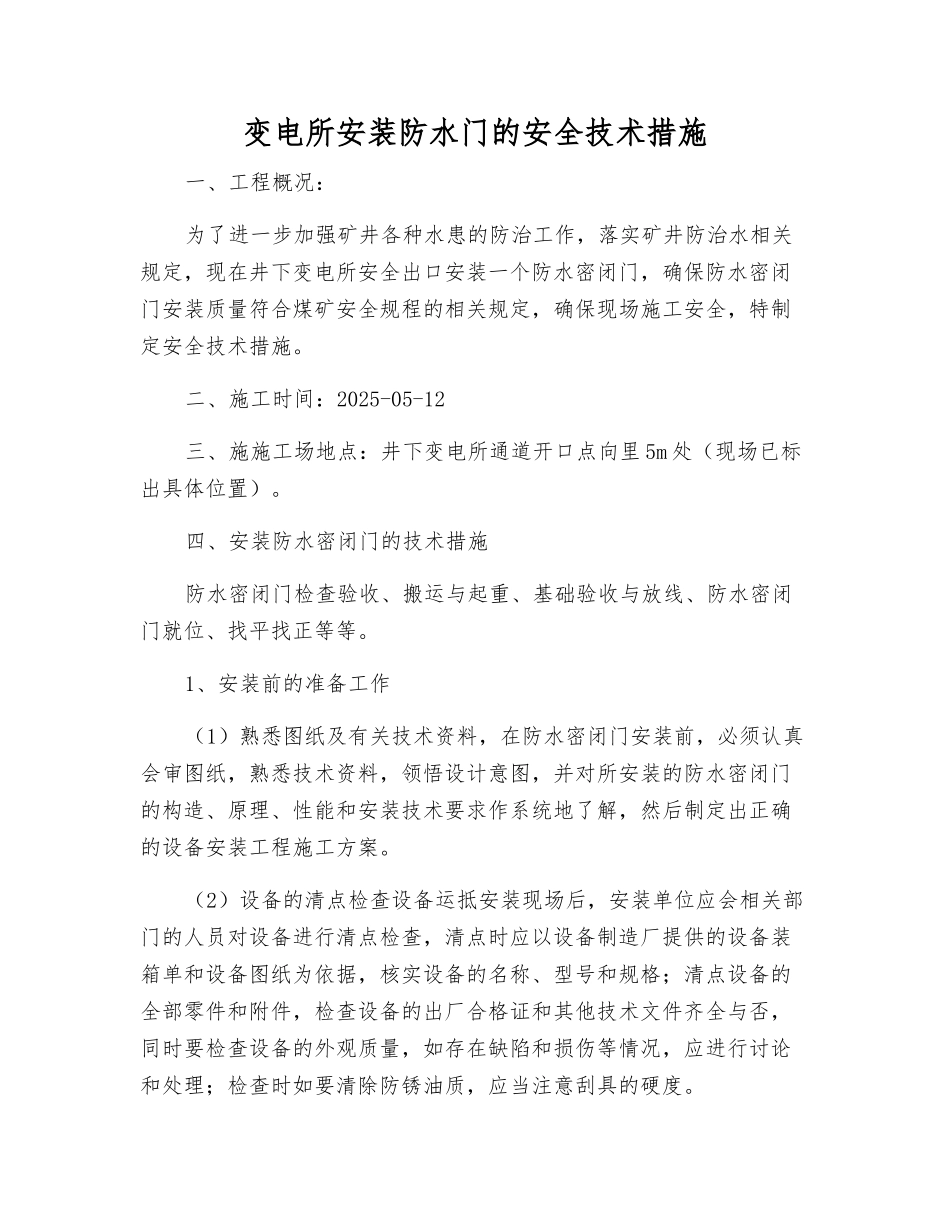

变电所安装防水门的安全技术措施一、工程概况:为了进一步加强矿井各种水患的防治工作,落实矿井防治水相关规定,现在井下变电所安全出口安装一个防水密闭门,确保防水密闭门安装质量符合煤矿安全规程的相关规定,确保现场施工安全,特制定安全技术措施。二、施工时间:2025-05-12三、施施工场地点:井下变电所通道开口点向里 5m 处(现场已标出具体位置)。四、安装防水密闭门的技术措施防水密闭门检查验收、搬运与起重、基础验收与放线、防水密闭门就位、找平找正等等。1、安装前的准备工作(1)熟悉图纸及有关技术资料,在防水密闭门安装前,必须认真会审图纸,熟悉技术资料,领悟设计意图,并对所安装的防水密闭门的构造、原理、性能和安装技术要求作系统地了解,然后制定出正确的设备安装工程施工方案。(2)设备的清点检查设备运抵安装现场后,安装单位应会相关部门的人员对设备进行清点检查,清点时应以设备制造厂提供的设备装箱单和设备图纸为依据,核实设备的名称、型号和规格;清点设备的全部零件和附件,检查设备的出厂合格证和其他技术文件齐全与否,同时要检查设备的外观质量,如存在缺陷和损伤等情况,应进行讨论和处理;检查时如要清除防锈油质,应当注意刮具的硬度。(3)施工用设备、工具及材料的准备施工用设备、工具及材料的准备工作,基础验收防水密闭门在安装前,必须对防水密闭门基础进行认真认真的检查,因为防水密闭门基础除了用来承受防水密闭门的全部重量外,还要承受和消除因动力作用产生的振动,假如基础达不到设计要求,承受不了这些重量就会产生倾斜、沉陷、甚至破坏。2、安装要求1)钢质防火门安装前,必须进行检查,如因运输贮存不慎导致门框、门扇翘曲、变形,应修复后方可进行安装。2)将预埋工字钢位置的井巷及地面预留相应尺寸,已保证门可以放入。3)门运入安装现场后,将配件工字钢装于门两侧。4)防水密闭门的开启方向必须为疏散方向(向外开启)。5)将门撑起固定垂直,按图所示(门框中心线与井巷中心线重合)6)门框下槽钢面与地面 150mm 距离。7)上下所留预埋工字钢槽钢,可根据现场实际情况相应改短。减少长度不得大于 150mm。8)采纳浇筑混凝土,浇灌墙体厚度不小于 0.8m。9)所有预埋件均需买入混凝土内,门框与墙硐为一整体,上下铰页孔同心。10)铰页的活动部分应常常注入油脂,各部件至少每年维修保养一次。11)密封胶条应常常涂滑石粉,防止老化。12)安装后门框与墙体之间必须浇灌水泥砂...
