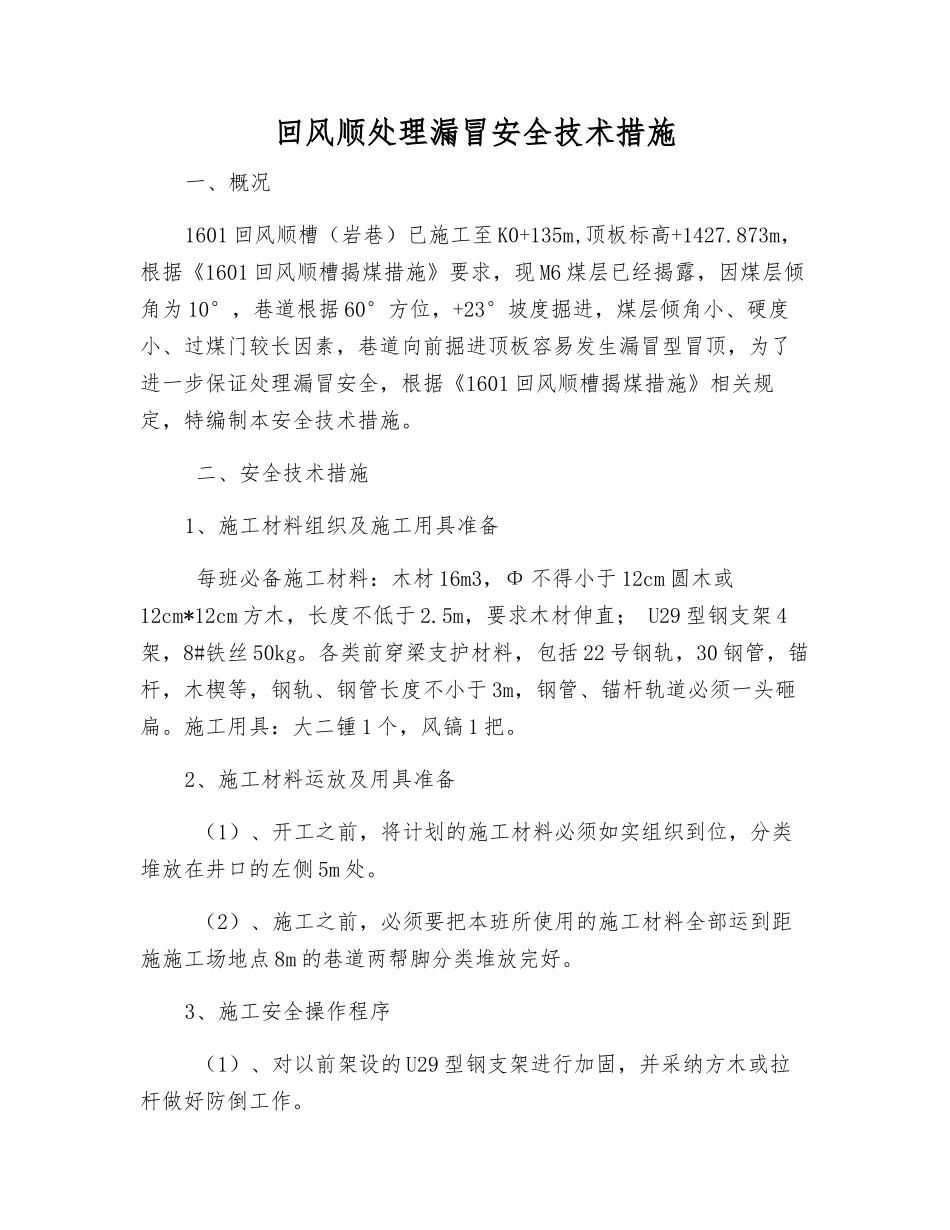

回风顺处理漏冒安全技术措施一、概况1601 回风顺槽(岩巷)已施工至 K0+135m,顶板标高+1427
873m,根据《1601 回风顺槽揭煤措施》要求,现 M6 煤层已经揭露,因煤层倾角为 10°,巷道根据 60°方位,+23°坡度掘进,煤层倾角小、硬度小、过煤门较长因素,巷道向前掘进顶板容易发生漏冒型冒顶,为了进一步保证处理漏冒安全,根据《1601 回风顺槽揭煤措施》相关规定,特编制本安全技术措施
二、安全技术措施1、施工材料组织及施工用具准备 每班必备施工材料:木材 16m3,Φ 不得小于 12cm 圆木或12cm*12cm 方木,长度不低于 2
5m,要求木材伸直; U29 型钢支架 4架,8#铁丝 50kg
各类前穿梁支护材料,包括 22 号钢轨,30 钢管,锚杆,木楔等,钢轨、钢管长度不小于 3m,钢管、锚杆轨道必须一头砸扁
施工用具:大二锺 1 个,风镐 1 把
2、施工材料运放及用具准备 (1)、开工之前,将计划的施工材料必须如实组织到位,分类堆放在井口的左侧 5m 处
(2)、施工之前,必须要把本班所使用的施工材料全部运到距施施工场地点 8m 的巷道两帮脚分类堆放完好
3、施工安全操作程序 (1)、对以前架设的 U29 型钢支架进行加固,并采纳方木或拉杆做好防倒工作

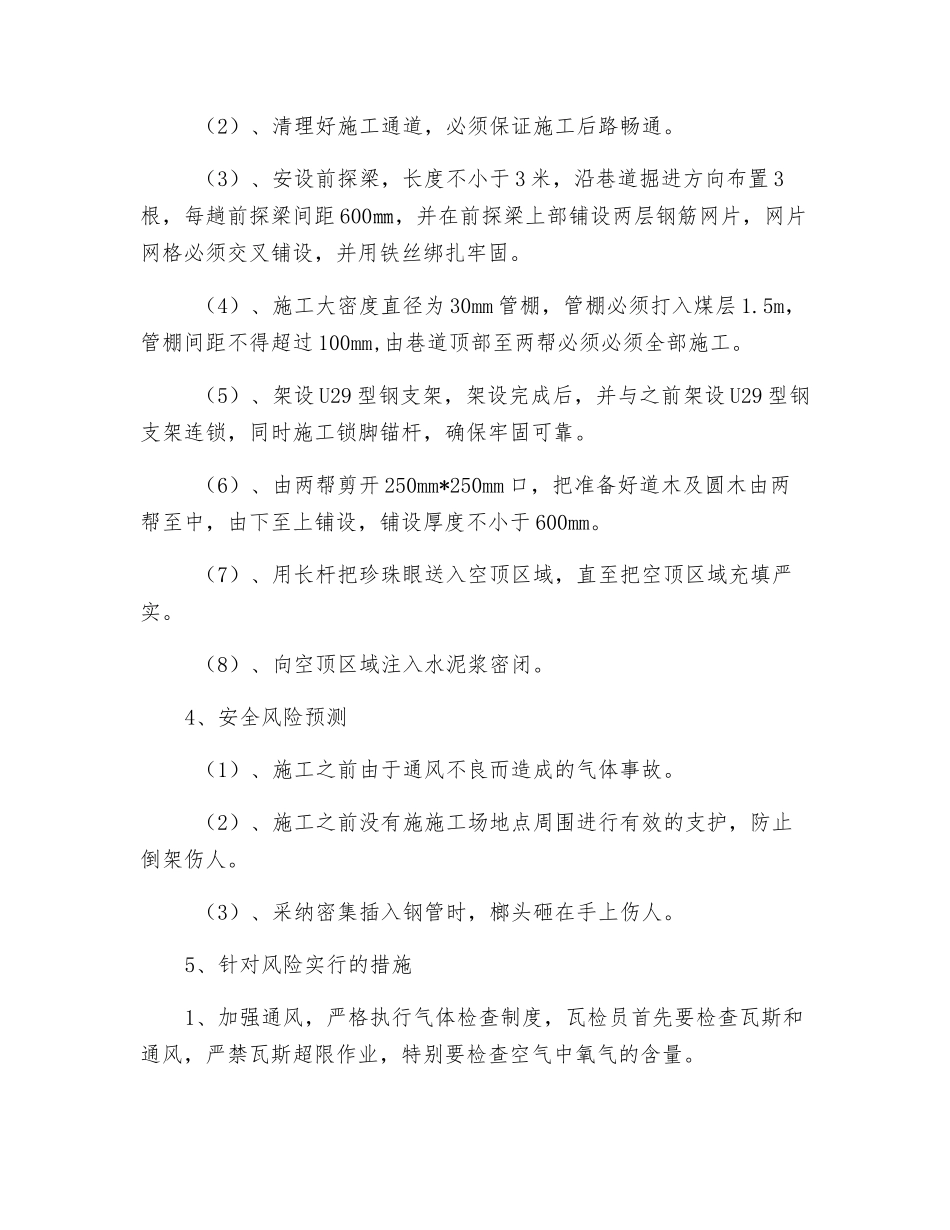

(2)、清理好施工通道,必须保证施工后路畅通
(3)、安设前探梁,长度不小于 3 米,沿巷道掘进方向布置 3根,每趟前探梁间距 600㎜,并在前探梁上部铺设两层钢筋网片,网片网格必须交叉铺设,并用铁丝绑扎牢固
(4)、施工大密度直径为 30mm 管棚,管棚必须打入煤层 1
5m,管棚间距不得超过 100mm,由巷道顶部至两帮必须必须全部施工
(5)、架设 U29 型钢支架,架设完成后,并与之前架设 U29 型钢支架连锁,同时施工锁脚锚杆,确保牢固可靠

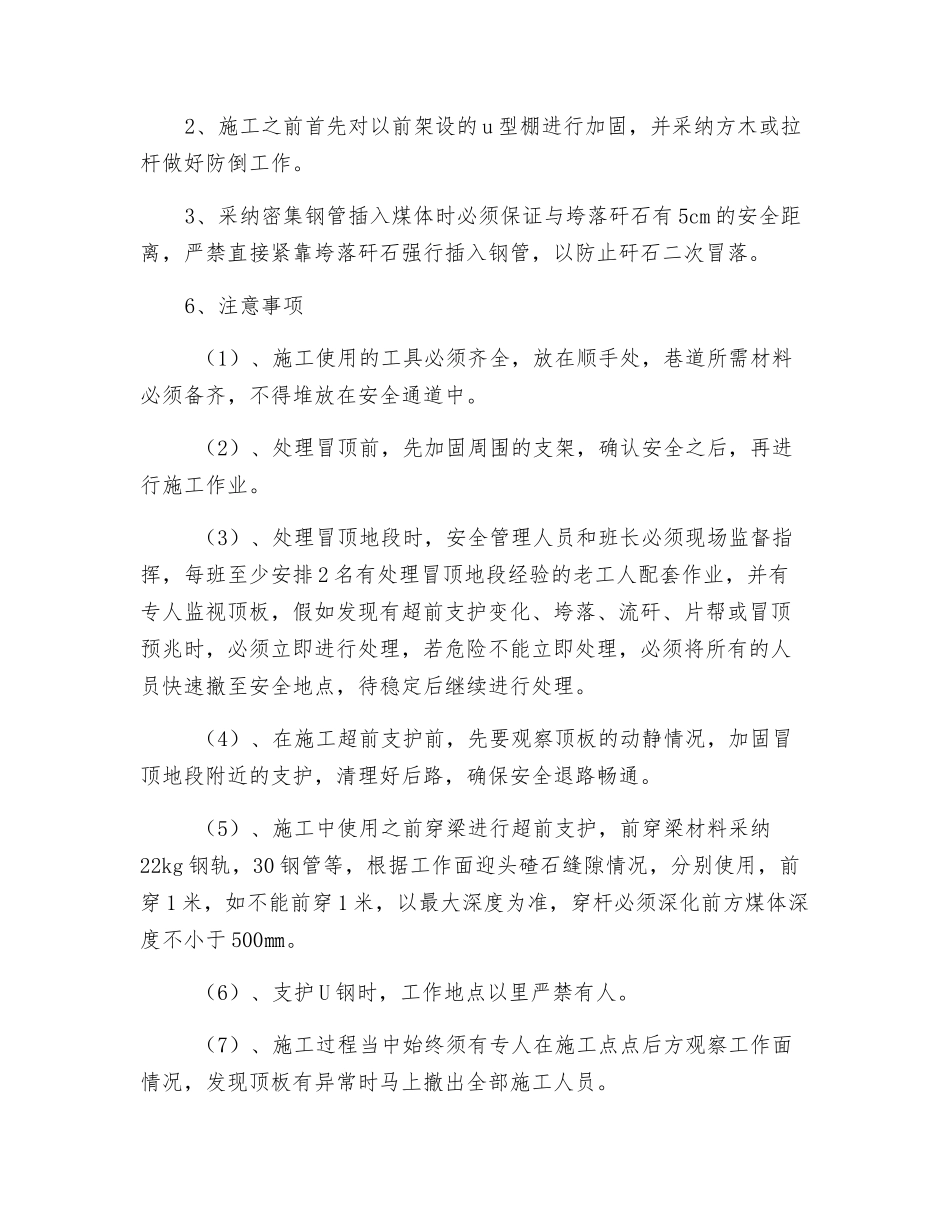

(6)、由两帮剪开 250
