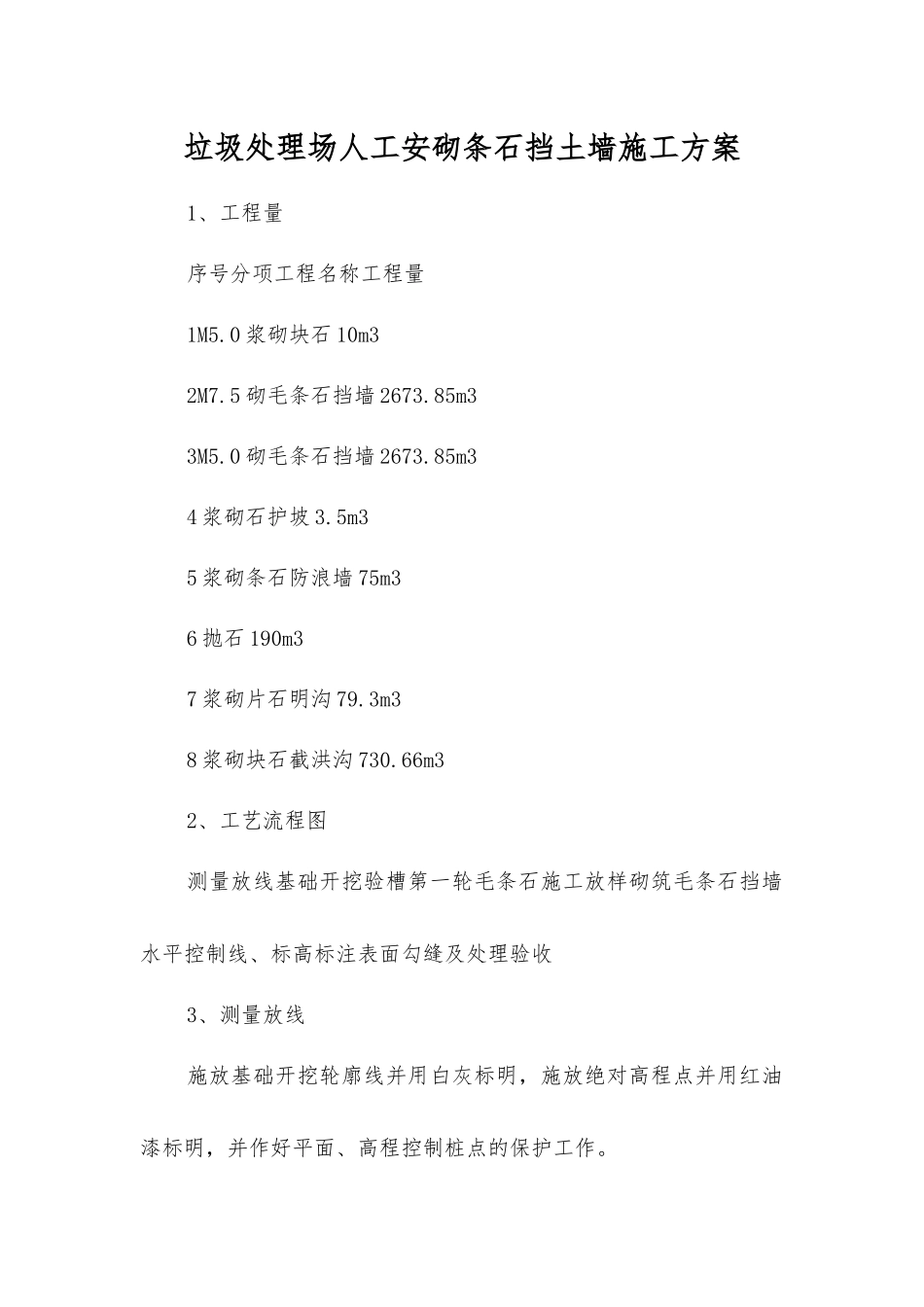

垃圾处理场人工安砌条石挡土墙施工方案1、工程量序号分项工程名称工程量1M5
0 浆砌块石 10m32M7
5 砌毛条石挡墙 2673
85m33M5
0 砌毛条石挡墙 2673
85m34 浆砌石护坡 3
5m35 浆砌条石防浪墙 75m36 抛石 190m37 浆砌片石明沟 79
3m38 浆砌块石截洪沟 730
66m32、工艺流程图测量放线基础开挖验槽第一轮毛条石施工放样砌筑毛条石挡墙水平控制线、标高标注表面勾缝及处理验收3、测量放线施放基础开挖轮廓线并用白灰标明,施放绝对高程点并用红油漆标明,并作好平面、高程控制桩点的保护工作

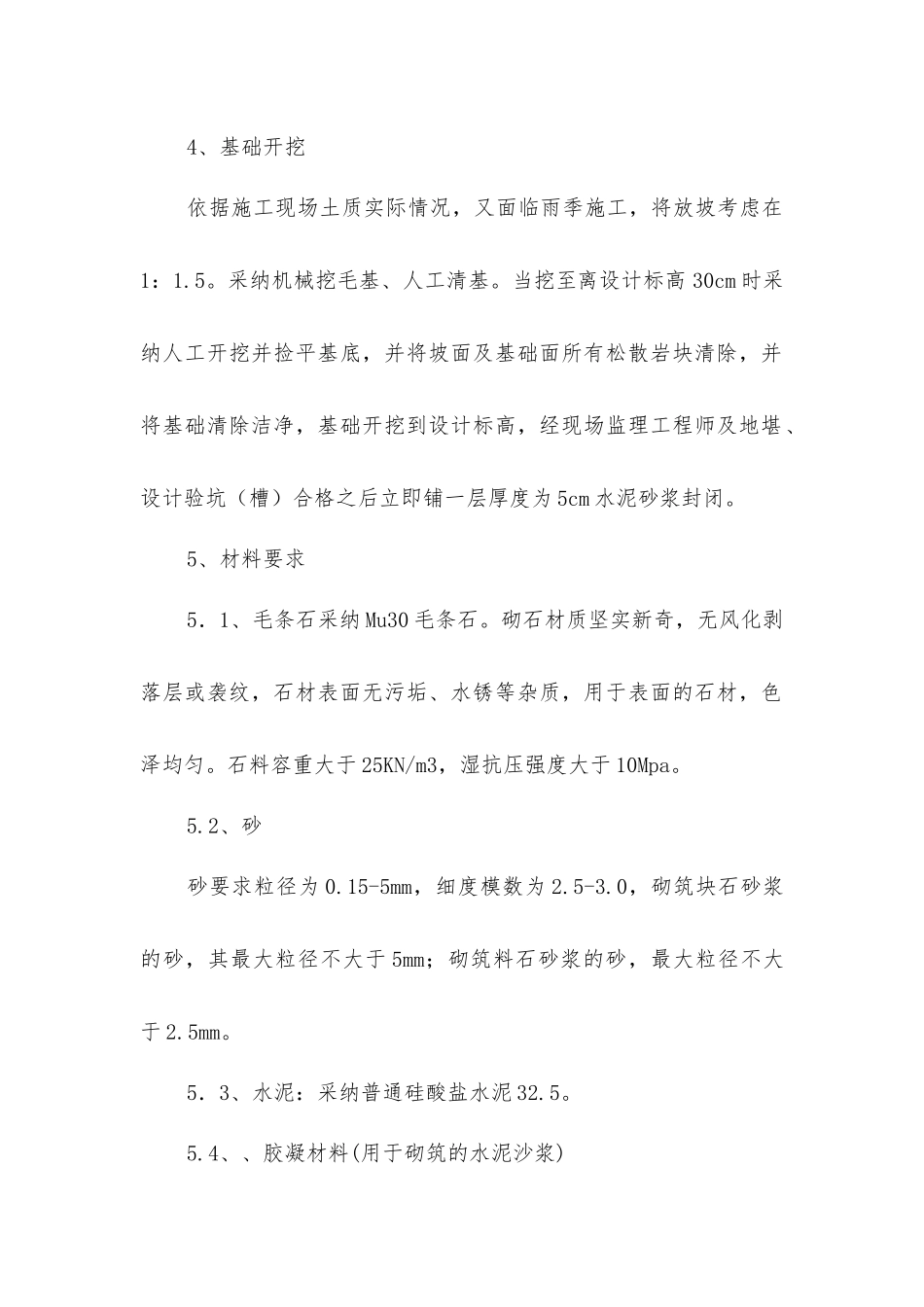

4、基础开挖依据施工现场土质实际情况,又面临雨季施工,将放坡考虑在1:1
采纳机械挖毛基、人工清基
当挖至离设计标高 30cm 时采纳人工开挖并捡平基底,并将坡面及基础面所有松散岩块清除,并将基础清除洁净,基础开挖到设计标高,经现场监理工程师及地堪、设计验坑(槽)合格之后立即铺一层厚度为 5cm 水泥砂浆封闭
5、材料要求5.1、毛条石采纳 Mu30 毛条石
砌石材质坚实新奇,无风化剥落层或袭纹,石材表面无污垢、水锈等杂质,用于表面的石材,色泽均匀
石料容重大于 25KN/m3,湿抗压强度大于 10Mpa
2、砂砂要求粒径为 0
15-5mm,细度模数为 2
0,砌筑块石砂浆的砂,其最大粒径不大于 5mm;砌筑料石砂浆的砂,最大粒径不大于 2
5.3、水泥:采纳普通硅酸盐水泥 32

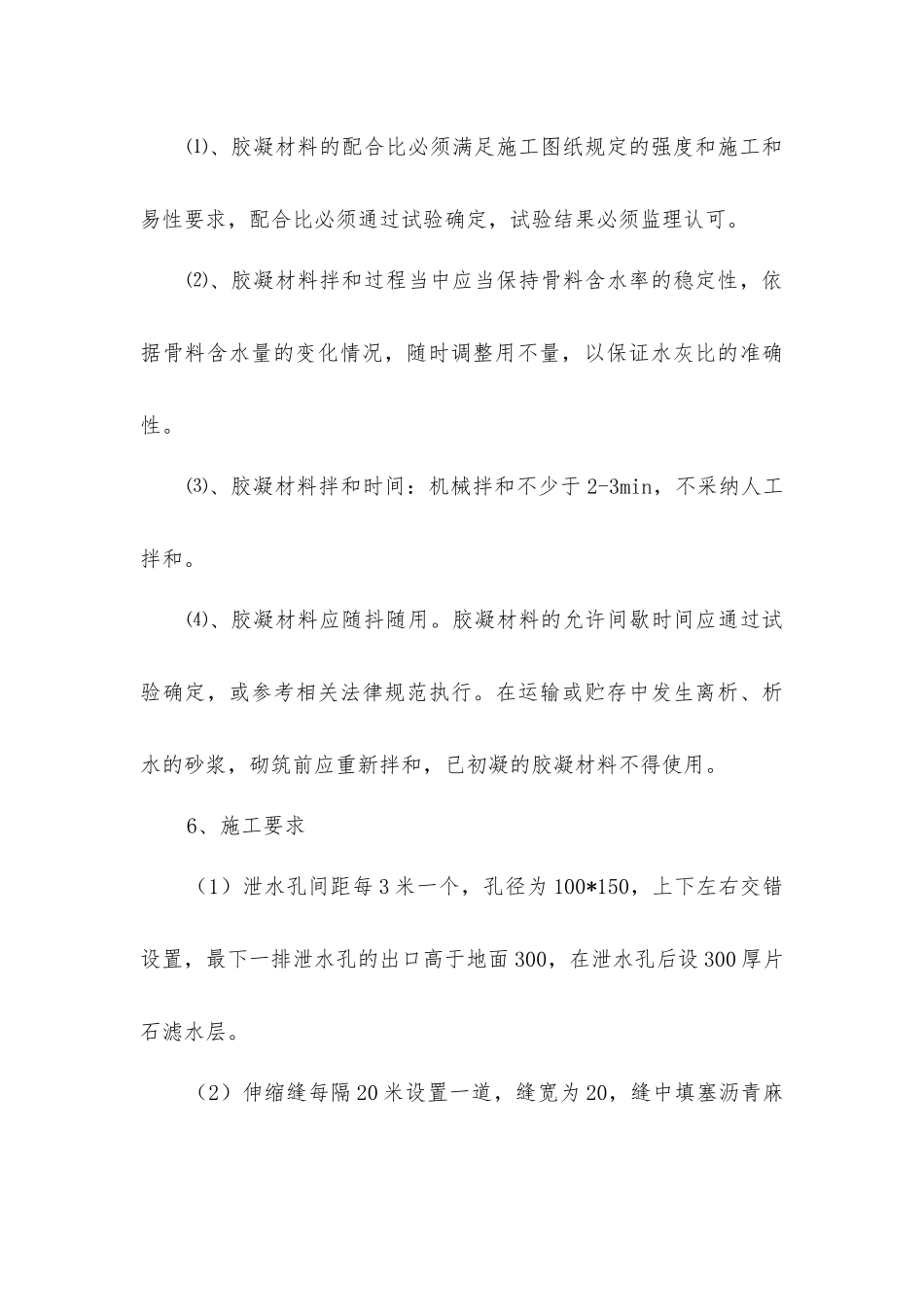

4、、胶凝材料(用于砌筑的水泥沙浆)⑴、胶凝材料的配合比必须满足施工图纸规定的强度和施工和易性要求,配合比必须通过试验确定,试验结果必须监理认可
⑵、胶凝材料拌和过程当中应当保持骨料含水率的稳定性,依据骨料含水量的变化情况,随时调整用不量,以保证水灰比的准确性
⑶、胶凝材料拌和时间:机械拌和不少于 2-3min,不采纳人工拌和
