深基坑内支撑梁施工工艺一、支撑施工总体原则本工程采用钢筋混凝土结构作为水平支撑,土方开挖的顺序、方法必须与设计工况一致,并遵循“先撑后挖、限时支撑、分层开挖、严禁超挖”的原则进行施工,尽量减小基坑无支撑暴露时间和空间
同时应根据基坑工程等级、支撑形式、场内条件等因素,确定基坑开挖的分区及其顺序
宜先开挖周边环境要求较低的一侧土方,并及时设置支撑
环境要求较高一侧的土方开挖,宜采用抽条对称开挖、限时完成支撑或垫层的方式
基坑开挖应按支护结构设计,降排水要求等确定开挖方案,开挖过程中应分段、分层、随挖随撑、按规定时限完成支撑的施工,作好基坑排水,减少基坑暴露时间
基坑开挖过程中,应采取措施防止碰撞支护结构、工程桩或扰动原状土
支撑的拆除过程时,必须遵循“先换撑、后拆除”的原则进行施工

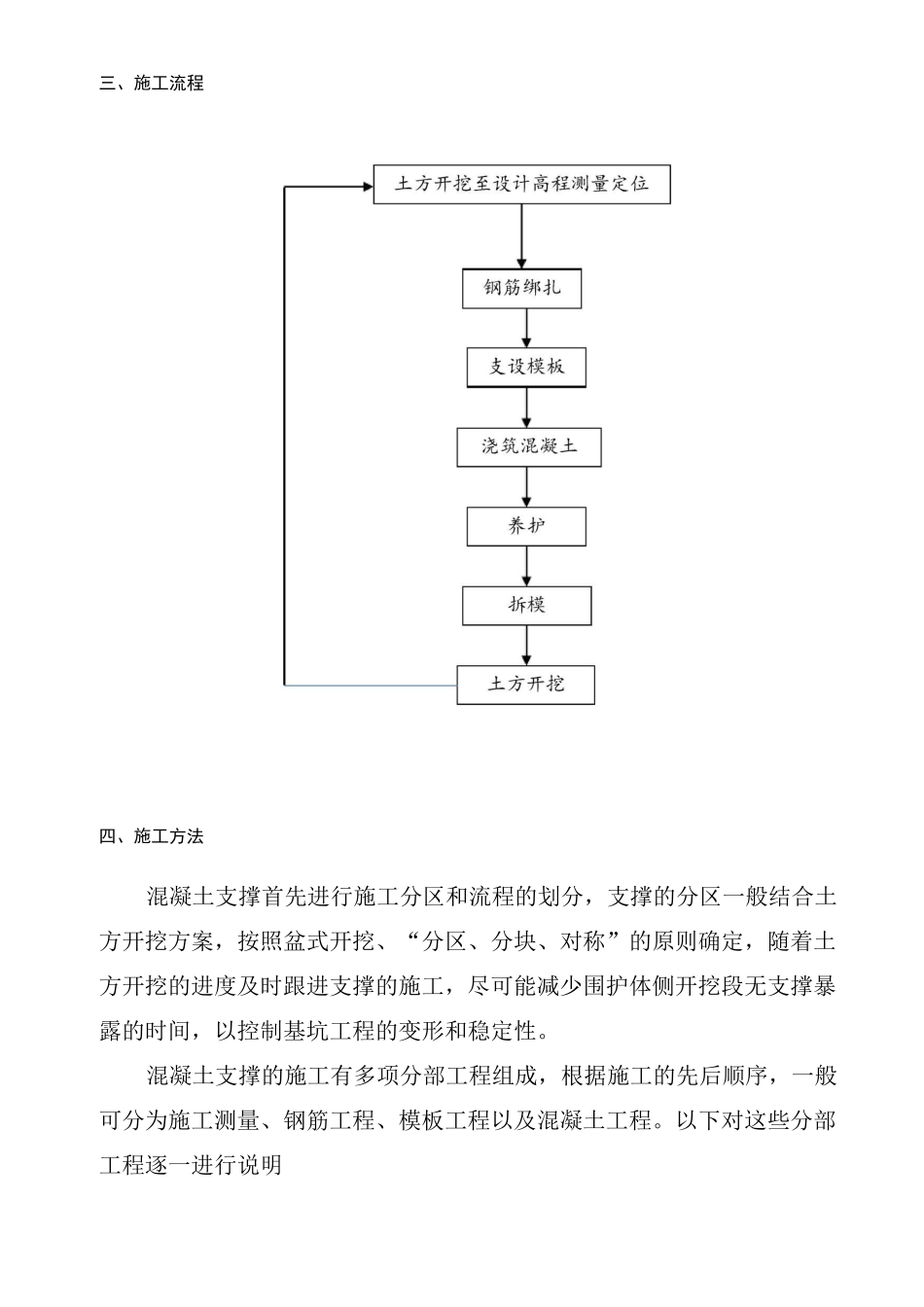

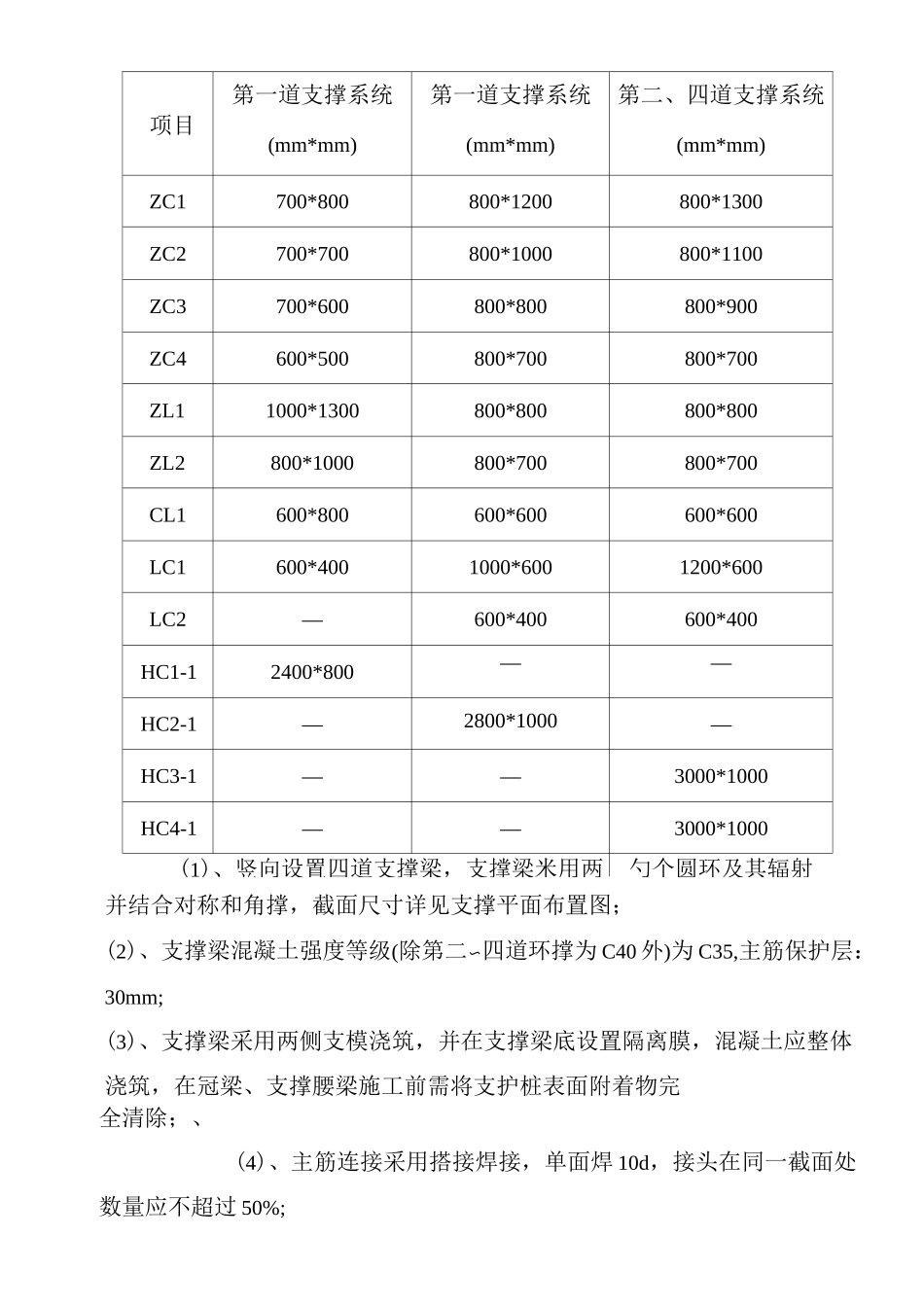

二、技术参数该项目基坑面积约 33000m2,周长 810m,深度 23〜25m,基坑围护体采用地下连续墙作为围护体,基坑竖向设置四道钢筋混凝土支撑,支撑采用圆环支撑平面布置形式,支撑信息图表所示:表一支撑信息一览表项目第一道支撑系统(mm*mm)第一道支撑系统(mm*mm)第二、四道支撑系统(mm*mm)ZC1700*800800*1200800*1300ZC2700*700800*1000800*1100ZC3700*600800*800800*900ZC4600*500800*700800*700ZL11000*1300800*800800*800ZL2800*1000800*700800*700CL1600*800600*600600*600LC1600*4001000*6001200*600LC2—600*400600*400HC1-12400*800——HC2-1—2800*1000—HC3-1——3000*1000HC4-1——3000*1000(1)、竖向设置四道支撑梁,支撑梁米用
