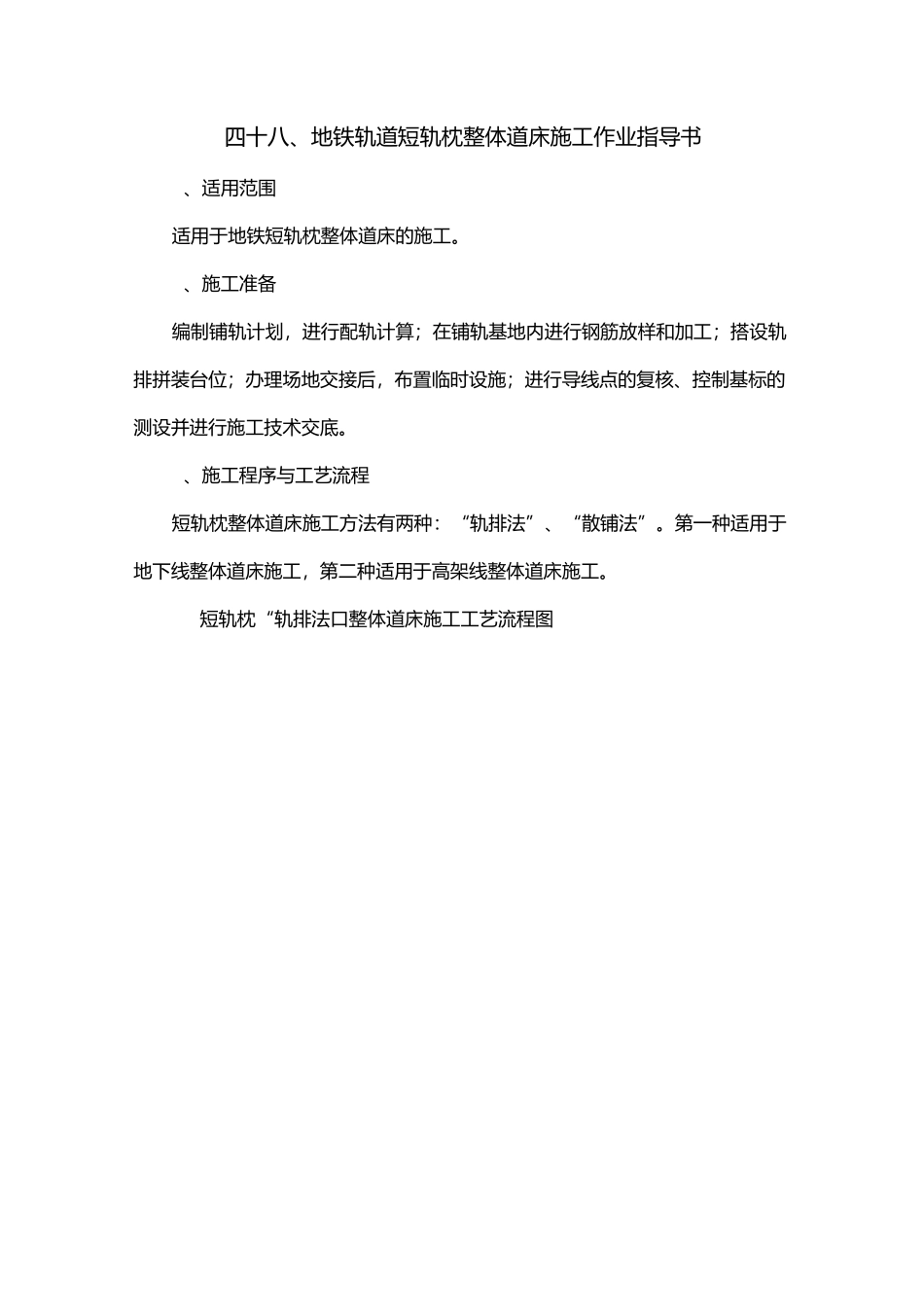

四十八、地铁轨道短轨枕整体道床施工作业指导书、适用范围适用于地铁短轨枕整体道床的施工
、施工准备编制铺轨计划,进行配轨计算;在铺轨基地内进行钢筋放样和加工;搭设轨排拼装台位;办理场地交接后,布置临时设施;进行导线点的复核、控制基标的测设并进行施工技术交底
、施工程序与工艺流程短轨枕整体道床施工方法有两种:“轨排法”、“散铺法”
第一种适用于地下线整体道床施工,第二种适用于高架线整体道床施工
短轨枕“轨排法口整体道床施工工艺流程图□轨排法 D 施工:即在铺轨基地将待焊钢轨、扣件及混凝土短轨枕(或弹性短轨枕),利用特制的轨距拉杆组装成成品轨排,利用龙门吊将轨排吊装到辆地铁专用平板车上,每个工作面用台型重型轨道车运送到施工现场,用台型铺轨车将轨排吊运至作业面后铺设就位,然后利用钢轨支撑架架立轨排,调整轨道状态,绑扎整体道床钢筋,按规定焊接防杂散电流钢筋网及连接端子、测试端子及排流端子,经隐蔽验收合格后,浇筑整体道床中部混凝土,待铺轨车走行轨拆除后,完成两侧混凝土浇筑施工
道床混凝土采用商品混凝土,用混凝土搅拌运输车运送至最近的下料口(如通风井、车站设备吊装口、竖井等),用混凝土泵输送至洞内直接浇筑或泵送到平板车上的混凝土料斗内,用轨道车将轨道平板车顶进至施工作业面附近,再用铺轨车吊运混凝土料斗到作业面完成道床混凝土浇筑
高架线短轨枕“散铺法”整体道床施工工艺流程图“散铺法”施工:即在施工现场将待焊钢轨、扣件及混凝土短轨枕(或弹性短轨枕)组装成轨排后铺设就位,其后工序跟“轨排法”施工一样
施工工艺见短轨枕“散铺法 D整体道床施工工艺流程框图
基底凿毛、清理整体道床基底至钢轨顶面不得小于设计高度,道床基底按设计要求凿毛,并彻底清除场内的各种杂物,排除污水
基底凿毛、清理工作与铺轨基标测设铺、轨车走行轨道安装施工相互基本上无干扰,三项工作可同步进行
安装铺轨车及走行轨铺轨车和走行轨的要
