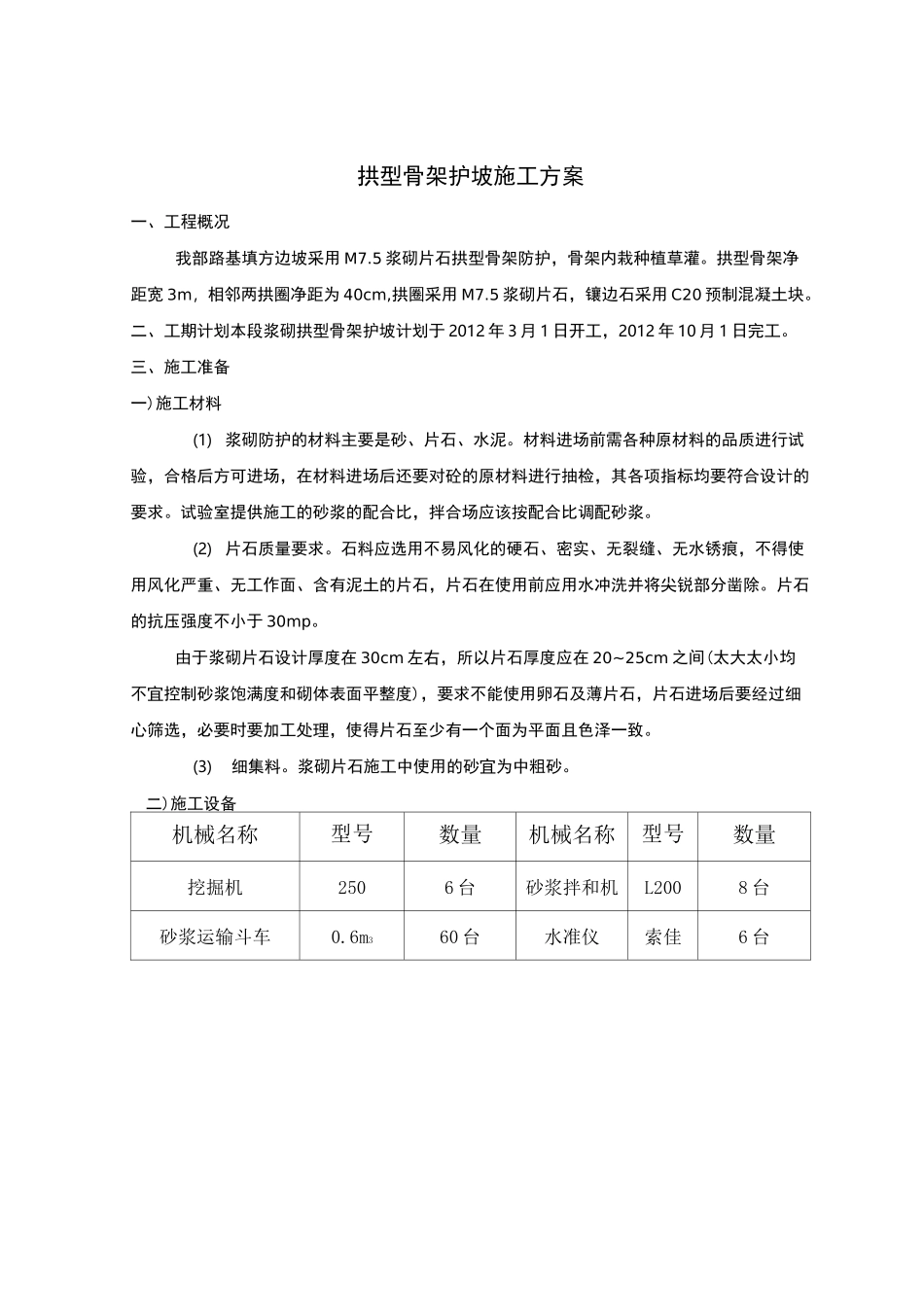

拱型骨架护坡施工方案一、工程概况我部路基填方边坡采用 M7
5 浆砌片石拱型骨架防护,骨架内栽种植草灌
拱型骨架净距宽 3m,相邻两拱圈净距为 40cm,拱圈采用 M7
5 浆砌片石,镶边石采用 C20 预制混凝土块
二、工期计划本段浆砌拱型骨架护坡计划于 2012 年 3 月 1 日开工,2012 年 10 月 1 日完工
三、施工准备一)施工材料(1) 浆砌防护的材料主要是砂、片石、水泥
材料进场前需各种原材料的品质进行试验,合格后方可进场,在材料进场后还要对砼的原材料进行抽检,其各项指标均要符合设计的要求
试验室提供施工的砂浆的配合比,拌合场应该按配合比调配砂浆
(2) 片石质量要求
石料应选用不易风化的硬石、密实、无裂缝、无水锈痕,不得使用风化严重、无工作面、含有泥土的片石,片石在使用前应用水冲洗并将尖锐部分凿除
片石的抗压强度不小于 30mp
由于浆砌片石设计厚度在 30cm 左右,所以片石厚度应在 20~25cm 之间(太大太小均不宜控制砂浆饱满度和砌体表面平整度),要求不能使用卵石及薄片石,片石进场后要经过细心筛选,必要时要加工处理,使得片石至少有一个面为平面且色泽一致
(3)细集料
浆砌片石施工中使用的砂宜为中粗砂
二)施工设备机械名称型号数量机械名称型号数量挖掘机2506 台砂浆拌和机L2008 台砂浆运输斗车0

6m360 台水准仪索佳6 台装载机ZL-5006 台三)施工场地对边坡清理完毕后,将场地清理平整,合理解决原材料与 C20 预制块的堆放、电力、水源的问题
四、施工工艺流程浆砌拱型骨架护坡采用挖槽法施工,施工工艺如下:浆砌拱型骨架护坡施工工艺流程图1、坡面修整按照边坡坡度、基础高程等数据设固定的样板挂线,清刷表面松散土层及浮土,填补坑凹并拍实使坡面平整,土基的压实度应与同层路基土压实度相同,以免下沉而使砌体产生裂缝,影响砌体的整体稳定性
