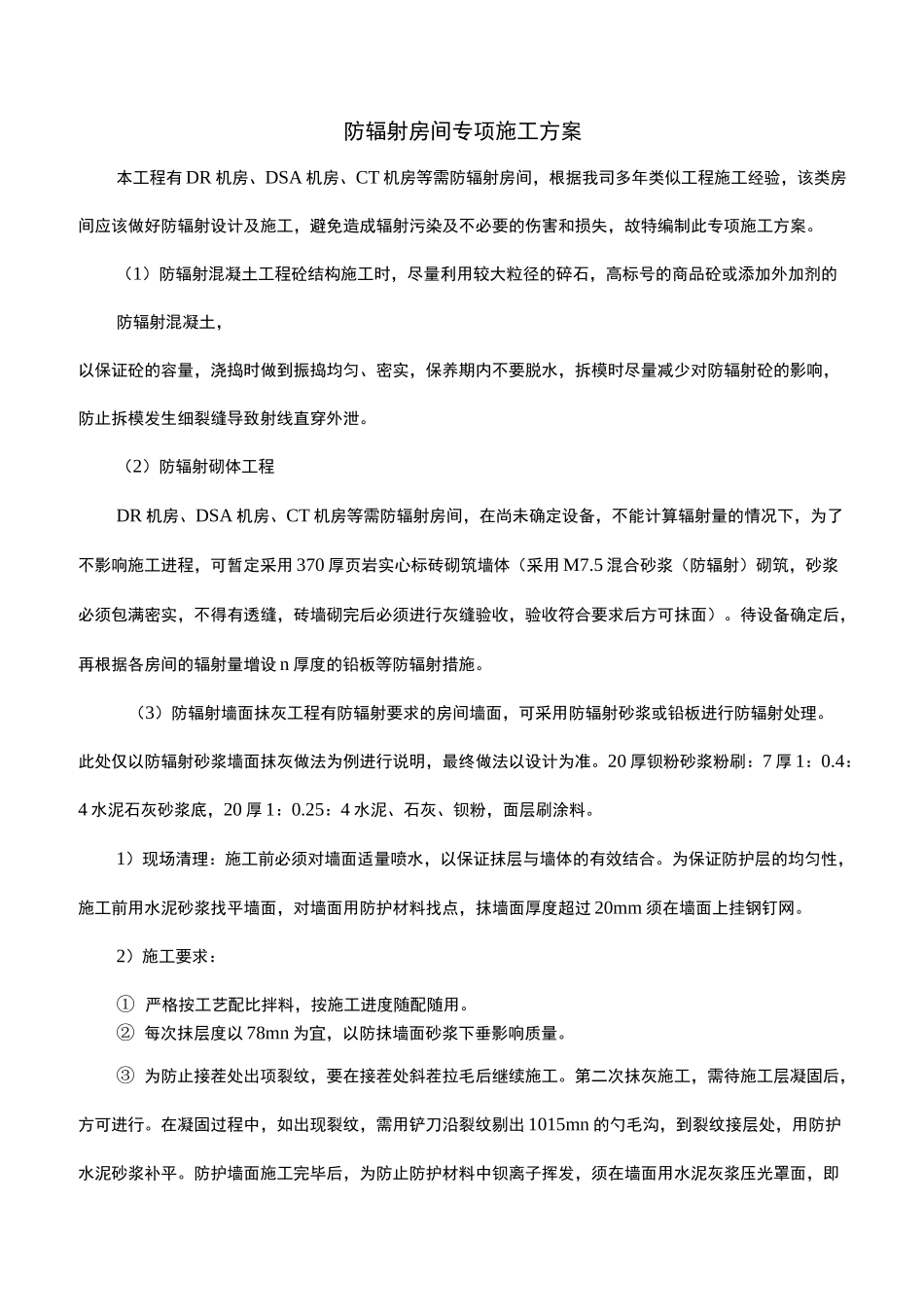

防辐射房间专项施工方案本工程有 DR 机房、DSA 机房、CT 机房等需防辐射房间,根据我司多年类似工程施工经验,该类房间应该做好防辐射设计及施工,避免造成辐射污染及不必要的伤害和损失,故特编制此专项施工方案
(1)防辐射混凝土工程砼结构施工时,尽量利用较大粒径的碎石,高标号的商品砼或添加外加剂的防辐射混凝土,以保证砼的容量,浇捣时做到振捣均匀、密实,保养期内不要脱水,拆模时尽量减少对防辐射砼的影响,防止拆模发生细裂缝导致射线直穿外泄
(2)防辐射砌体工程DR 机房、DSA 机房、CT 机房等需防辐射房间,在尚未确定设备,不能计算辐射量的情况下,为了不影响施工进程,可暂定采用 370 厚页岩实心标砖砌筑墙体(采用 M7
5 混合砂浆(防辐射)砌筑,砂浆必须包满密实,不得有透缝,砖墙砌完后必须进行灰缝验收,验收符合要求后方可抹面)
待设备确定后,再根据各房间的辐射量增设 n 厚度的铅板等防辐射措施
(3)防辐射墙面抹灰工程有防辐射要求的房间墙面,可采用防辐射砂浆或铅板进行防辐射处理
此处仅以防辐射砂浆墙面抹灰做法为例进行说明,最终做法以设计为准
20 厚钡粉砂浆粉刷:7 厚 1:0
4:4 水泥石灰砂浆底,20 厚 1:0
25:4 水泥、石灰、钡粉,面层刷涂料
1)现场清理:施工前必须对墙面适量喷水,以保证抹层与墙体的有效结合
为保证防护层的均匀性,施工前用水泥砂浆找平墙面,对墙面用防护材料找点,抹墙面厚度超过 20mm 须在墙面上挂钢钉网
2)施工要求:① 严格按工艺配比拌料,按施工进度随配随用
② 每次抹层度以 78mn 为宜,以防抹墙面砂浆下垂影响质量
③ 为防止接茬处出项裂纹,要在接茬处斜茬拉毛后继续施工
第二次抹灰施工,需待施工层凝固后,方可进行
在凝固过程中,如出现裂纹,需用铲刀沿裂纹剔出 1015mn 的勺毛沟,到裂纹接层处,用防护水泥砂浆补平
防护墙面施工完
