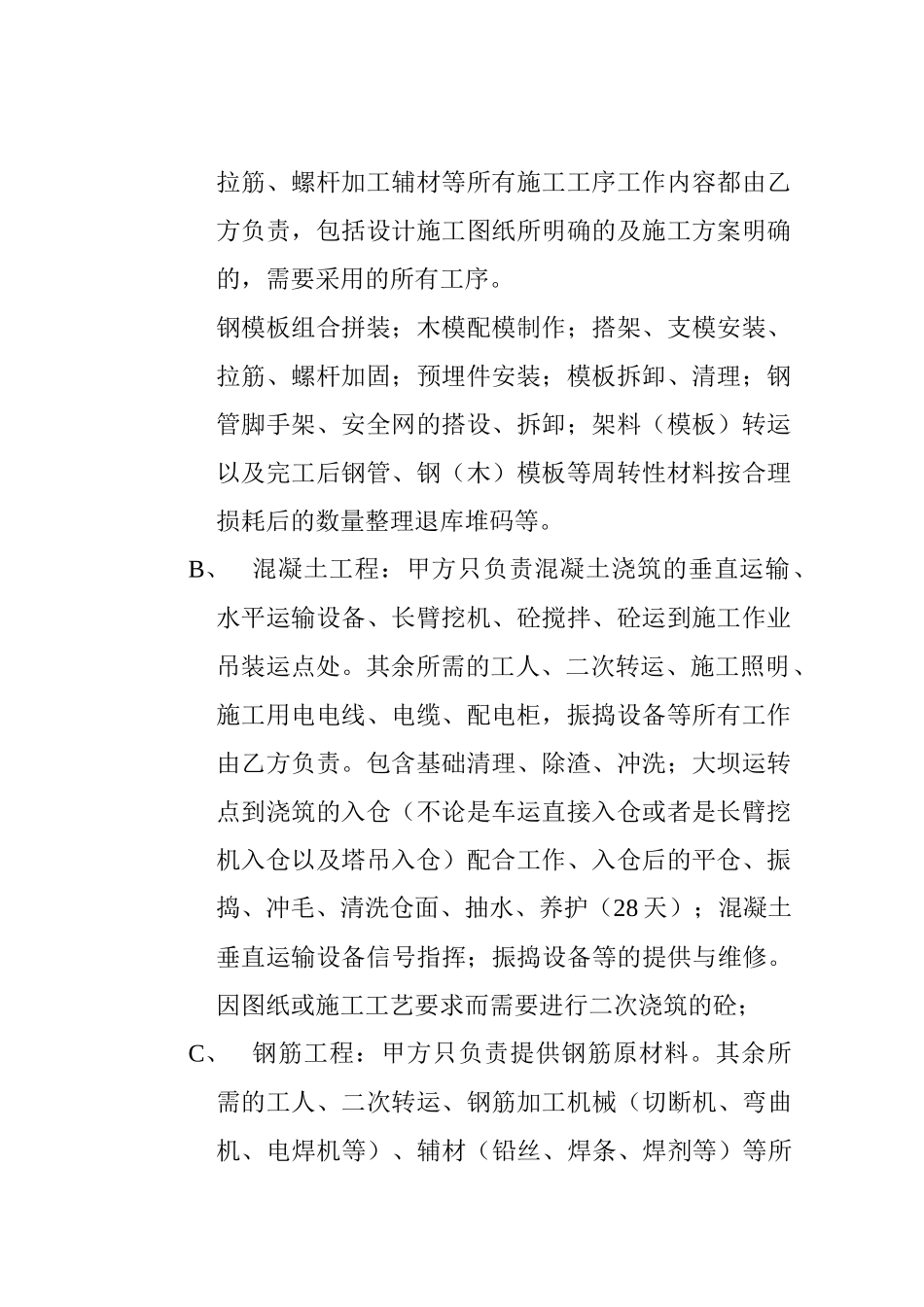

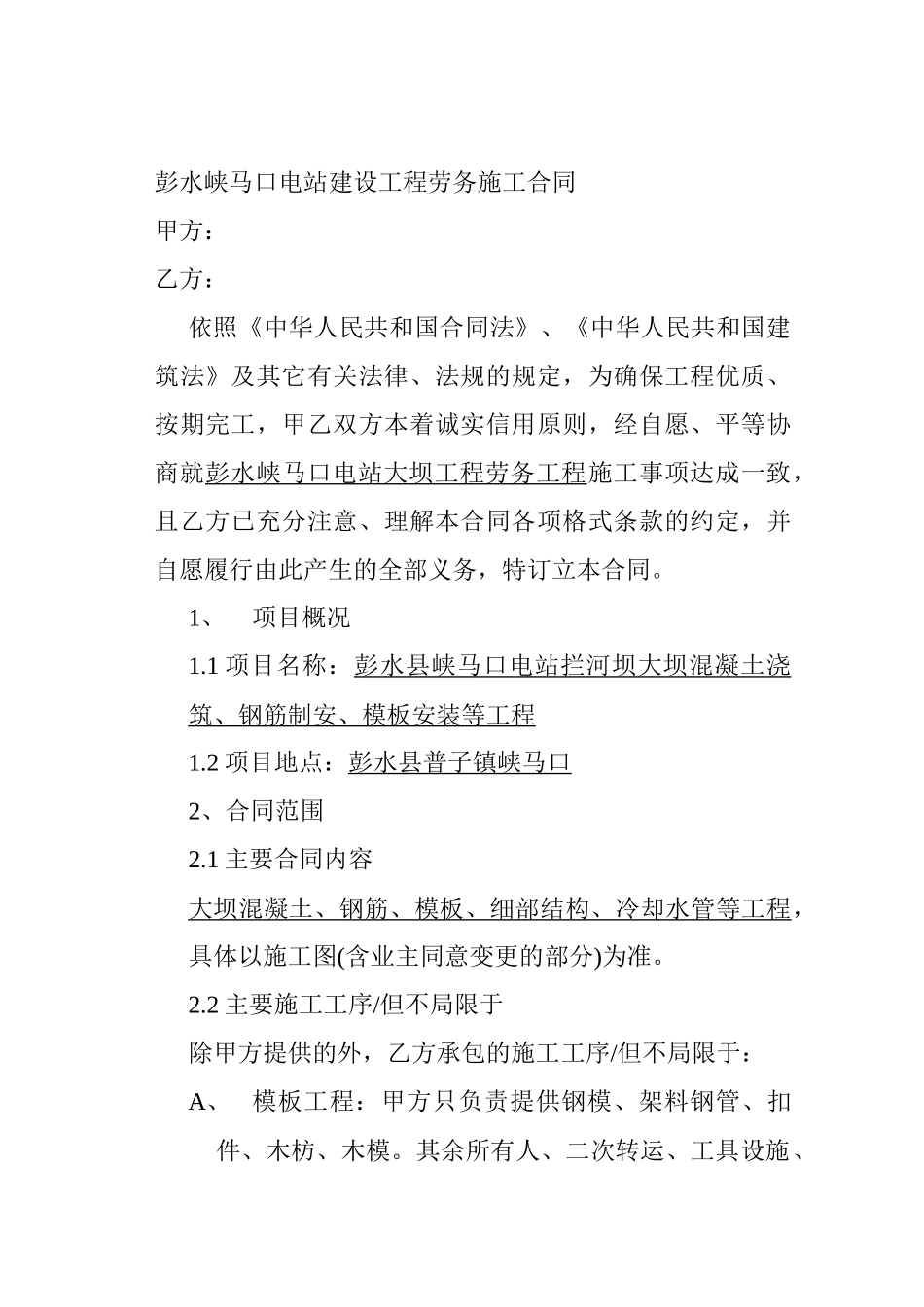

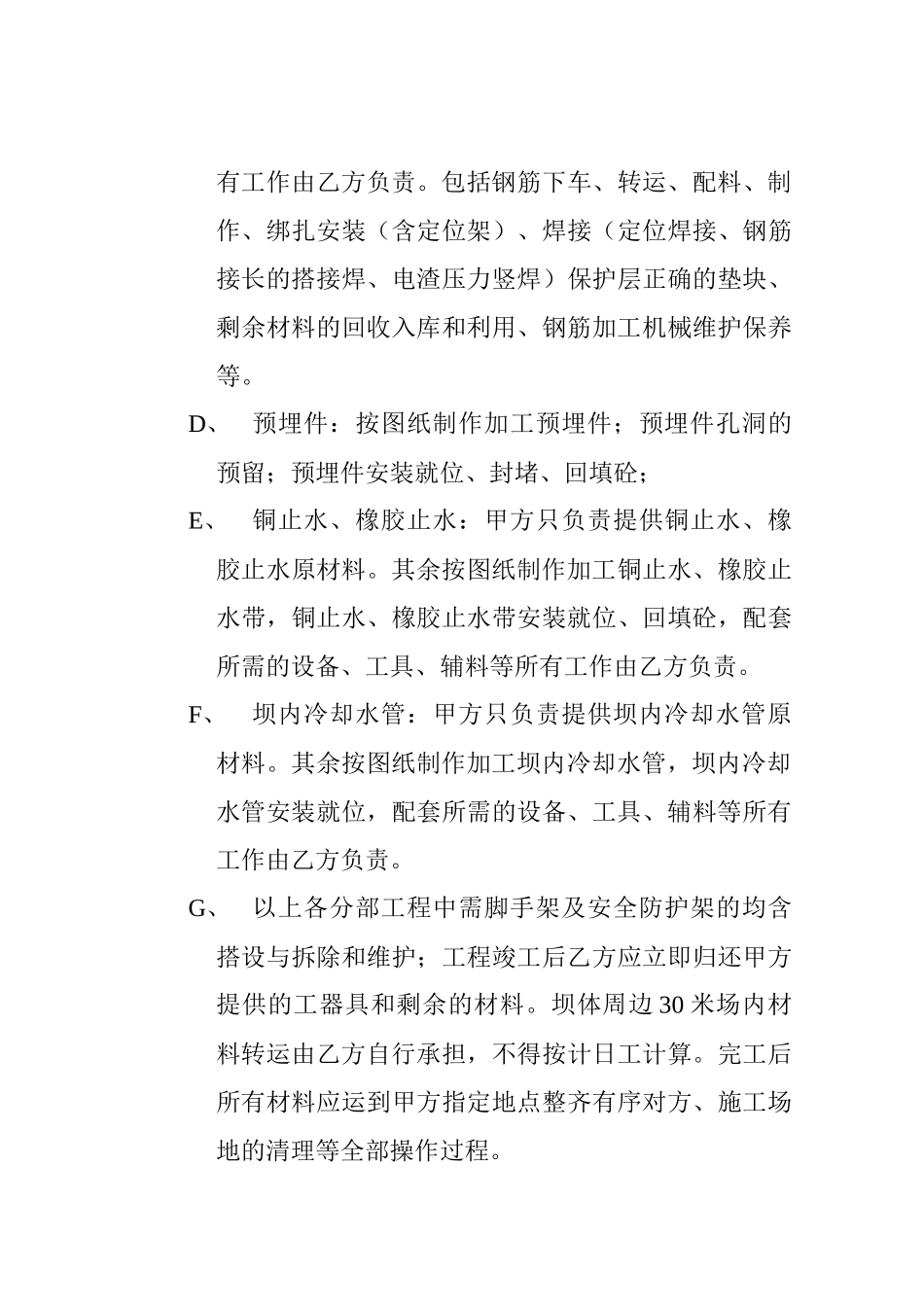

彭水峡马口电站建设工程劳务施工合同甲方:乙方:依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其它有关法律、法规的规定,为确保工程优质、按期完工,甲乙双方本着诚实信用原则,经自愿、平等协商就彭水峡马口电站大坝工程劳务工程施工事项达成一致,且乙方已充分注意、理解本合同各项格式条款的约定,并自愿履行由此产生的全部义务,特订立本合同。1、项目概况1.1 项目名称:彭水县峡马口电站拦河坝大坝混凝土浇筑、钢筋制安、模板安装等工程1.2 项目地点:彭水县普子镇峡马口2、合同范围2.1 主要合同内容大坝混凝土、钢筋、模板、细部结构、冷却水管等工程,具体以施工图(含业主同意变更的部分)为准。2.2 主要施工工序/但不局限于除甲方提供的外,乙方承包的施工工序/但不局限于:A、模板工程:甲方只负责提供钢模、架料钢管、扣件、木枋、木模。其余所有人、二次转运、工具设施、拉筋、螺杆加工辅材等所有施工工序工作内容都由乙方负责,包括设计施工图纸所明确的及施工方案明确的,需要采用的所有工序。 钢模板组合拼装;木模配模制作;搭架、支模安装、拉筋、螺杆加固;预埋件安装;模板拆卸、清理;钢管脚手架、安全网的搭设、拆卸;架料(模板)转运以及完工后钢管、钢(木)模板等周转性材料按合理损耗后的数量整理退库堆码等。B、混凝土工程:甲方只负责混凝土浇筑的垂直运输、水平运输设备、长臂挖机、砼搅拌、砼运到施工作业吊装运点处。其余所需的工人、二次转运、施工照明、施工用电电线、电缆、配电柜,振捣设备等所有工作由乙方负责。包含基础清理、除渣、冲洗;大坝运转点到浇筑的入仓(不论是车运直接入仓或者是长臂挖机入仓以及塔吊入仓)配合工作、入仓后的平仓、振捣、冲毛、清洗仓面、抽水、养护(28 天);混凝土垂直运输设备信号指挥;振捣设备等的提供与维修。因图纸或施工工艺要求而需要进行二次浇筑的砼;C、钢筋工程:甲方只负责提供钢筋原材料。其余所需的工人、二次转运、钢筋加工机械(切断机、弯曲机、电焊机等)、辅材(铅丝、焊条、焊剂等)等所有工作由乙方负责。包括钢筋下车、转运、配料、制作、绑扎安装(含定位架)、焊接(定位焊接、钢筋接长的搭接焊、电渣压力竖焊)保护层正确的垫块、剩余材料的回收入库和利用、钢筋加工机械维护保养等。D、预埋件:按图纸制作加工预埋件;预埋件孔洞的预留;预埋件安装就位、封堵、回填砼;E、铜止水、橡胶止水:甲方只负责提供铜止水、橡胶止水原...
