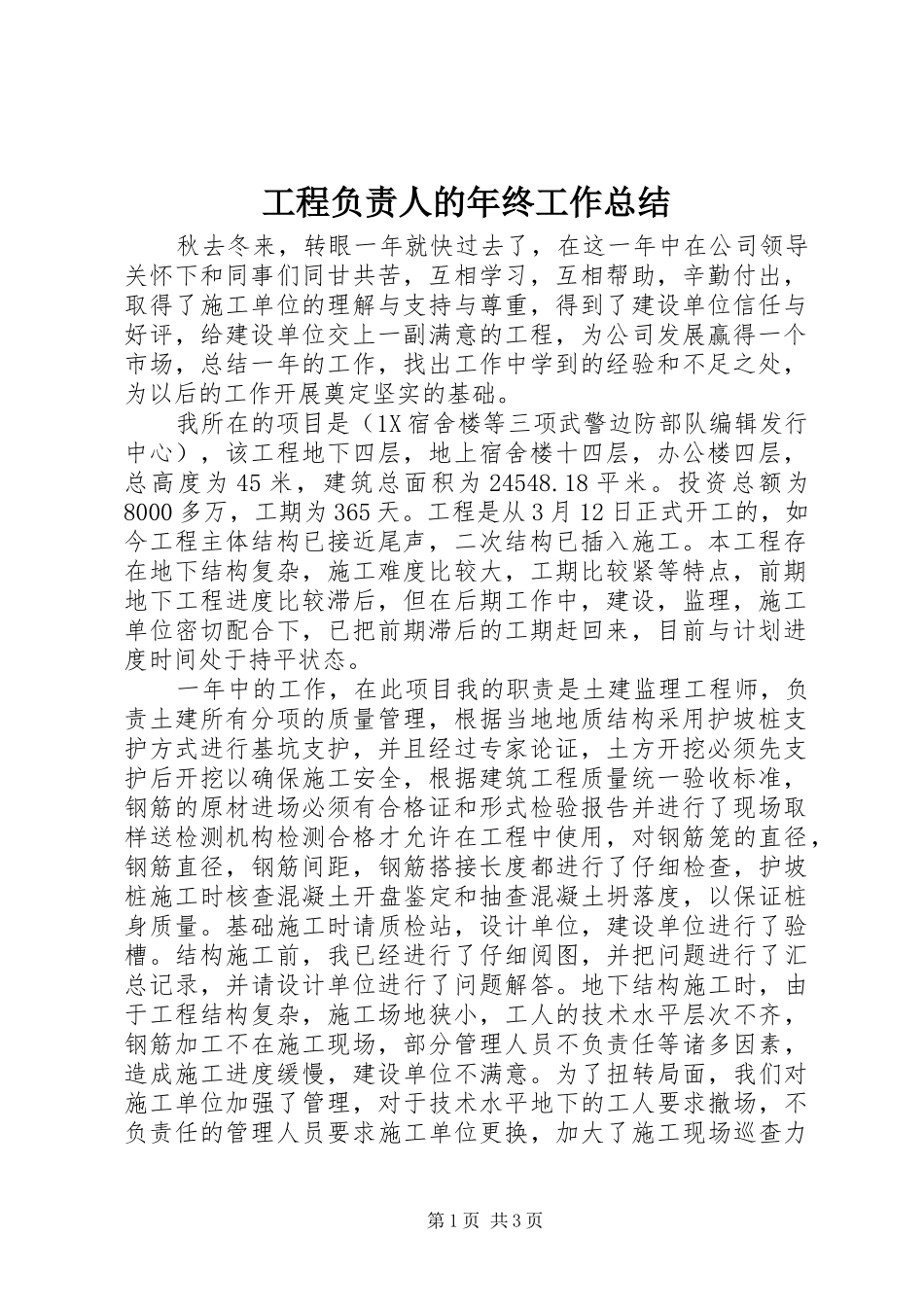

工程负责人的年终工作总结秋去冬来,转眼一年就快过去了,在这一年中在公司领导关怀下和同事们同甘共苦,互相学习,互相帮助,辛勤付出,取得了施工单位的理解与支持与尊重,得到了建设单位信任与好评,给建设单位交上一副满意的工程,为公司发展赢得一个市场,总结一年的工作,找出工作中学到的经验和不足之处,为以后的工作开展奠定坚实的基础
我所在的项目是(1X宿舍楼等三项武警边防部队编辑发行中心),该工程地下四层,地上宿舍楼十四层,办公楼四层,总高度为45米,建筑总面积为24548
投资总额为8000多万,工期为365天
工程是从3月12日正式开工的,如今工程主体结构已接近尾声,二次结构已插入施工
本工程存在地下结构复杂,施工难度比较大,工期比较紧等特点,前期地下工程进度比较滞后,但在后期工作中,建设,监理,施工单位密切配合下,已把前期滞后的工期赶回来,目前与计划进度时间处于持平状态
一年中的工作,在此项目我的职责是土建监理工程师,负责土建所有分项的质量管理,根据当地地质结构采用护坡桩支护方式进行基坑支护,并且经过专家论证,土方开挖必须先支护后开挖以确保施工安全,根据建筑工程质量统一验收标准,钢筋的原材进场必须有合格证和形式检验报告并进行了现场取样送检测机构检测合格才允许在工程中使用,对钢筋笼的直径,钢筋直径,钢筋间距,钢筋搭接长度都进行了仔细检查,护坡桩施工时核查混凝土开盘鉴定和抽查混凝土坍落度,以保证桩身质量
基础施工时请质检站,设计单位,建设单位进行了验槽
结构施工前,我已经进行了仔细阅图,并把问题进行了汇总记录,并请设计单位进行了问题解答
地下结构施工时,由于工程结构复杂,施工场地狭小,工人的技术水平层次不齐,钢筋加工不在施工现场,部分管理人员不负责任等诸多因素,造成施工进度缓慢,建设单位不满意
为了扭转局面,我们对施工单位加强了管理,对于技术水平地下的工人要求撤场,不负责任
