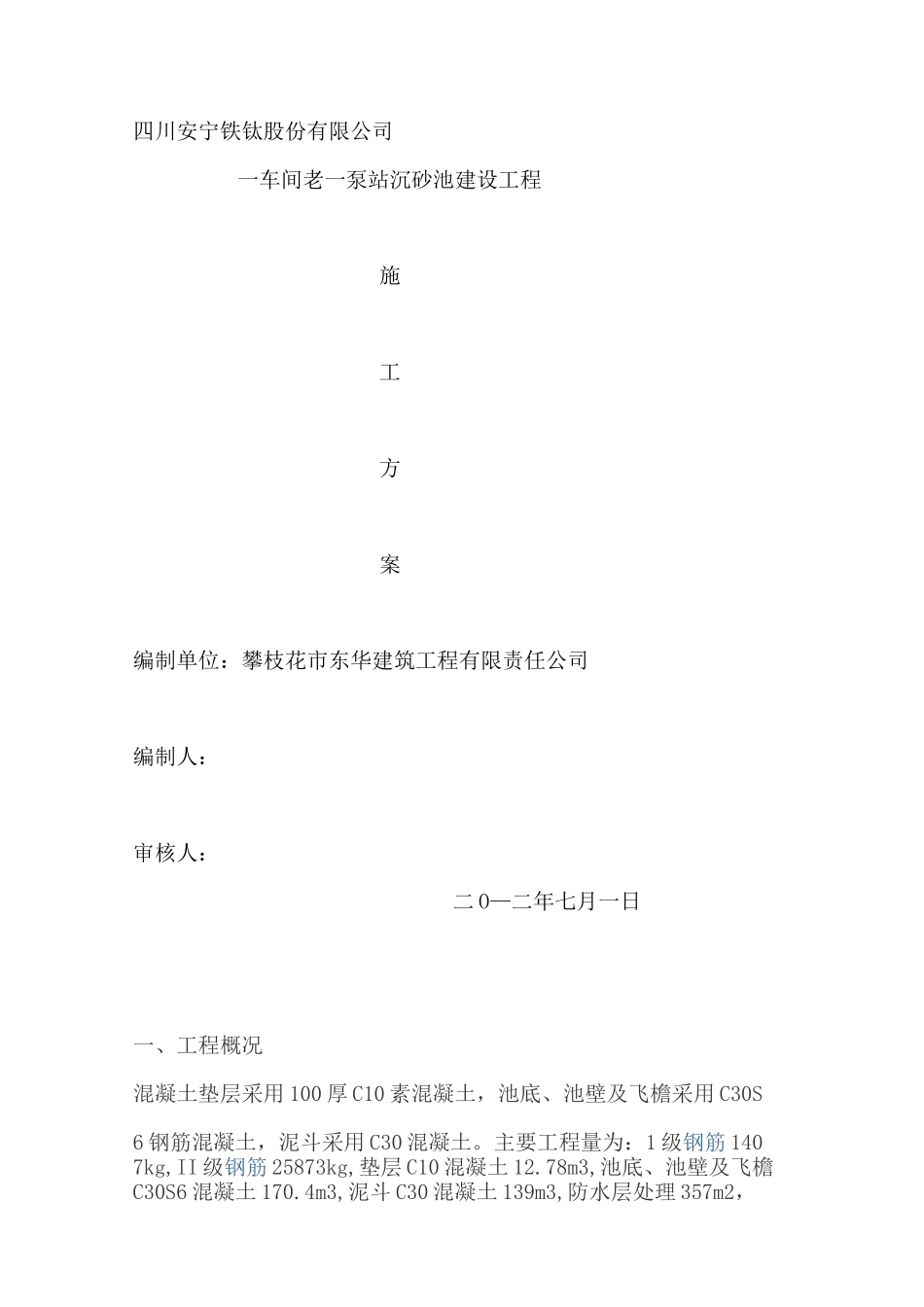

四川安宁铁钛股份有限公司一车间老一泵站沉砂池建设工程施工方案编制单位:攀枝花市东华建筑工程有限责任公司编制人:审核人:二 O—二年七月一日一、工程概况混凝土垫层采用 100 厚 C10 素混凝土,池底、池壁及飞檐采用 C30S6 钢筋混凝土,泥斗采用 C30 混凝土
主要工程量为:1 级钢筋 1407kg,II 级钢筋 25873kg,垫层 C10 混凝土 12
78m3,池底、池壁及飞檐C30S6 混凝土 170
4m3,泥斗 C30 混凝土 139m3,防水层处理 357m2,二、工程进度计划计划开工日期:2012 年 7 月 1 日;计划完工日期:2012 年 8 月 20 日
共计 50 天
三、施工方案根据水池的设计和实际地形地貌,施工前做好改路和施工测量工作,以线路中心线为界进行施工
采用挖掘机开挖基础,预留 30cm 人工清基,保持基坑原状土不受扰动;当基坑有水时,及时用水泵抽水,保持基槽干燥
池底及池壁的钢筋制作采用集中加工,现场安装;池底、池壁及飞檐混凝土严格按照设计配合比现拌现用,随时抽样;泥斗混凝土严格按照设计配合比现拌现用
四、施工工艺一车间净水处理系统工程沉砂池结构大样图:结施 01~结施 04、进行施工
五、原材料1、石料(1)、石料应强韧、密实、坚固与耐久,质地适当细致,色泽均匀,无风化剥落和裂纹及结构缺陷,足设计要求
(2)、石料不得含有防碍砂浆的正常粘结或有损于外露面外观的污泥、油质或其他有害物质
(3)片石的厚度不应小于 150mm(卵形和薄片者不得使用)
镶面石料应选择尺寸稍大并具有较平整表面,且应稍加粗凿
在角隅处使用较大石料,大致粗凿方正
(4) 块石应大致方正,上下面大致平行
石料厚度 200〜300mm,石料宽度及长度应分别为石料厚度的 1〜1
5 倍和 1
石料的尖锐边角应凿去
所有垂直于外露面的镶面石的表面,其凹
