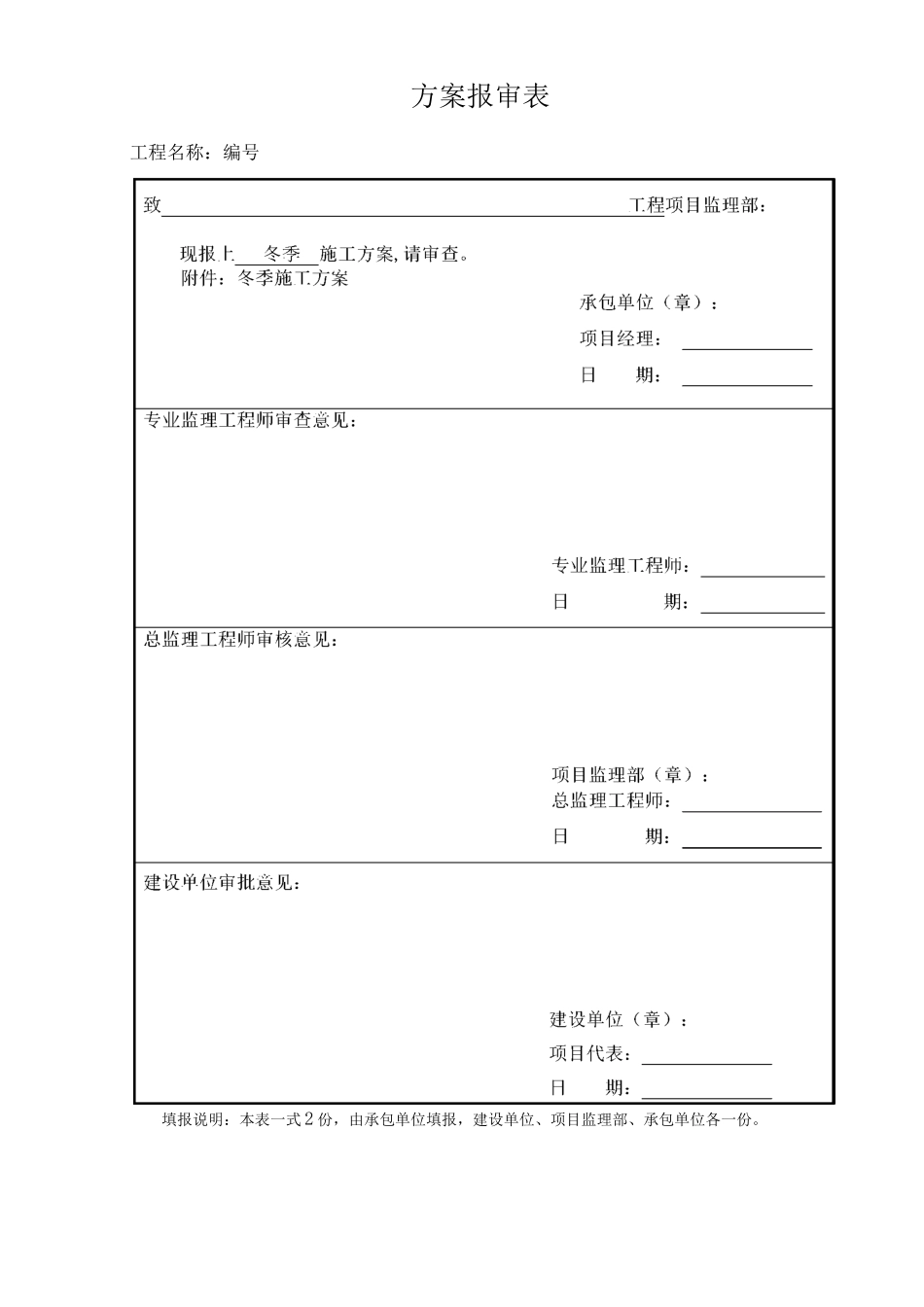

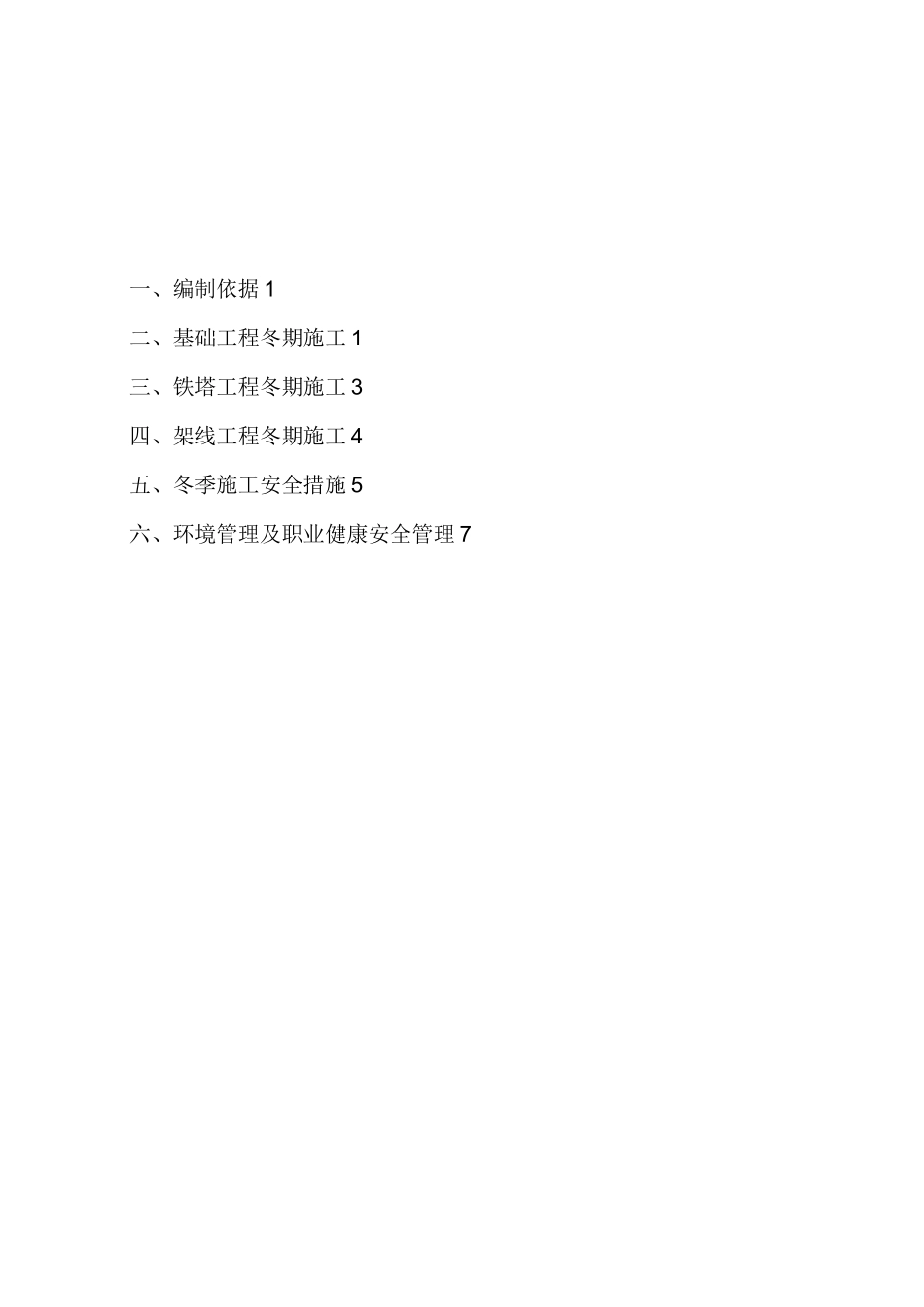

冬季施工方案一、编制依据 1二、基础工程冬期施工 1三、铁塔工程冬期施工 3四、架线工程冬期施工 4五、冬季施工安全措施 5六、环境管理及职业健康安全管理 7第 1 页共 10 页、编制依据1
电气装置安装工程 66kV 及以下架空电力线路施工及验收规范 GB50173-2014;2
《电力建设安全工作规程》(架空电力线路部分)DL5009
2-2014;3
架空输电线路戈壁碎石土地基掏挖基础设计与施工技术导则 DL/T5708-2014;4
混凝土结构工程施工质量验收规范 GB50204-2011;5
国家电网公司电力建设安全健康与环境管理工作规定
二、基础工程冬期施工1、开挖基础施工方法1
1 开挖基坑时,必须防止基础下基土受冻
应在基底标高以上预留适当厚度的松土
或用其他保温材料覆盖
如遇开挖土方引起邻近建筑物或构筑物的地基和基础暴露时,应采取防冻措施,以防产生冻结破环
除常规开挖要求外,冬季冻土开挖应注意以下几点:必须周密计划,组织强有力的施工力量,以便进行连续不断的施工,避免未冻的土冻结;1
2 各种机械设备和油料等采取保温措施,防止冻结遭受破坏或变质;1
3 土方开挖完毕,应立即安排施工,防止基础下的基土遭受冻结,应在地基上预留一层松散土层(20-30cm)不挖除,并用保温材料覆盖
2、混凝土施工方法2
1 在施工过程中,采取加热砂、水等原材料,保证混凝土的入坑温度;2
2 在养护期间,采取在表面覆盖保暖物的方法保证混凝土养护期间的养护温度;3、混凝土浇制3
1 开挖完成后需过夜时应对基坑用蓬布加以遮盖,以免雨雪侵入及基坑内坑壁和坑底冻伤
2 骨料应用蓬布等进行遮盖,使其清洁,不得含有冰、雪、冻块及其他易冻裂物质
3 严格控制水灰比,用水量
