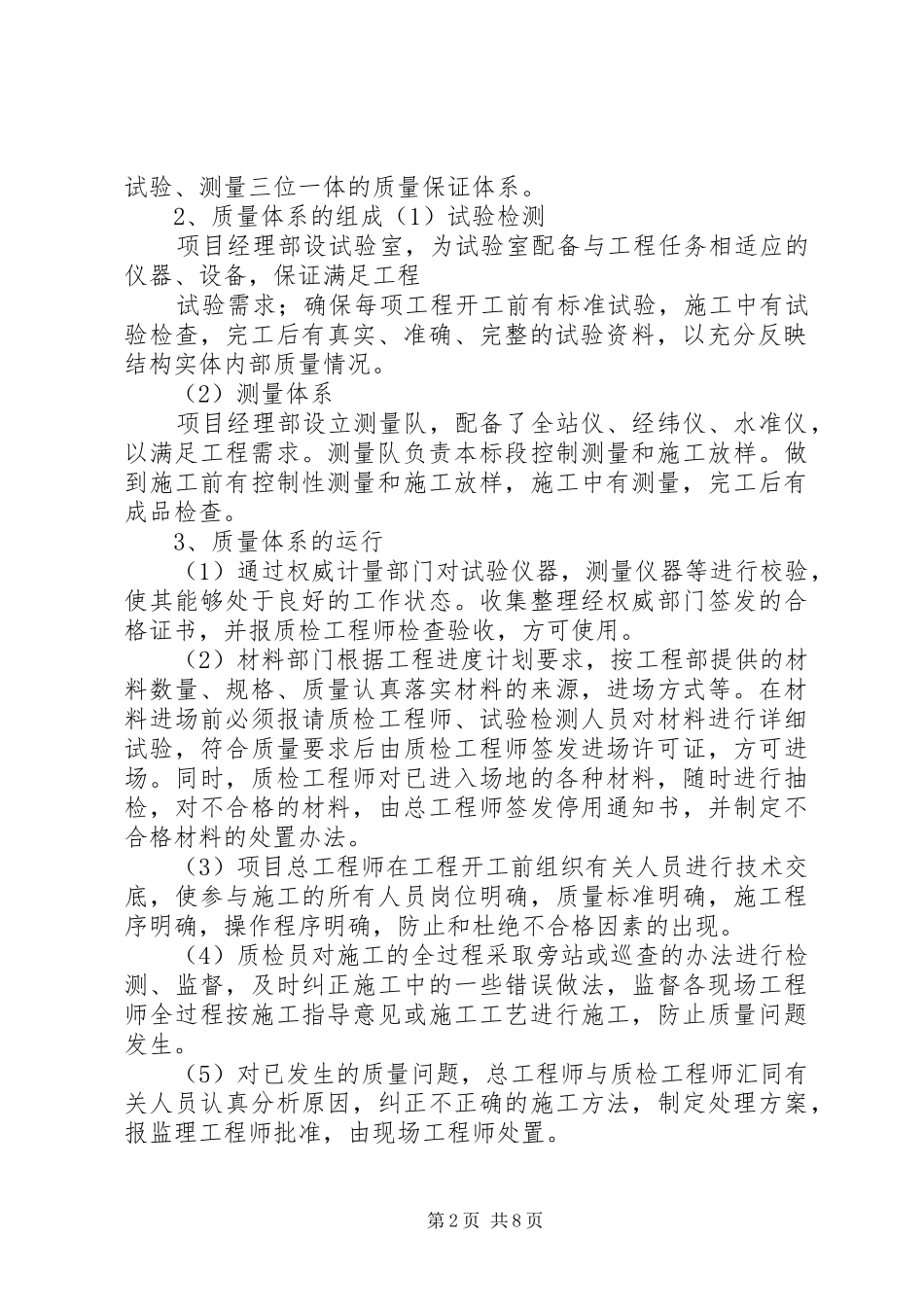

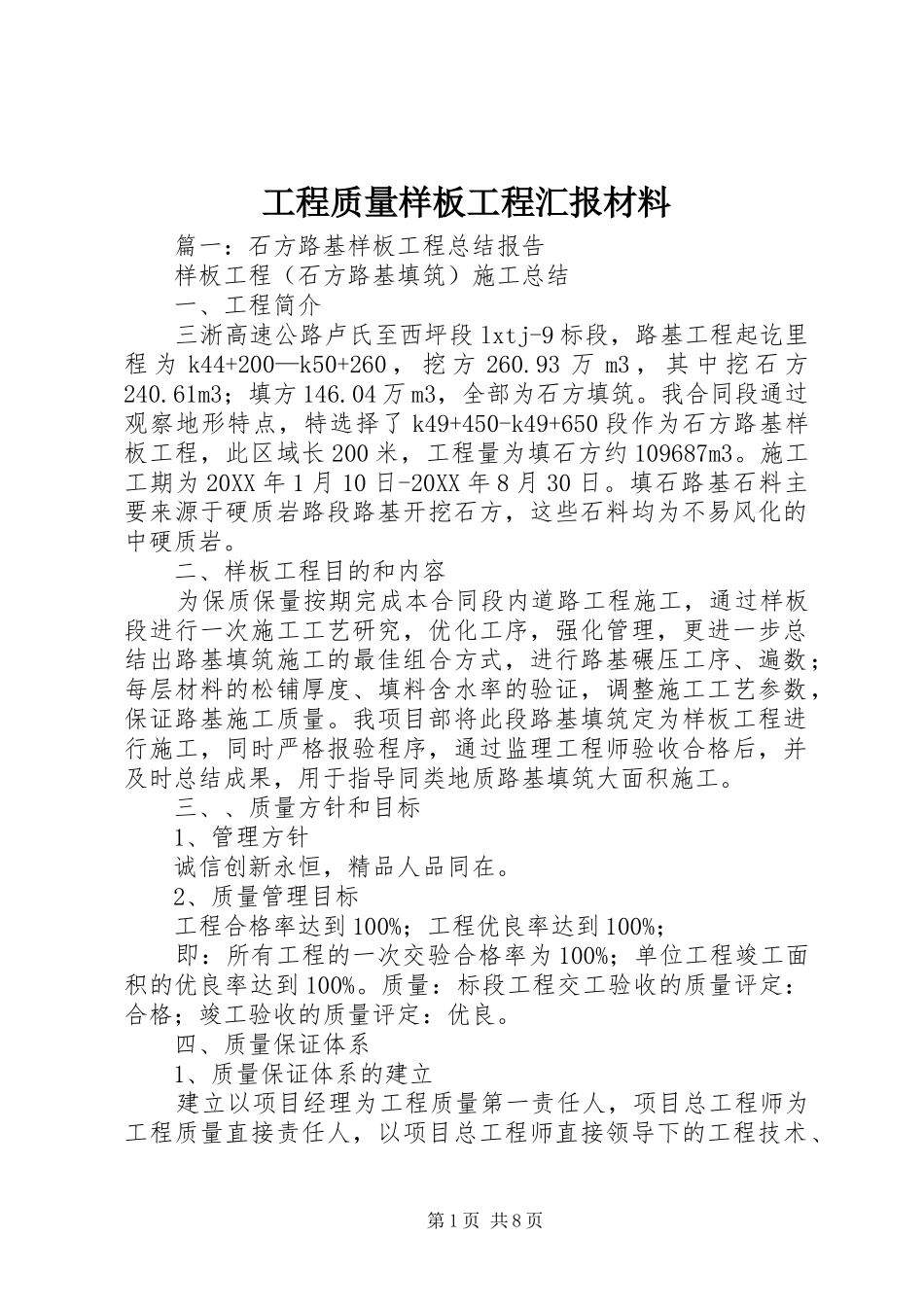

工程质量样板工程汇报材料篇一:石方路基样板工程总结报告样板工程(石方路基填筑)施工总结一、工程简介三淅高速公路卢氏至西坪段lxtj-9标段,路基工程起讫里程为k44+200—k50+260,挖方260.93万m3,其中挖石方240.61m3;填方146.04万m3,全部为石方填筑。我合同段通过观察地形特点,特选择了k49+450-k49+650段作为石方路基样板工程,此区域长200米,工程量为填石方约109687m3。施工工期为20XX年1月10日-20XX年8月30日。填石路基石料主要来源于硬质岩路段路基开挖石方,这些石料均为不易风化的中硬质岩。二、样板工程目的和内容为保质保量按期完成本合同段内道路工程施工,通过样板段进行一次施工工艺研究,优化工序,强化管理,更进一步总结出路基填筑施工的最佳组合方式,进行路基碾压工序、遍数;每层材料的松铺厚度、填料含水率的验证,调整施工工艺参数,保证路基施工质量。我项目部将此段路基填筑定为样板工程进行施工,同时严格报验程序,通过监理工程师验收合格后,并及时总结成果,用于指导同类地质路基填筑大面积施工。三、、质量方针和目标1、管理方针诚信创新永恒,精品人品同在。2、质量管理目标工程合格率达到100%;工程优良率达到100%;即:所有工程的一次交验合格率为100%;单位工程竣工面积的优良率达到100%。质量:标段工程交工验收的质量评定:合格;竣工验收的质量评定:优良。四、质量保证体系1、质量保证体系的建立建立以项目经理为工程质量第一责任人,项目总工程师为工程质量直接责任人,以项目总工程师直接领导下的工程技术、第1页共8页试验、测量三位一体的质量保证体系。2、质量体系的组成(1)试验检测项目经理部设试验室,为试验室配备与工程任务相适应的仪器、设备,保证满足工程试验需求;确保每项工程开工前有标准试验,施工中有试验检查,完工后有真实、准确、完整的试验资料,以充分反映结构实体内部质量情况。(2)测量体系项目经理部设立测量队,配备了全站仪、经纬仪、水准仪,以满足工程需求。测量队负责本标段控制测量和施工放样。做到施工前有控制性测量和施工放样,施工中有测量,完工后有成品检查。3、质量体系的运行(1)通过权威计量部门对试验仪器,测量仪器等进行校验,使其能够处于良好的工作状态。收集整理经权威部门签发的合格证书,并报质检工程师检查验收,方可使用。(2)材料部门根据工程进度计划要求,按工程部提供的材料数量、规格、质量认真落实材料的来源,进场方式等。在材料进场前必须报请质检工程师、试验检测人员对材料进行详细试验,符合质量要求后由质检工程师签发进场许可证,方可进场。同时,质检工程师对已进入场地的各种材料,随时进行抽检,对不合格的材料,由总工程师签发停用通知书,并制定不合格材料的处置办法。(3)项目总工程师在工程开工前组织有关人员进行技术交底,使参与施工的所有人员岗位明确,质量标准明确,施工程序明确,操作程序明确,防止和杜绝不合格因素的出现。(4)质检员对施工的全过程采取旁站或巡查的办法进行检测、监督,及时纠正施工中的一些错误做法,监督各现场工程师全过程按施工指导意见或施工工艺进行施工,防止质量问题发生。(5)对已发生的质量问题,总工程师与质检工程师汇同有关人员认真分析原因,纠正不正确的施工方法,制定处理方案,报监理工程师批准,由现场工程师处置。第2页共8页4、岗位职责(1)工程部①.施工准备阶段。根据施工组织设计,对特殊过程和一般过程的关键工序,由相应专业技术人员编制施工作业指导书并由项目总工程师审批后报工程部备案。施工准备全部完毕,负责确认并填写工程开工报告,报项目经理批准后报监理工程师。②.施工过程阶段。分项工程施工以前,组织各技术部门对每个分项工程确定关键控制点及其检验、试验要求,经项目总工程师审批后,负责人向其承担施工任务下属单位的部门技术人员、管理人员、工班长进行施工技术交底。(2)质安部①.在项目总工程师的领导下,组织编制各项质量保证计划,负责对各作业班组进行技术交底和现场工程的质量控制。负责对分包商的质量管理实行有效的全过程监督,并及时同监理进行质量方面的沟通。②.施工准...
