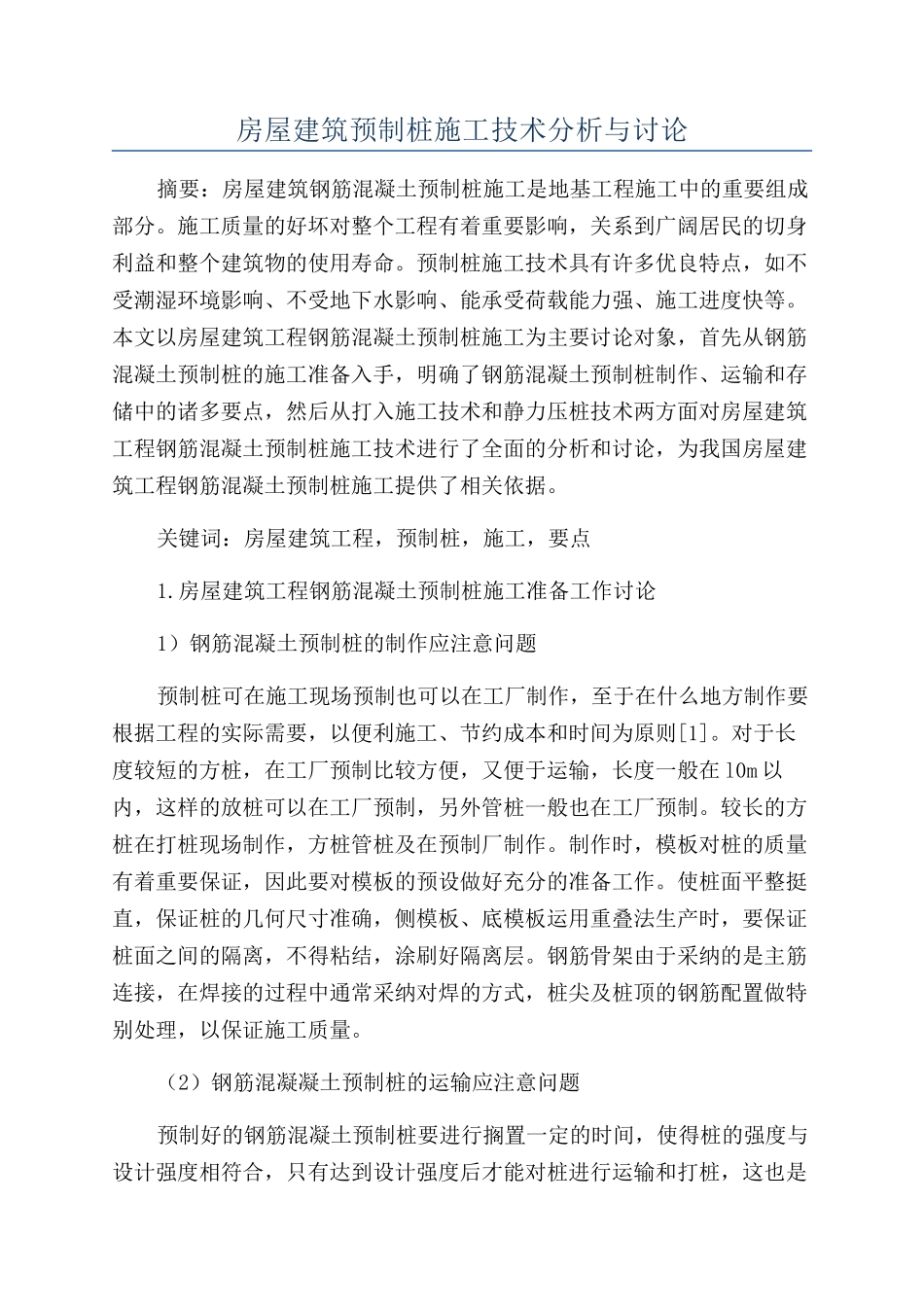

房屋建筑预制桩施工技术分析与讨论摘要:房屋建筑钢筋混凝土预制桩施工是地基工程施工中的重要组成部分。施工质量的好坏对整个工程有着重要影响,关系到广阔居民的切身利益和整个建筑物的使用寿命。预制桩施工技术具有许多优良特点,如不受潮湿环境影响、不受地下水影响、能承受荷载能力强、施工进度快等。本文以房屋建筑工程钢筋混凝土预制桩施工为主要讨论对象,首先从钢筋混凝土预制桩的施工准备入手,明确了钢筋混凝土预制桩制作、运输和存储中的诸多要点,然后从打入施工技术和静力压桩技术两方面对房屋建筑工程钢筋混凝土预制桩施工技术进行了全面的分析和讨论,为我国房屋建筑工程钢筋混凝土预制桩施工提供了相关依据。关键词:房屋建筑工程,预制桩,施工,要点1.房屋建筑工程钢筋混凝土预制桩施工准备工作讨论1)钢筋混凝土预制桩的制作应注意问题预制桩可在施工现场预制也可以在工厂制作,至于在什么地方制作要根据工程的实际需要,以便利施工、节约成本和时间为原则[1]。对于长度较短的方桩,在工厂预制比较方便,又便于运输,长度一般在 l0m 以内,这样的放桩可以在工厂预制,另外管桩一般也在工厂预制。较长的方桩在打桩现场制作,方桩管桩及在预制厂制作。制作时,模板对桩的质量有着重要保证,因此要对模板的预设做好充分的准备工作。使桩面平整挺直,保证桩的几何尺寸准确,侧模板、底模板运用重叠法生产时,要保证桩面之间的隔离,不得粘结,涂刷好隔离层。钢筋骨架由于采纳的是主筋连接,在焊接的过程中通常采纳对焊的方式,桩尖及桩顶的钢筋配置做特别处理,以保证施工质量。(2)钢筋混凝凝土预制桩的运输应注意问题预制好的钢筋混凝土预制桩要进行搁置一定的时间,使得桩的强度与设计强度相符合,只有达到设计强度后才能对桩进行运输和打桩,这也是充分保证桩的质量,强度不足在运输的过程中容易损坏,而且施工质量得不到保证[2]。若提前吊运必须做好充分的准备工作,实行相应的处理措施,检验合格后方可运输。桩在起吊搬运时要注意,要平稳的吊运,小心谨慎,避开振动和冲击,吊点位置应符合设计规定,吊点应同时受力。面对无吊环,在工程设计中又未对其作出一定的规定时,根据工程的实际情况,一般根据绑扎点的位置及数量根据桩长确定,本着起吊弯矩最小原则。(3)钢筋混凝土预制桩的储存应注意问题储存不当对桩的质量亦会产生一定的影响。必须保持桩的储存场地的平整坚实,科学合理的确定垫木间的距离,一般根据吊点位...
