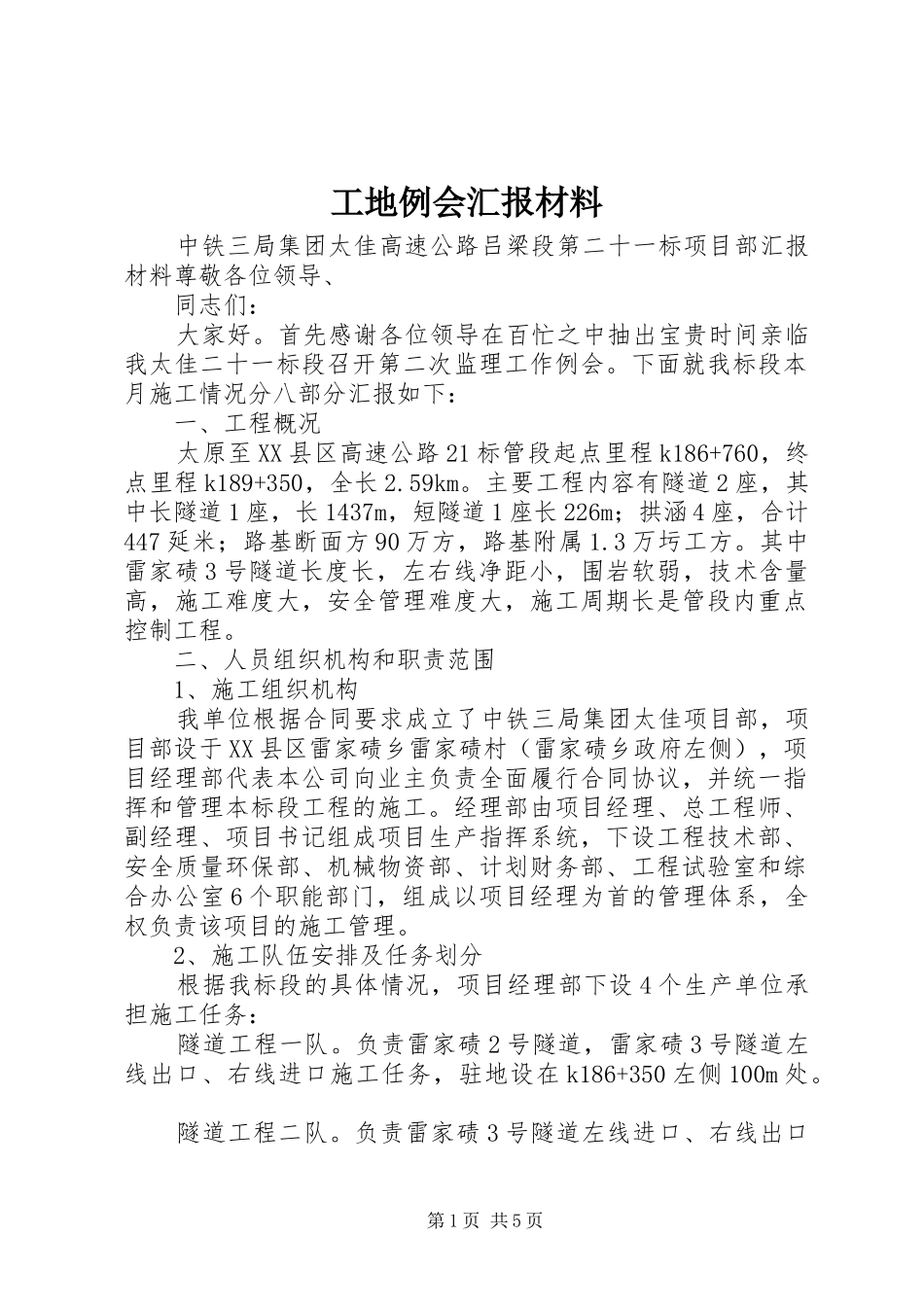

工地例会汇报材料中铁三局集团太佳高速公路吕梁段第二十一标项目部汇报材料尊敬各位领导、同志们:大家好。首先感谢各位领导在百忙之中抽出宝贵时间亲临我太佳二十一标段召开第二次监理工作例会。下面就我标段本月施工情况分八部分汇报如下:一、工程概况太原至XX县区高速公路21标管段起点里程k186+760,终点里程k189+350,全长2.59km。主要工程内容有隧道2座,其中长隧道1座,长1437m,短隧道1座长226m;拱涵4座,合计447延米;路基断面方90万方,路基附属1.3万圬工方。其中雷家碛3号隧道长度长,左右线净距小,围岩软弱,技术含量高,施工难度大,安全管理难度大,施工周期长是管段内重点控制工程。二、人员组织机构和职责范围1、施工组织机构我单位根据合同要求成立了中铁三局集团太佳项目部,项目部设于XX县区雷家碛乡雷家碛村(雷家碛乡政府左侧),项目经理部代表本公司向业主负责全面履行合同协议,并统一指挥和管理本标段工程的施工。经理部由项目经理、总工程师、副经理、项目书记组成项目生产指挥系统,下设工程技术部、安全质量环保部、机械物资部、计划财务部、工程试验室和综合办公室6个职能部门,组成以项目经理为首的管理体系,全权负责该项目的施工管理。2、施工队伍安排及任务划分根据我标段的具体情况,项目经理部下设4个生产单位承担施工任务:隧道工程一队。负责雷家碛2号隧道,雷家碛3号隧道左线出口、右线进口施工任务,驻地设在k186+350左侧100m处。隧道工程二队。负责雷家碛3号隧道左线进口、右线出口第1页共5页施工任务,驻地设在k188+850左侧100m处。综合工程队:负责本标段内路基土石方、拱涵及其附属工程,驻地设在k186+250左侧150m处混凝土搅拌站。负责管段内成品混凝土的拌合任务。3、人员配置及职责范围贾枝喜:项目经理主持项目部全面工作李艳朝:项目党工委书记负责党政及地方协调、后勤工作苗永青:项目总工,负责工程施工及施工技术工作吕俊国:项目副经理,负责工程施工侯利军:工程部部长乔汉红:试验室主任张秀杰:安质部部长苏恩生:机物部部长王莉:财务部部长郭振斌:综合办公室主任三、人员、机械设备进场情况1、项目部人员进场共计38人,其中管理人员10人、工程技术人员10人、机械技术人员1人、试验检测人员6人,其他人员11人;进场劳力情况:隧道一工区230人、隧道二工区100人、路基综合工区172人、混凝土搅拌站19人。2、进场机械设备总计109台套,其中控制性工程雷家碛3号隧道有45台套。四、工程进展情况项目部管段各工点已全面开工,全面掀起了施工生产高潮,实体工程截止5月29日累计完成产值3900余万元,各分项工程形象进度如下:1、隧道工程雷家碛3号隧道右线进口完成洞身开挖支护150m,仰拱90m,衬砌70m;右线出口完成洞身开挖支护57m,仰拱支护9.6m,衬砌台车已拼装完毕。雷家碛3号隧道左线线进口完成洞身开挖支护116m,仰拱53.2m,衬砌台车已拼装完毕;左线出口完成洞身开挖支护第2页共5页53m,仰拱18.9m。雷家碛2号隧道左线完成洞身开挖支护66m,仰拱10m,衬砌台车拼装完毕;右线完成洞身开挖42m,仰拱15m。2、路基工程路基工程完成土方开挖278000m3,填方208000m3,强夯78000m2,涵背回填灰土12000m3,墙背回填砂砾1300m3,砂砾垫层6500m3,浆砌片石护脚完成350m3。3、涵洞工程涵洞工程完成2座,计183.56m;剩余两道其中1座k186+881完成基础及墙身,拱圈完成65m;k187+248涵洞基础完成,墙身完成80%。五、施工质量控制情况我项目部为确保工程质量,达到“优良工程”目标,采取了一系列切实可行的措施,避免了质量缺陷的发生,工程质量稳步提升。具体措施如下:1、机物部与试验室密切配合,确保进场原材料进场关和检测关,杜绝不合格材料进场。本月对各种原材料试验检测110次,自检频率100%,合格率100%;路基、台背回填压实度检测1687次,自检频率100%,合格率100%;混凝土强度试验检测32次,自检频率100%,合格率100%;工艺控制试验(如坍落度)检测81次,自检频率100%;各种混凝土、砂浆配合比设计各12次。2、强化工序验收管理制度,严格执行三检制(自检、抽检、它检),验收合格后报监理工程师检查,检查合格后方可进行下...
