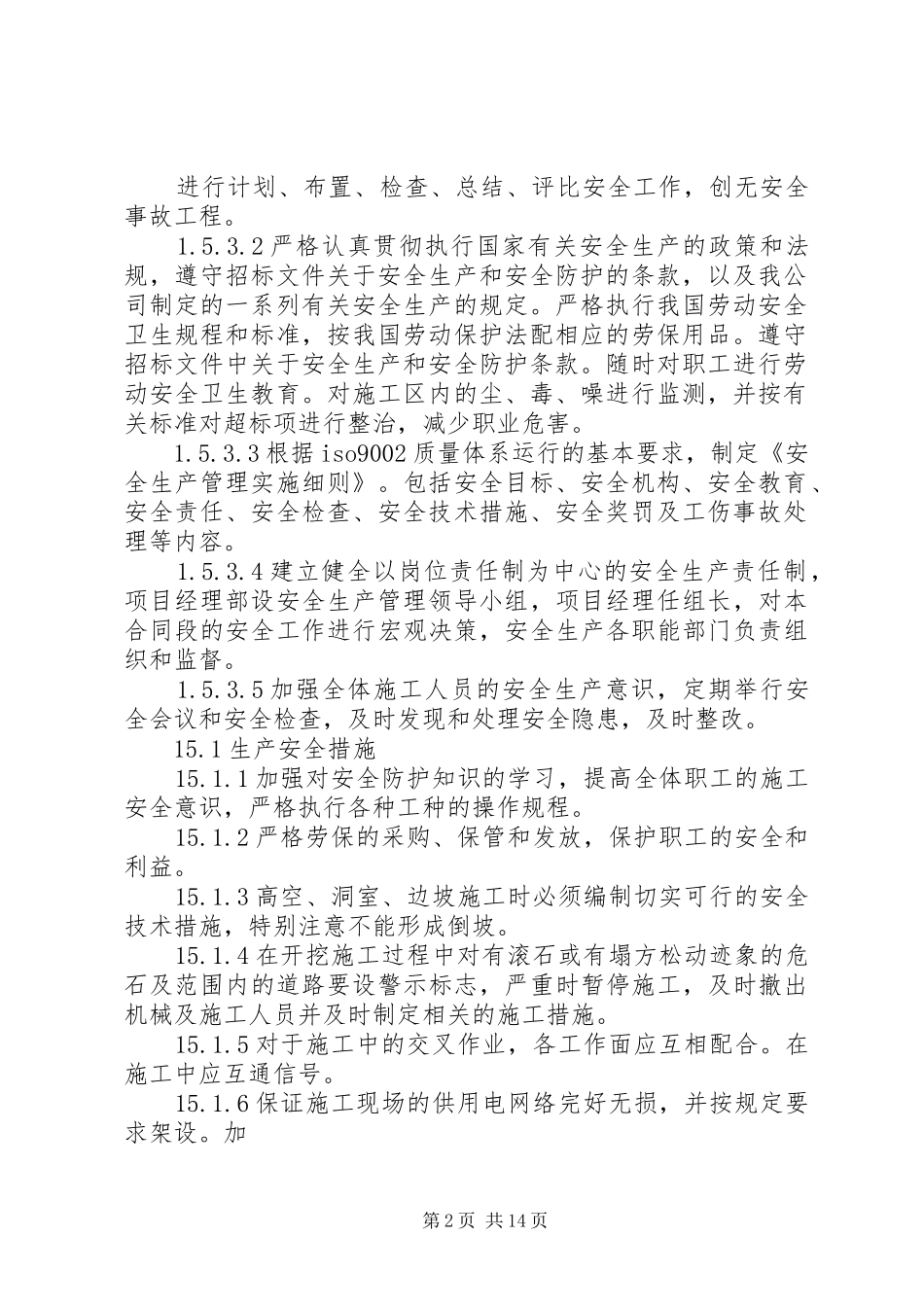

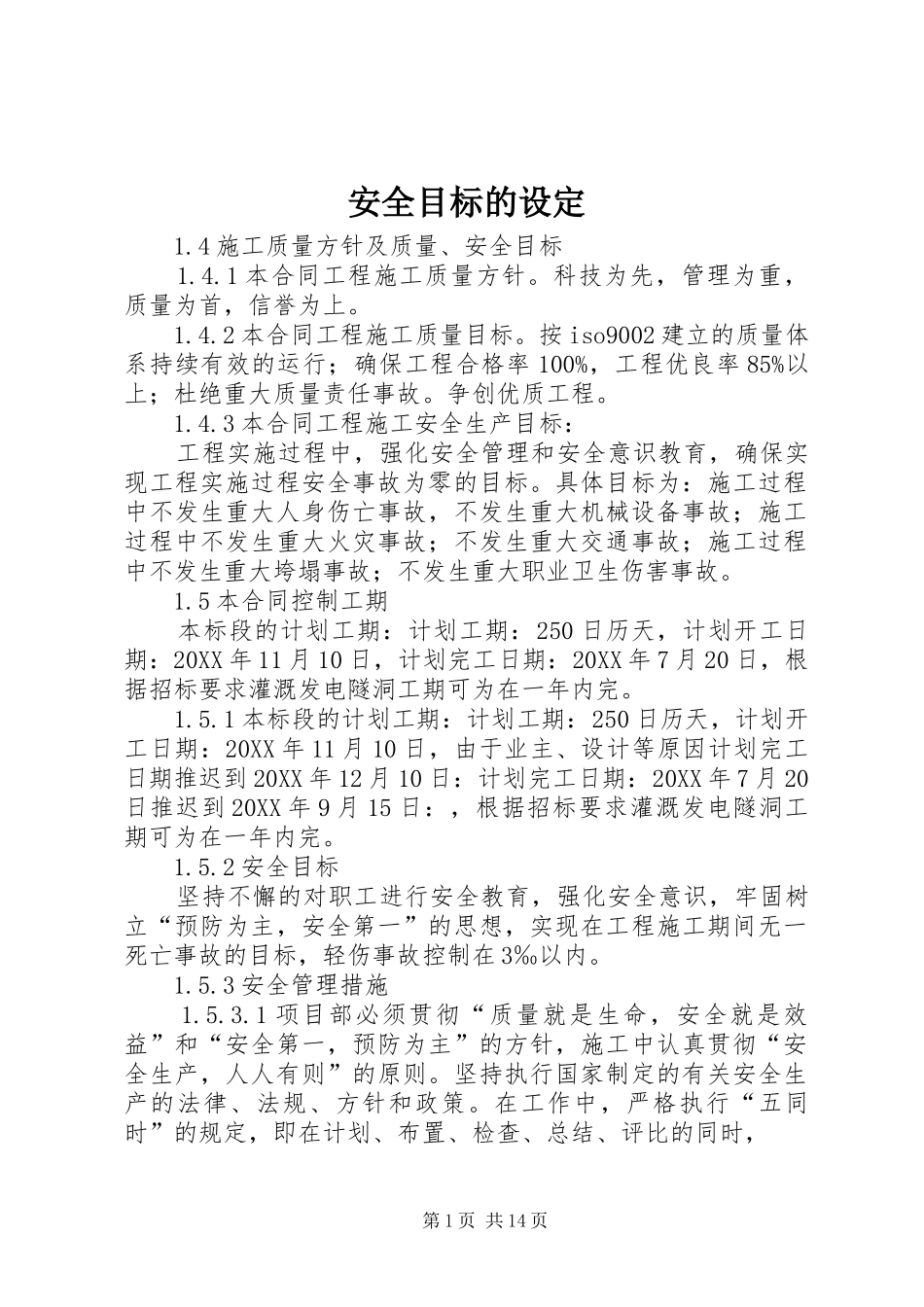

安全目标的设定1.4施工质量方针及质量、安全目标1.4.1本合同工程施工质量方针。科技为先,管理为重,质量为首,信誉为上。1.4.2本合同工程施工质量目标。按iso9002建立的质量体系持续有效的运行;确保工程合格率100%,工程优良率85%以上;杜绝重大质量责任事故。争创优质工程。1.4.3本合同工程施工安全生产目标:工程实施过程中,强化安全管理和安全意识教育,确保实现工程实施过程安全事故为零的目标。具体目标为:施工过程中不发生重大人身伤亡事故,不发生重大机械设备事故;施工过程中不发生重大火灾事故;不发生重大交通事故;施工过程中不发生重大垮塌事故;不发生重大职业卫生伤害事故。1.5本合同控制工期本标段的计划工期:计划工期:250日历天,计划开工日期:20XX年11月10日,计划完工日期:20XX年7月20日,根据招标要求灌溉发电隧洞工期可为在一年内完。1.5.1本标段的计划工期:计划工期:250日历天,计划开工日期:20XX年11月10日,由于业主、设计等原因计划完工日期推迟到20XX年12月10日:计划完工日期:20XX年7月20日推迟到20XX年9月15日:,根据招标要求灌溉发电隧洞工期可为在一年内完。1.5.2安全目标坚持不懈的对职工进行安全教育,强化安全意识,牢固树立“预防为主,安全第一”的思想,实现在工程施工期间无一死亡事故的目标,轻伤事故控制在3‰以内。1.5.3安全管理措施1.5.3.1项目部必须贯彻“质量就是生命,安全就是效益”和“安全第一,预防为主”的方针,施工中认真贯彻“安全生产,人人有则”的原则。坚持执行国家制定的有关安全生产的法律、法规、方针和政策。在工作中,严格执行“五同时”的规定,即在计划、布置、检查、总结、评比的同时,第1页共14页进行计划、布置、检查、总结、评比安全工作,创无安全事故工程。1.5.3.2严格认真贯彻执行国家有关安全生产的政策和法规,遵守招标文件关于安全生产和安全防护的条款,以及我公司制定的一系列有关安全生产的规定。严格执行我国劳动安全卫生规程和标准,按我国劳动保护法配相应的劳保用品。遵守招标文件中关于安全生产和安全防护条款。随时对职工进行劳动安全卫生教育。对施工区内的尘、毒、噪进行监测,并按有关标准对超标项进行整治,减少职业危害。1.5.3.3根据iso9002质量体系运行的基本要求,制定《安全生产管理实施细则》。包括安全目标、安全机构、安全教育、安全责任、安全检查、安全技术措施、安全奖罚及工伤事故处理等内容。1.5.3.4建立健全以岗位责任制为中心的安全生产责任制,项目经理部设安全生产管理领导小组,项目经理任组长,对本合同段的安全工作进行宏观决策,安全生产各职能部门负责组织和监督。1.5.3.5加强全体施工人员的安全生产意识,定期举行安全会议和安全检查,及时发现和处理安全隐患,及时整改。15.1生产安全措施15.1.1加强对安全防护知识的学习,提高全体职工的施工安全意识,严格执行各种工种的操作规程。15.1.2严格劳保的采购、保管和发放,保护职工的安全和利益。15.1.3高空、洞室、边坡施工时必须编制切实可行的安全技术措施,特别注意不能形成倒坡。15.1.4在开挖施工过程中对有滚石或有塌方松动迹象的危石及范围内的道路要设警示标志,严重时暂停施工,及时撤出机械及施工人员并及时制定相关的施工措施。15.1.5对于施工中的交叉作业,各工作面应互相配合。在施工中应互通信号。15.1.6保证施工现场的供用电网络完好无损,并按规定要求架设。加第2页共14页3-2强用电管理和雷击防护,供用电设施必须安装漏电保护器及可靠安全的接地装置。特别是对油库、变压器等重要设施和常落雷作业区应采取可靠有效的防雷措施,防止或减少触电和雷击事故的发生。15.1.7爆破作业必须按合同文件及规范、相关规定执行,进行爆破试验确定爆破参数编制爆破设计,报监理工程师审批后执行,各种盲炮处理应按国家现行的《爆破安全规程》(gb6722-86)有关规定办理。爆破器材的运输、保管、领料、退库、使用都必须专人负责,严格执行出入库制度,爆破作业需按规定设置安全报警装置、视觉信号和安全员,作业人员必须持证上岗。15.5.8边坡支护工程搭设必要的牢固的脚手架、设置安全防护网,编制安全...
