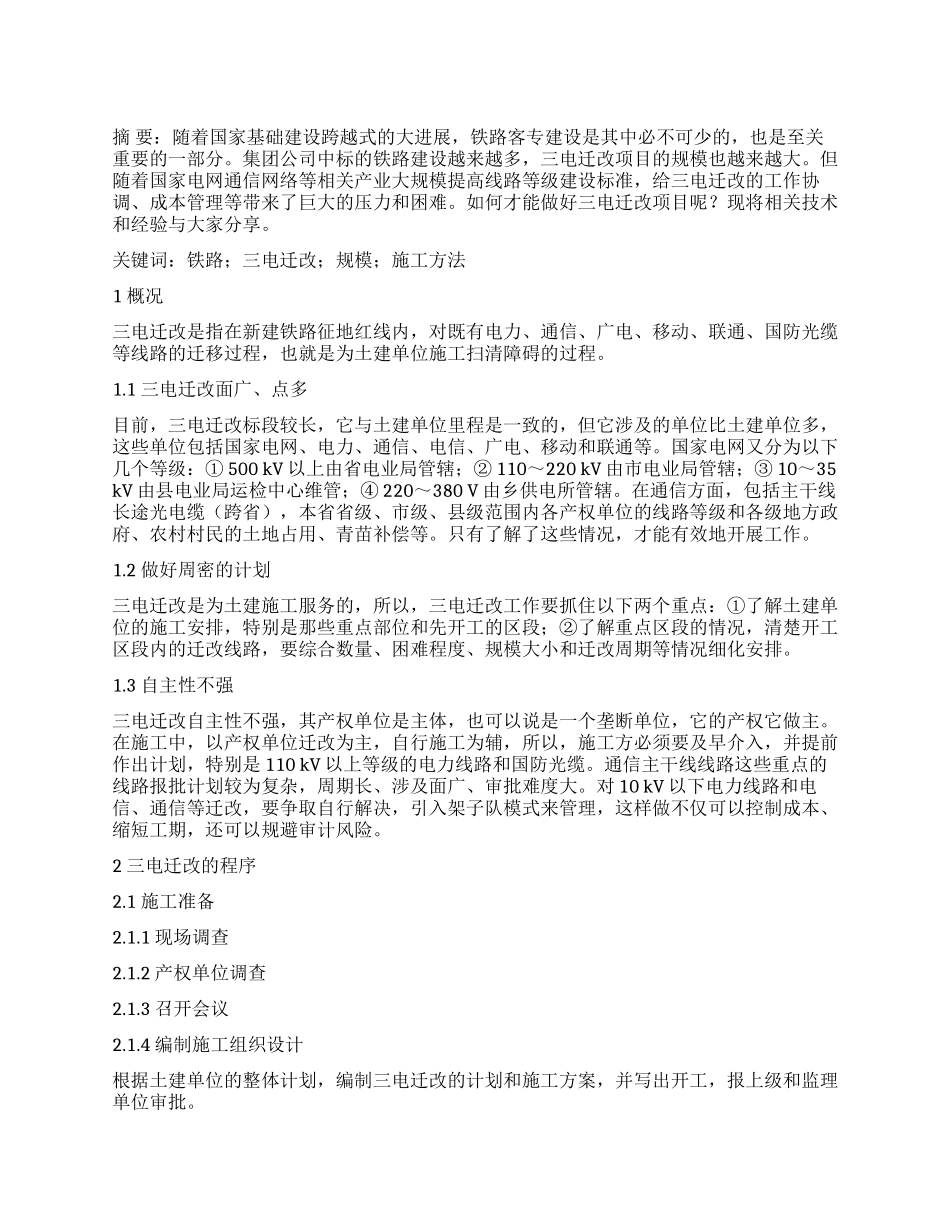

摘 要:随着国家基础建设跨越式的大进展,铁路客专建设是其中必不可少的,也是至关重要的一部分。集团公司中标的铁路建设越来越多,三电迁改项目的规模也越来越大。但随着国家电网通信网络等相关产业大规模提高线路等级建设标准,给三电迁改的工作协调、成本管理等带来了巨大的压力和困难。如何才能做好三电迁改项目呢?现将相关技术和经验与大家分享。关键词:铁路;三电迁改;规模;施工方法1 概况三电迁改是指在新建铁路征地红线内,对既有电力、通信、广电、移动、联通、国防光缆等线路的迁移过程,也就是为土建单位施工扫清障碍的过程。1.1 三电迁改面广、点多目前,三电迁改标段较长,它与土建单位里程是一致的,但它涉及的单位比土建单位多,这些单位包括国家电网、电力、通信、电信、广电、移动和联通等。国家电网又分为以下几个等级:① 500 kV 以上由省电业局管辖;② 110~220 kV 由市电业局管辖;③ 10~35 kV 由县电业局运检中心维管;④ 220~380 V 由乡供电所管辖。在通信方面,包括主干线长途光电缆(跨省),本省省级、市级、县级范围内各产权单位的线路等级和各级地方政府、农村村民的土地占用、青苗补偿等。只有了解了这些情况,才能有效地开展工作。1.2 做好周密的计划三电迁改是为土建施工服务的,所以,三电迁改工作要抓住以下两个重点:①了解土建单位的施工安排,特别是那些重点部位和先开工的区段;②了解重点区段的情况,清楚开工区段内的迁改线路,要综合数量、困难程度、规模大小和迁改周期等情况细化安排。1.3 自主性不强三电迁改自主性不强,其产权单位是主体,也可以说是一个垄断单位,它的产权它做主。在施工中,以产权单位迁改为主,自行施工为辅,所以,施工方必须要及早介入,并提前作出计划,特别是 110 kV 以上等级的电力线路和国防光缆。通信主干线线路这些重点的线路报批计划较为复杂,周期长、涉及面广、审批难度大。对 10 kV 以下电力线路和电信、通信等迁改,要争取自行解决,引入架子队模式来管理,这样做不仅可以控制成本、缩短工期,还可以规避审计风险。2 三电迁改的程序2.1 施工准备2.1.1 现场调查2.1.2 产权单位调查2.1.3 召开会议2.1.4 编制施工组织设计根据土建单位的整体计划,编制三电迁改的计划和施工方案,并写出开工,报上级和监理单位审批。2.2 土建单位交桩2.2.1 现场交桩基于土建单位路基的技术特点,三电迁改方案要满足土建单位的施工要求,所以,要求...
