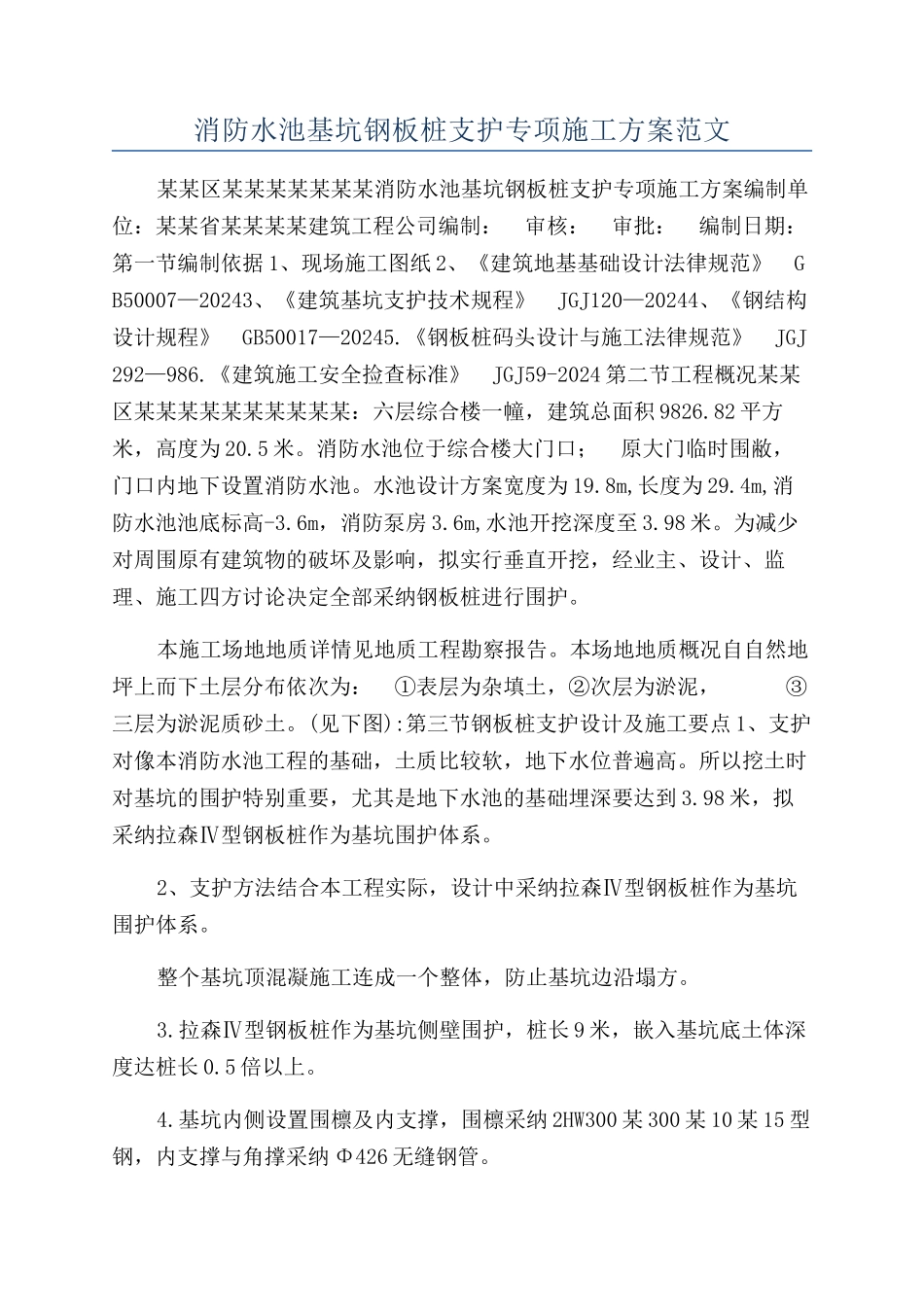

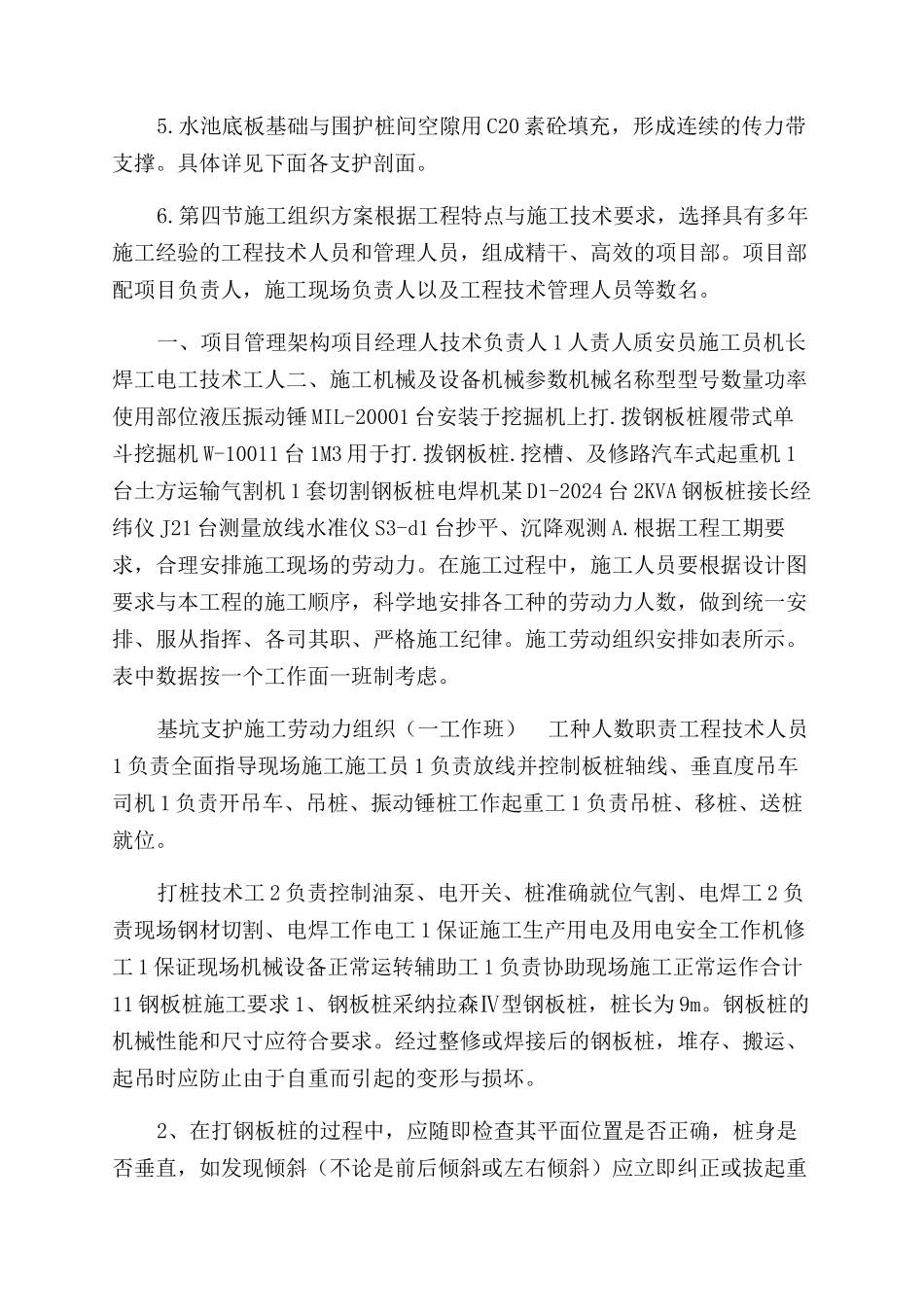

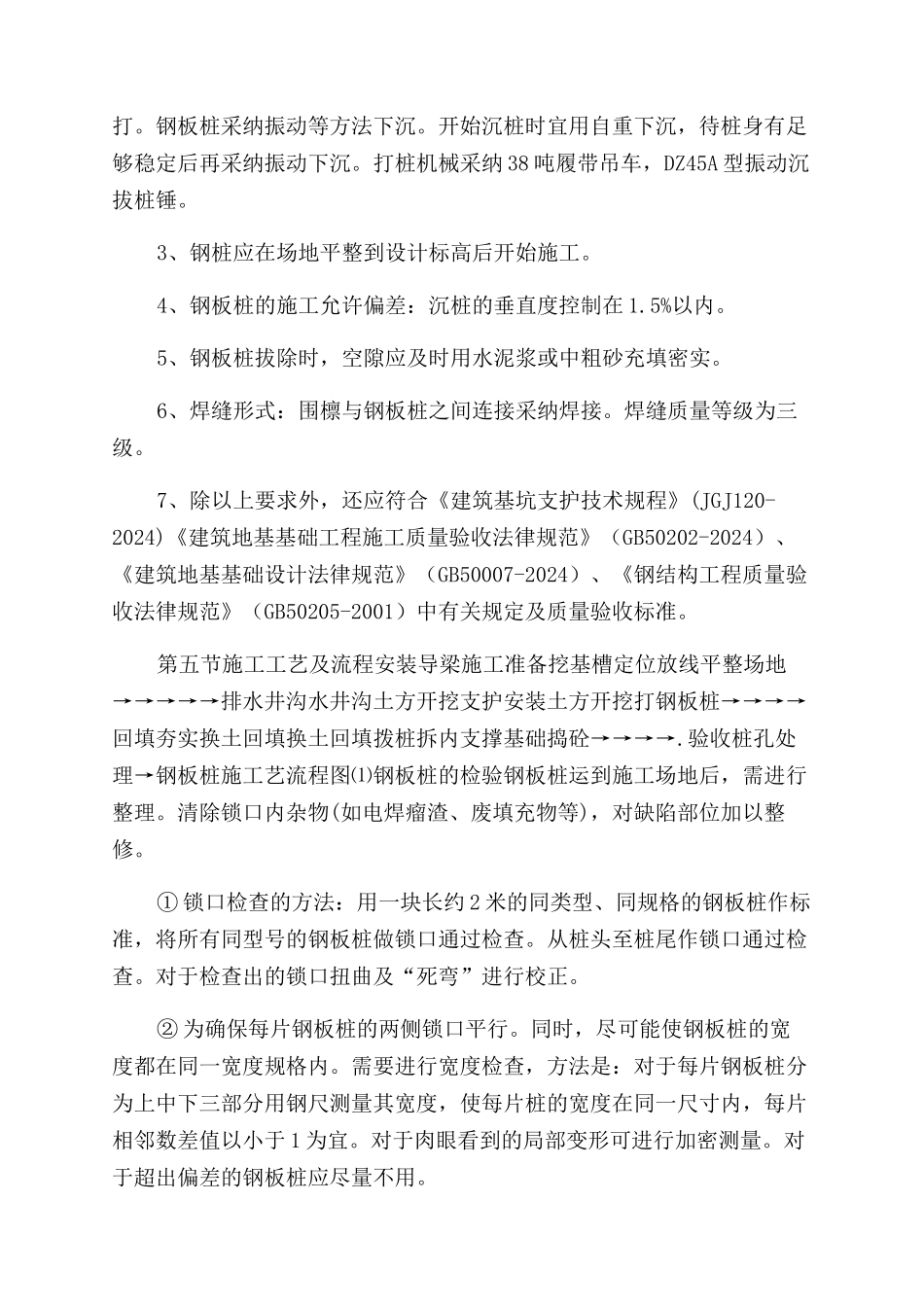

消防水池基坑钢板桩支护专项施工方案范文某某区某某某某某某某消防水池基坑钢板桩支护专项施工方案编制单位:某某省某某某某建筑工程公司编制: 审核: 审批: 编制日期: 第一节编制依据 1、现场施工图纸 2、《建筑地基基础设计法律规范》 GB50007—20243、《建筑基坑支护技术规程》 JGJ120—20244、《钢结构设计规程》 GB50017—20245.《钢板桩码头设计与施工法律规范》 JGJ292—986.《建筑施工安全捡查标准》 JGJ59-2024 第二节工程概况某某区某某某某某某某某某某:六层综合楼一幢,建筑总面积 9826.82 平方米,高度为 20.5 米。消防水池位于综合楼大门口; 原大门临时围敝,门口内地下设置消防水池。水池设计方案宽度为 19.8m,长度为 29.4m,消防水池池底标高-3.6m,消防泵房 3.6m,水池开挖深度至 3.98 米。为减少对周围原有建筑物的破坏及影响,拟实行垂直开挖,经业主、设计、监理、施工四方讨论决定全部采纳钢板桩进行围护。本施工场地地质详情见地质工程勘察报告。本场地地质概况自自然地坪上而下土层分布依次为: ①表层为杂填土,②次层为淤泥, ③三层为淤泥质砂土。(见下图):第三节钢板桩支护设计及施工要点 1、支护对像本消防水池工程的基础,土质比较软,地下水位普遍高。所以挖土时对基坑的围护特别重要,尤其是地下水池的基础埋深要达到 3.98 米,拟采纳拉森Ⅳ型钢板桩作为基坑围护体系。2、支护方法结合本工程实际,设计中采纳拉森Ⅳ型钢板桩作为基坑围护体系。整个基坑顶混凝施工连成一个整体,防止基坑边沿塌方。3.拉森Ⅳ型钢板桩作为基坑侧壁围护,桩长 9 米,嵌入基坑底土体深度达桩长 0.5 倍以上。4.基坑内侧设置围檩及内支撑,围檩采纳 2HW300 某 300 某 10 某 15 型钢,内支撑与角撑采纳 Φ426 无缝钢管。5.水池底板基础与围护桩间空隙用 C20 素砼填充,形成连续的传力带支撑。具体详见下面各支护剖面。6.第四节施工组织方案根据工程特点与施工技术要求,选择具有多年施工经验的工程技术人员和管理人员,组成精干、高效的项目部。项目部配项目负责人,施工现场负责人以及工程技术管理人员等数名。一、项目管理架构项目经理人技术负责人 1 人责人质安员施工员机长焊工电工技术工人二、施工机械及设备机械参数机械名称型型号数量功率使用部位液压振动锤 MIL-20001 台安装于挖掘机上打.拨钢板桩履带式单斗挖掘机 W-10011 台 1M3 用于打.拨钢板桩.挖槽、及修路汽车式起重...
