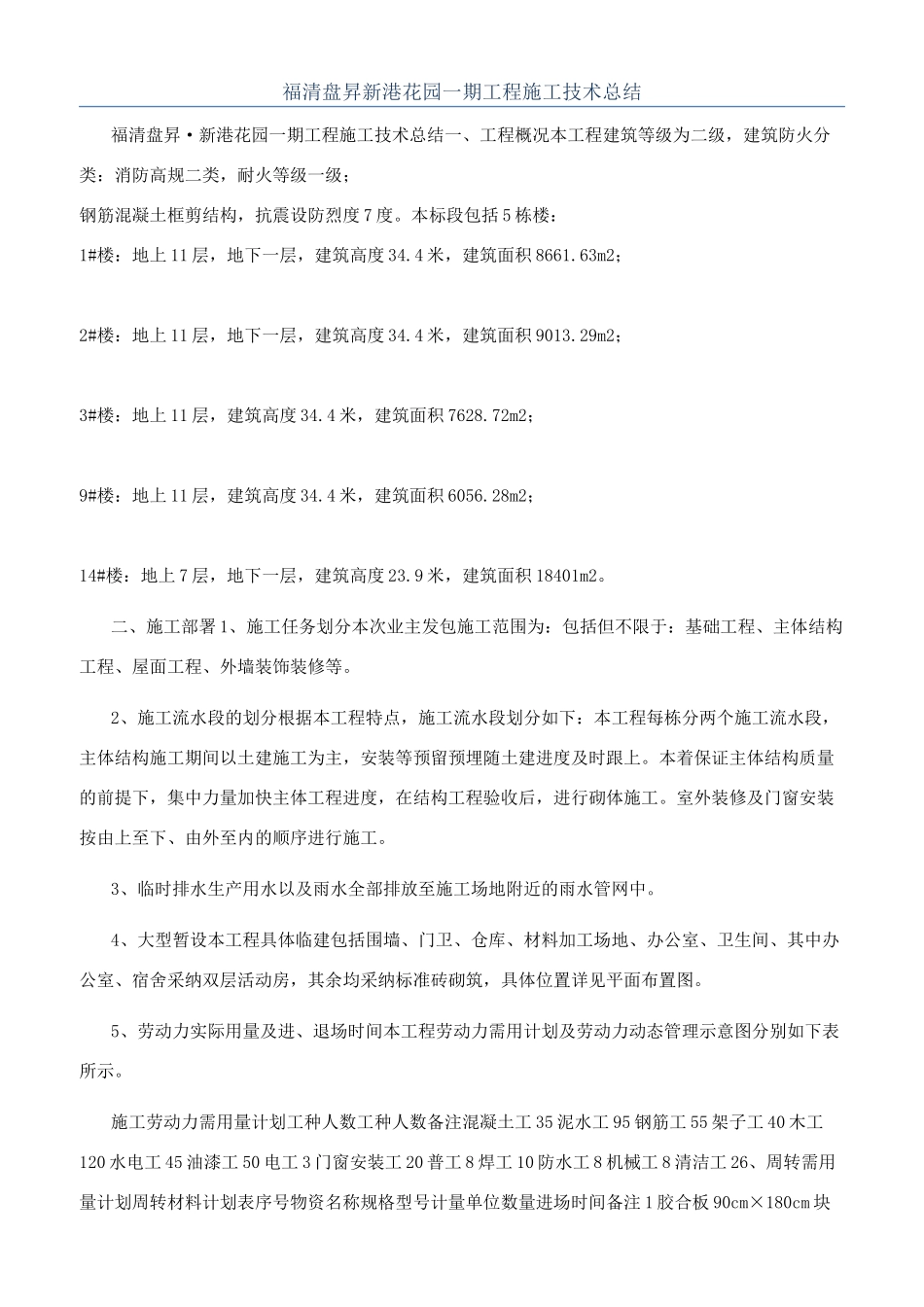

福清盘昇新港花园一期工程施工技术总结福清盘昇·新港花园一期工程施工技术总结一、工程概况本工程建筑等级为二级,建筑防火分类:消防高规二类,耐火等级一级;钢筋混凝土框剪结构,抗震设防烈度 7 度
本标段包括 5 栋楼:1#楼:地上 11 层,地下一层,建筑高度 34
4 米,建筑面积 8661
63m2;2#楼:地上 11 层,地下一层,建筑高度 34
4 米,建筑面积 9013
29m2;3#楼:地上 11 层,建筑高度 34
4 米,建筑面积 7628
72m2;9#楼:地上 11 层,建筑高度 34
4 米,建筑面积 6056
28m2;14#楼:地上 7 层,地下一层,建筑高度 23
9 米,建筑面积 18401m2
二、施工部署 1、施工任务划分本次业主发包施工范围为:包括但不限于:基础工程、主体结构工程、屋面工程、外墙装饰装修等
2、施工流水段的划分根据本工程特点,施工流水段划分如下:本工程每栋分两个施工流水段,主体结构施工期间以土建施工为主,安装等预留预埋随土建进度及时跟上
本着保证主体结构质量的前提下,集中力量加快主体工程进度,在结构工程验收后,进行砌体施工
室外装修及门窗安装按由上至下、由外至内的顺序进行施工
3、临时排水生产用水以及雨水全部排放至施工场地附近的雨水管网中
4、大型暂设本工程具体临建包括围墙、门卫、仓库、材料加工场地、办公室、卫生间、其中办公室、宿舍采纳双层活动房,其余均采纳标准砖砌筑,具体位置详见平面布置图
5、劳动力实际用量及进、退场时间本工程劳动力需用计划及劳动力动态管理示意图分别如下表所示
施工劳动力需用量计划工种人数工种人数备注混凝土工 35 泥水工 95 钢筋工 55 架子工 40 木工120 水电工 45 油漆工 50 电工 3 门窗安装工 20 普工 8 焊工 10 防水工 8 机械工 8 清洁工 26、周转需用量计划周转材料计
