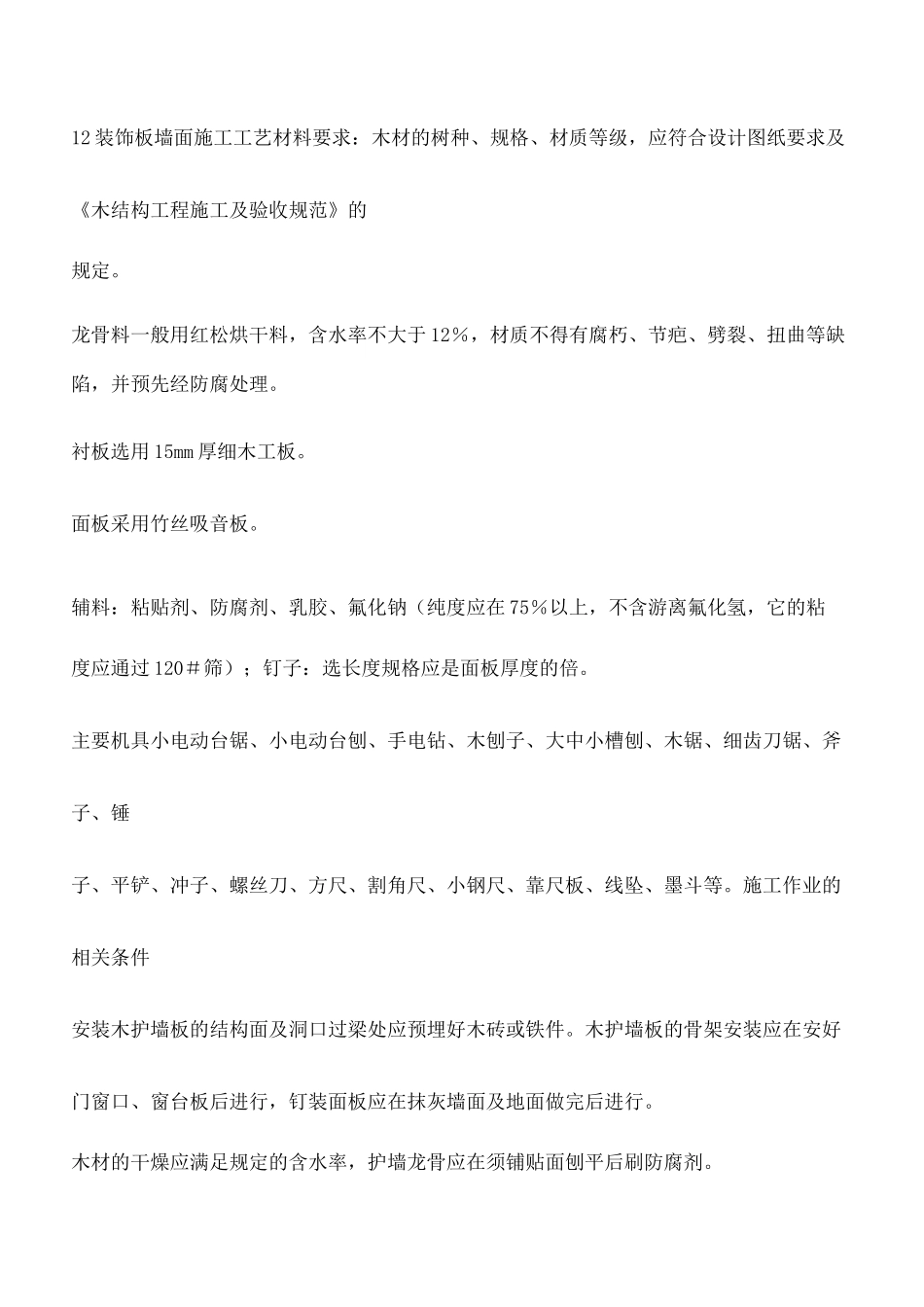

装饰板墙面施工工艺TheponywasrevisedinJanuary202112 装饰板墙面施工工艺材料要求:木材的树种、规格、材质等级,应符合设计图纸要求及《木结构工程施工及验收规范》的规定
龙骨料一般用红松烘干料,含水率不大于 12%,材质不得有腐朽、节疤、劈裂、扭曲等缺陷,并预先经防腐处理
衬板选用 15mm 厚细木工板
面板采用竹丝吸音板
辅料:粘贴剂、防腐剂、乳胶、氟化钠(纯度应在 75%以上,不含游离氟化氢,它的粘度应通过 120#筛);钉子:选长度规格应是面板厚度的倍
主要机具小电动台锯、小电动台刨、手电钻、木刨子、大中小槽刨、木锯、细齿刀锯、斧子、锤子、平铲、冲子、螺丝刀、方尺、割角尺、小钢尺、靠尺板、线坠、墨斗等
施工作业的相关条件安装木护墙板的结构面及洞口过梁处应预埋好木砖或铁件
木护墙板的骨架安装应在安好门窗口、窗台板后进行,钉装面板应在抹灰墙面及地面做完后进行
木材的干燥应满足规定的含水率,护墙龙骨应在须铺贴面刨平后刷防腐剂

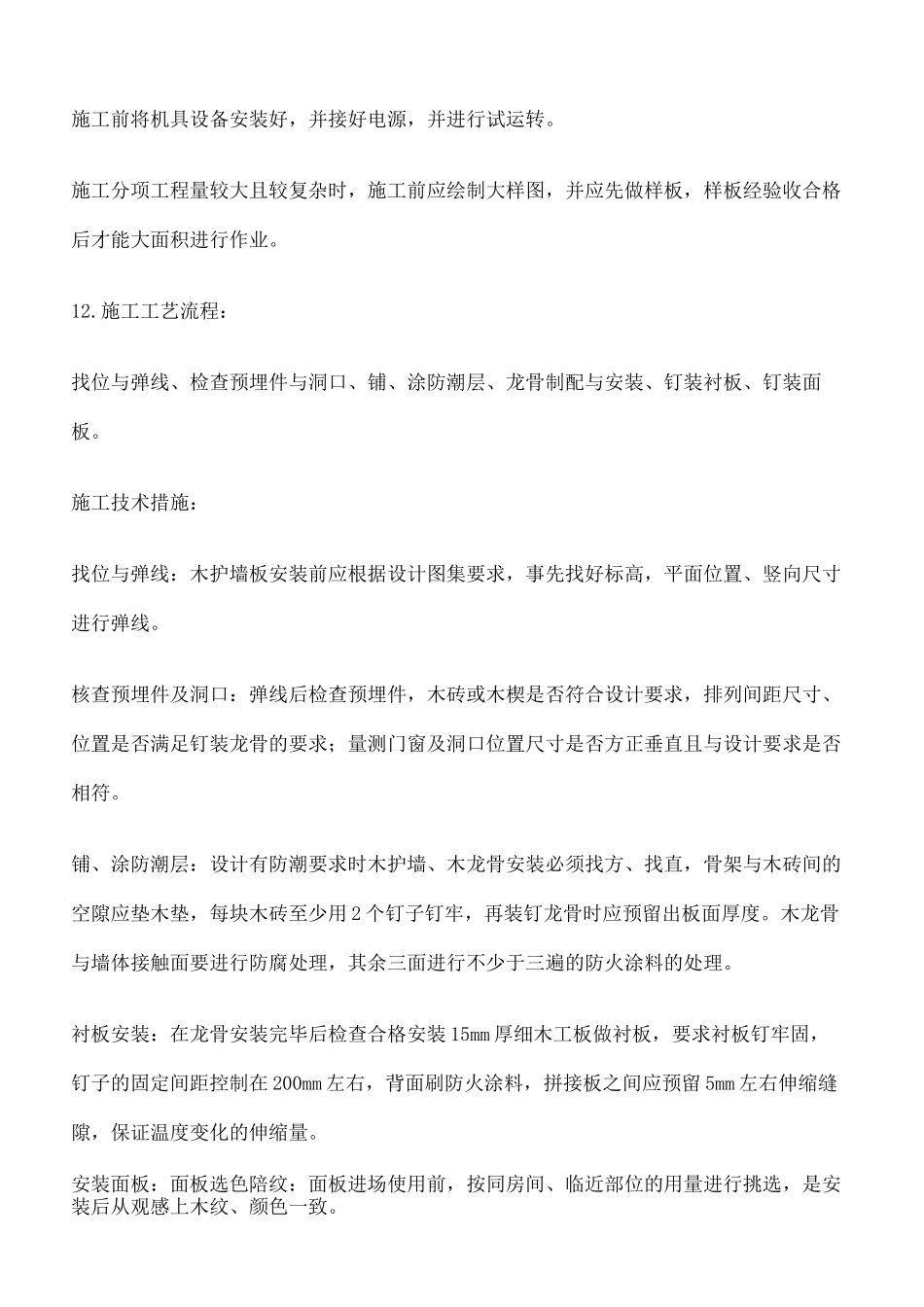

施工前将机具设备安装好,并接好电源,并进行试运转
施工分项工程量较大且较复杂时,施工前应绘制大样图,并应先做样板,样板经验收合格后才能大面积进行作业
施工工艺流程:找位与弹线、检查预埋件与洞口、铺、涂防潮层、龙骨制配与安装、钉装衬板、钉装面板
施工技术措施:找位与弹线:木护墙板安装前应根据设计图集要求,事先找好标高,平面位置、竖向尺寸进行弹线
核查预埋件及洞口:弹线后检查预埋件,木砖或木楔是否符合设计要求,排列间距尺寸、位置是否满足钉装龙骨的要求;量测门窗及洞口位置尺寸是否方正垂直且与设计要求是否相符
铺、涂防潮层:设计有防潮要求时木护墙、木龙骨安装必须找方、找直,骨架与木砖间的空隙应垫木垫,每块木砖至少用 2 个钉子钉牢,再装钉龙骨时应预留出板面厚度
木龙骨与墙体接触面要进行防腐处理,其余三面进行不少于三遍的防火涂料的
