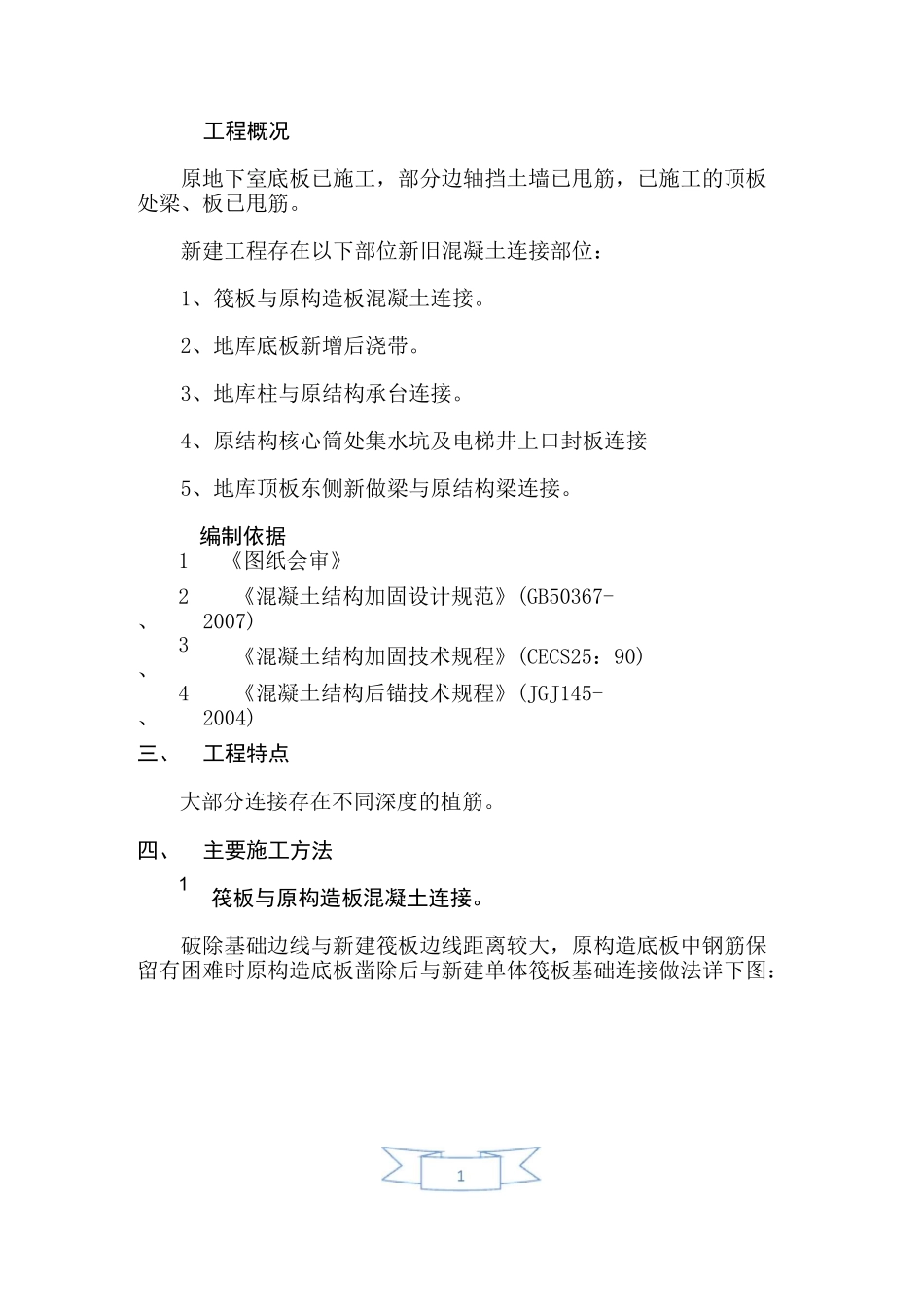

一、工程概况 1二、编制依据 1三、工程特点 1四、主要施工方法 11、筏板与原构造板混凝土连接。12、地库底板新增后浇带 23、地库柱与原结构承台连接。23.1、地库柱植筋 23.2、原核心筒位置处框柱生根 44、原结构核心筒处集水坑及电梯井上口封板连接。45、地库顶板东侧新做梁与原结构梁连接。5工程概况原地下室底板已施工,部分边轴挡土墙已甩筋,已施工的顶板处梁、板已甩筋。新建工程存在以下部位新旧混凝土连接部位:1、筏板与原构造板混凝土连接。2、地库底板新增后浇带。3、地库柱与原结构承台连接。4、原结构核心筒处集水坑及电梯井上口封板连接5、地库顶板东侧新做梁与原结构梁连接。编制依据1、《图纸会审》2、《混凝土结构加固设计规范》(GB50367-2007)3、《混凝土结构加固技术规程》(CECS25:90)4、《混凝土结构后锚技术规程》(JGJ145-2004)三、工程特点大部分连接存在不同深度的植筋。四、主要施工方法1、筏板与原构造板混凝土连接。破除基础边线与新建筏板边线距离较大,原构造底板中钢筋保留有困难时原构造底板凿除后与新建单体筏板基础连接做法详下图:曲臥碱土誰,舸_M 密ftWlWWmri\20*40 橈哽 L 核 ; \枣除產 础边飯 \\(■位许基肥屮面币50原卩矗工梅 况 底板范育进需#并锚人倉枫 60 度欢披也3、地库柱与原结构承台连接。2基础连接做法 2、地库底板新增后浇带原已施工防水构造板上新做后浇带时,将原结构防水构造板剔除,钢筋保留不截断,具体做法如下图。疾攝工隆后序韦做肚注皿.詡飘縮用常極普:曲封们代氐且阮财期应吋秤询御鴻酬足踰財 L.再朋加 0 阳谓統劇士剧.3.1、地库柱植筋新建框柱纵筋应采用化学植筋方法植入原已施工结构承台内,具体做法如下O寸爲赢莎赢SDOmrii 宽3mm 厚止水阚根图拾的倾(h)D)飙漲的 H)IB5002252Q20&00256202270028720258503J880施工工序放线 f 凿毛 f 定位 f 钻孔 f 清孔 f 钢筋清理 f 植筋 f 固化养护a、放线在防水构造板表面弹出新柱截面边线。b、凿毛人工采用手锤及钻将柱截面内混凝土凿除,直至露出主筋,并清理干净凿除的混凝土渣。c、定位现场技术人员根据设计图的配筋位置及数量,错开原结构钢筋位置,标注出植筋位置、合格后就可钻孔。d、钻孔用冲击钻砖头,钻头直径应比钢筋植筋大 3〜8mm 左右、深度值需满足设计要求。e、清孔清孔是植筋中最重要的一个环节,因为钻孔后内部会有很多灰原已爲工敝/2粉、灰渣,直接影响植筋的质量,所以一定要把孔内...
