宜兴市东来商务港工程监理实施细则

宜兴市东来商务港工程监理实施细则_第1页
1/3
宜兴市东来商务港工程监理实施细则_第2页
2/3
宜兴市东来商务港工程监理实施细则_第3页
3/3

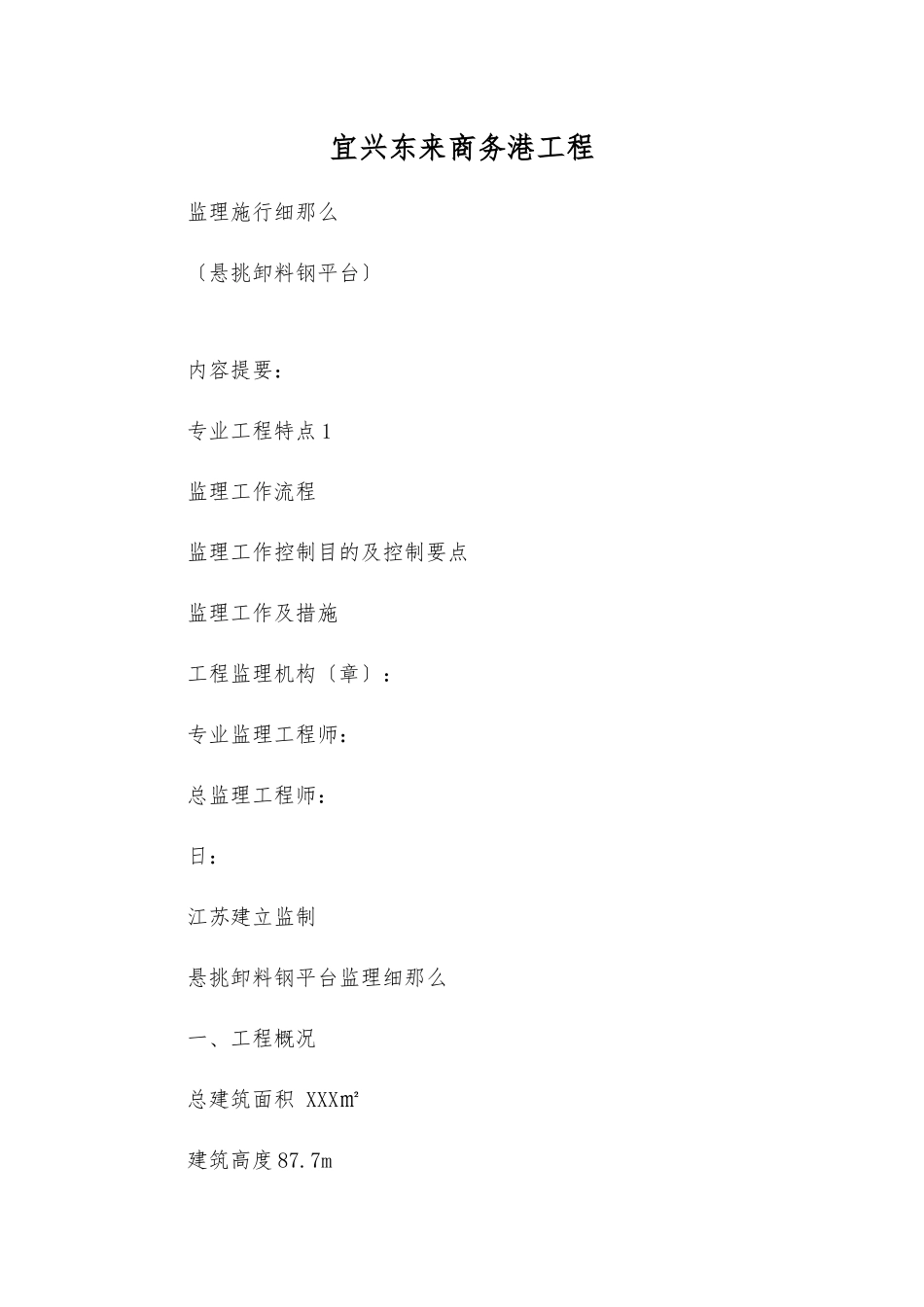

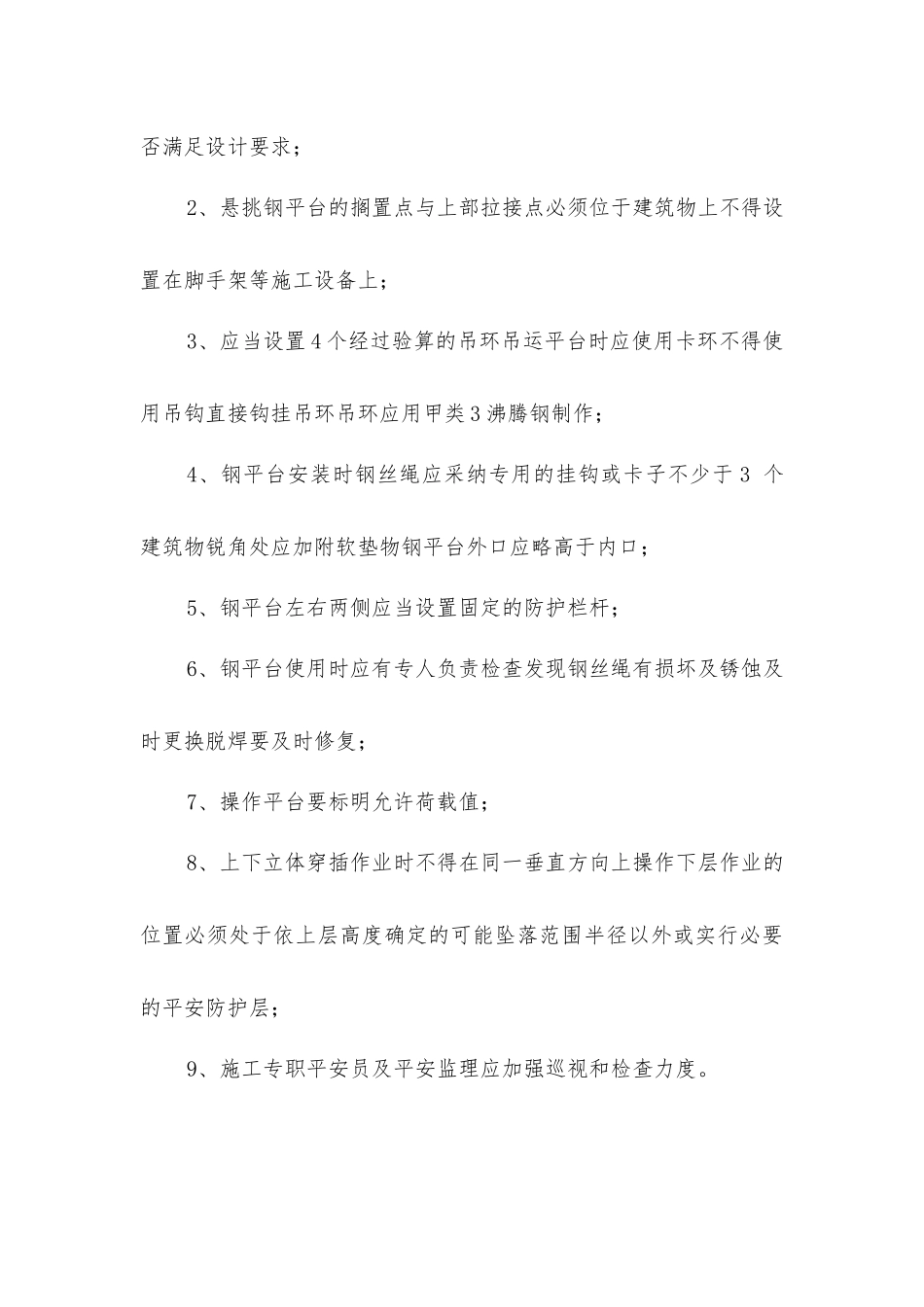

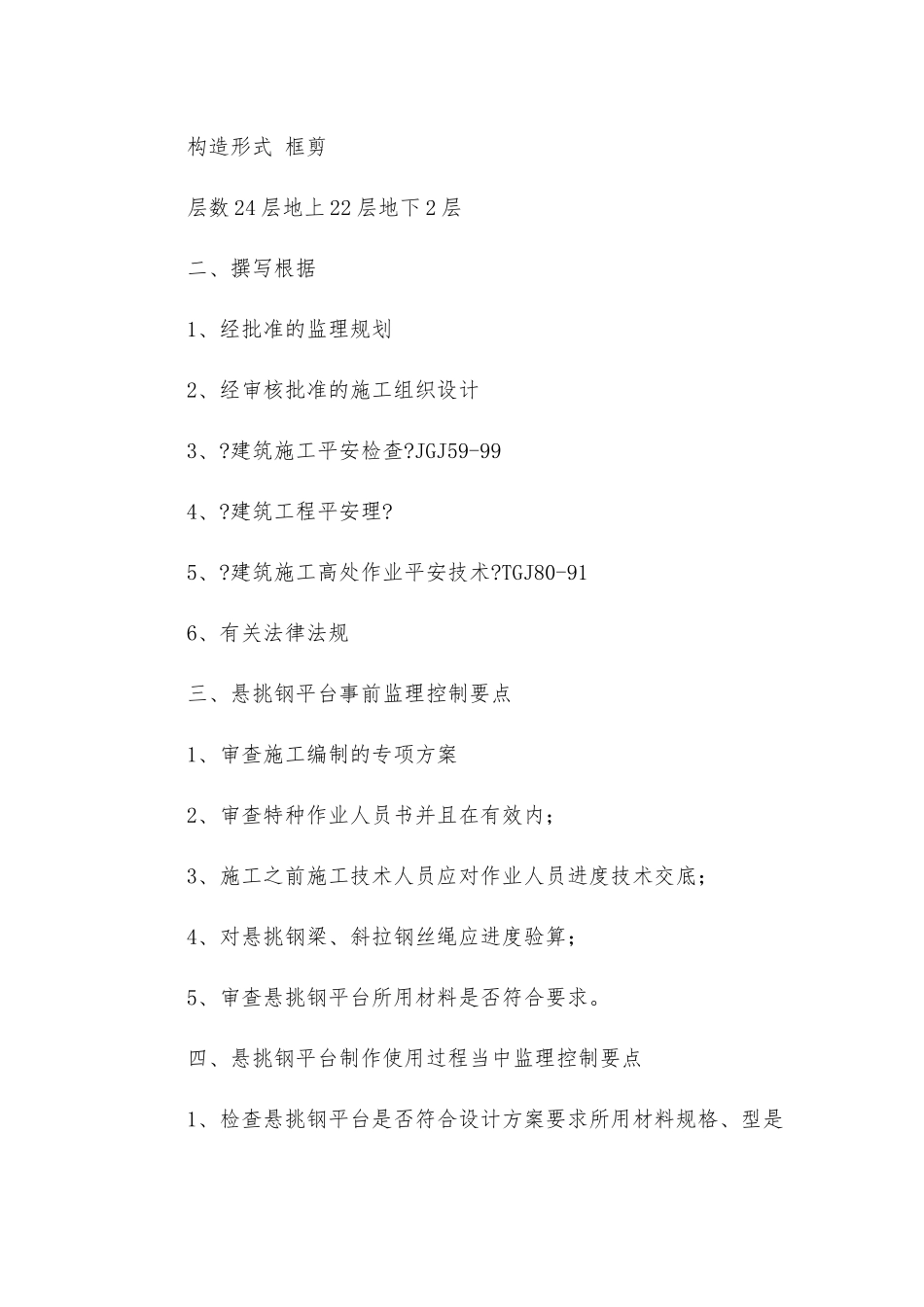

宜兴东来商务港工程监理施行细那么〔悬挑卸料钢平台〕 内容提要:专业工程特点 1监理工作流程监理工作控制目的及控制要点监理工作及措施工程监理机构〔章〕:专业监理工程师: 总监理工程师: 日: 江苏建立监制悬挑卸料钢平台监理细那么一、工程概况总建筑面积 XXX㎡建筑高度 87.7m构造形式 框剪层数 24 层地上 22 层地下 2 层二、撰写根据1、经批准的监理规划2、经审核批准的施工组织设计3、?建筑施工平安检查?JGJ59-994、?建筑工程平安理?5、?建筑施工高处作业平安技术?TGJ80-916、有关法律法规三、悬挑钢平台事前监理控制要点1、审查施工编制的专项方案2、审查特种作业人员书并且在有效内;3、施工之前施工技术人员应对作业人员进度技术交底;4、对悬挑钢梁、斜拉钢丝绳应进度验算;5、审查悬挑钢平台所用材料是否符合要求。四、悬挑钢平台制作使用过程当中监理控制要点1、检查悬挑钢平台是否符合设计方案要求所用材料规格、型是否满足设计要求;2、悬挑钢平台的搁置点与上部拉接点必须位于建筑物上不得设置在脚手架等施工设备上;3、应当设置 4 个经过验算的吊环吊运平台时应使用卡环不得使用吊钩直接钩挂吊环吊环应用甲类 3 沸腾钢制作;4、钢平台安装时钢丝绳应采纳专用的挂钩或卡子不少于 3 个建筑物锐角处应加附软垫物钢平台外口应略高于内口;5、钢平台左右两侧应当设置固定的防护栏杆;6、钢平台使用时应有专人负责检查发现钢丝绳有损坏及锈蚀及时更换脱焊要及时修复;7、操作平台要标明允许荷载值;8、上下立体穿插作业时不得在同一垂直方向上操作下层作业的位置必须处于依上层高度确定的可能坠落范围半径以外或实行必要的平安防护层;9、施工专职平安员及平安监理应加强巡视和检查力度。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

宜兴市东来商务港工程监理实施细则

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
