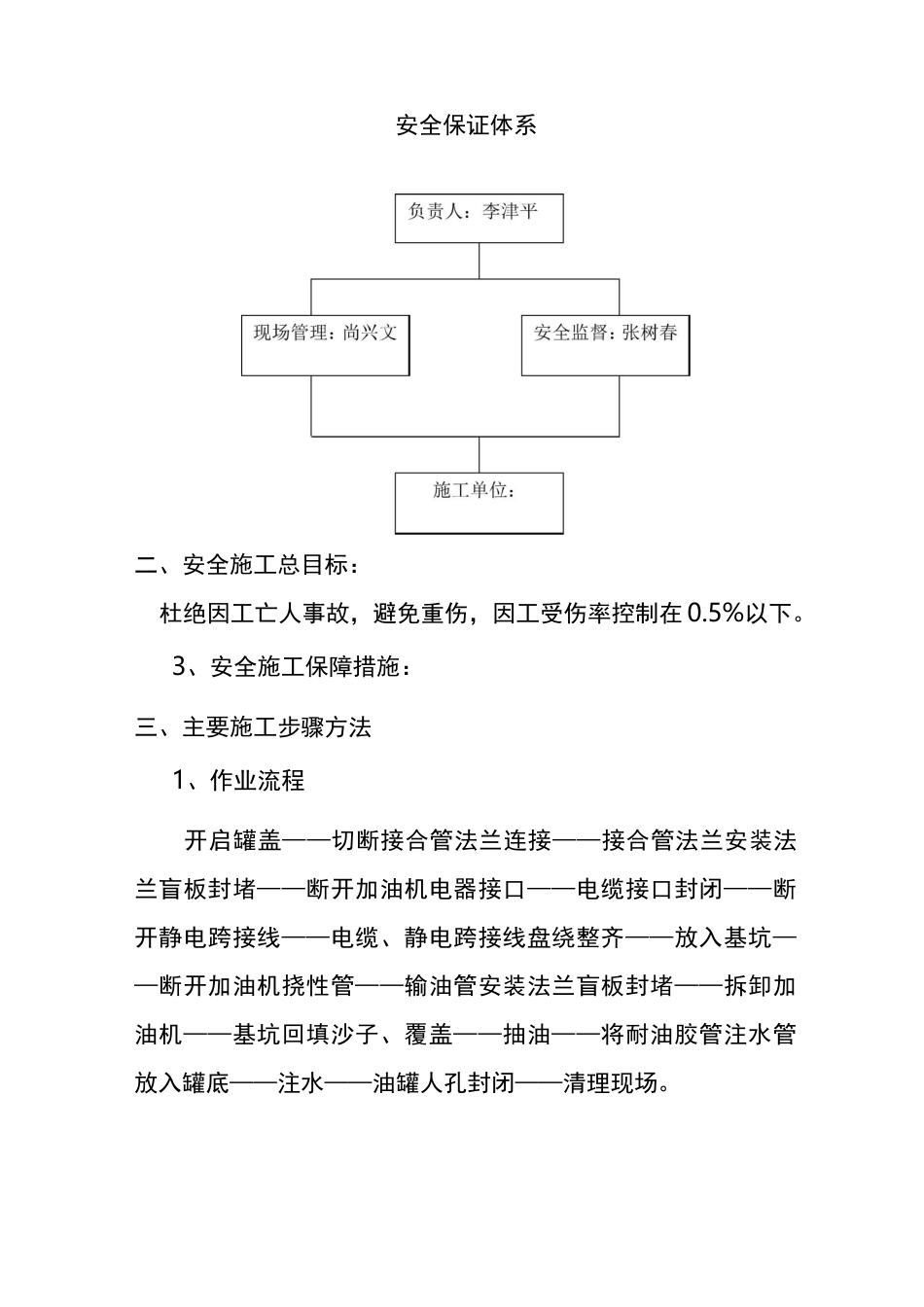

加油站形象改造施工停业安全措施方案停业的加油站在施工前应做好安全组织工作,制定有关安全施工流程、措施:一、安全施工管理体系:公司形象改造项目组作为公司一级的安全生产、文明施工管理领导机构,负责制定管理制度和检查监督等工作。施工现场成立以项目经理为主的安全生产、文明施工领导小组。项目经理为该工程项目安全生产、文明施工第一责任人,项目部设立项目副经理和专职安全员,由他们统一抓各项安全生产、文明施工管理措施的落实工作,各项目分组建立相应的安全管理,设立兼职安全员,配合专职安全管理工作人员。安全保证体系二、安全施工总目标:杜绝因工亡人事故,避免重伤,因工受伤率控制在 0.5%以下。3、安全施工保障措施:三、主要施工步骤方法1、作业流程开启罐盖——切断接合管法兰连接——接合管法兰安装法兰盲板封堵——断开加油机电器接口——电缆接口封闭——断开静电跨接线——电缆、静电跨接线盘绕整齐——放入基坑——断开加油机挠性管——输油管安装法兰盲板封堵——拆卸加油机——基坑回填沙子、覆盖——抽油——将耐油胶管注水管放入罐底——注水——油罐人孔封闭——清理现场。2、主要施工方法(1)、使用往复泵及手摇泵排出罐内余油后,油罐人孔井盖开启:井盖开启前,如有潜油泵装置,应关闭油泵电源,拆卸油泵配电线路,采用耐油保护材料封闭导线端头。清除人孔井内易燃物质,油罐人孔井盖开启及管线法兰螺栓拆卸前,用液帮手溶剂对螺栓进行点注,1-2 小时后,使用专用工具对螺栓进行拆卸,油罐人孔井盖提升应保持垂直状态,当提升人孔井盖距罐口 10 至 15 公分时,在空隙间填入耐油胶板(或石棉板),铺贴人孔井平口及里侧壁四周,侧壁保护层应大于人孔井勃高度,检验保护层牢固程度,确认无误后慢慢垂直提升油罐人孔井盖及结合管,将井盖提升于设备倾斜不与油罐井口相碰位置时将井盖设备倾斜由施工人员搬运至安全地点。如有潜油泵时操作方法同井盖开启拆除操作方式相同。2)人孔井口接合管封闭当人孔井盖接合管拆除后,应使用同等材质盲班封堵,使用螺栓固定封闭管线法兰连接口。3)断开加油机电器接口,将电缆接口封闭,断开静电跨接线,电缆、静电跨接线盘绕整齐放入基坑内,断开加油机挠性管,将输油管安装法兰盲板封堵后拆卸加油机,最后将基坑填满沙子。4)使用往复泵及手摇泵排出罐内余油后,将耐油胶管注水管放入罐底注水,然后将油罐人孔封闭。四、安全保证措施安全管理领导小组,认真贯彻执行...
