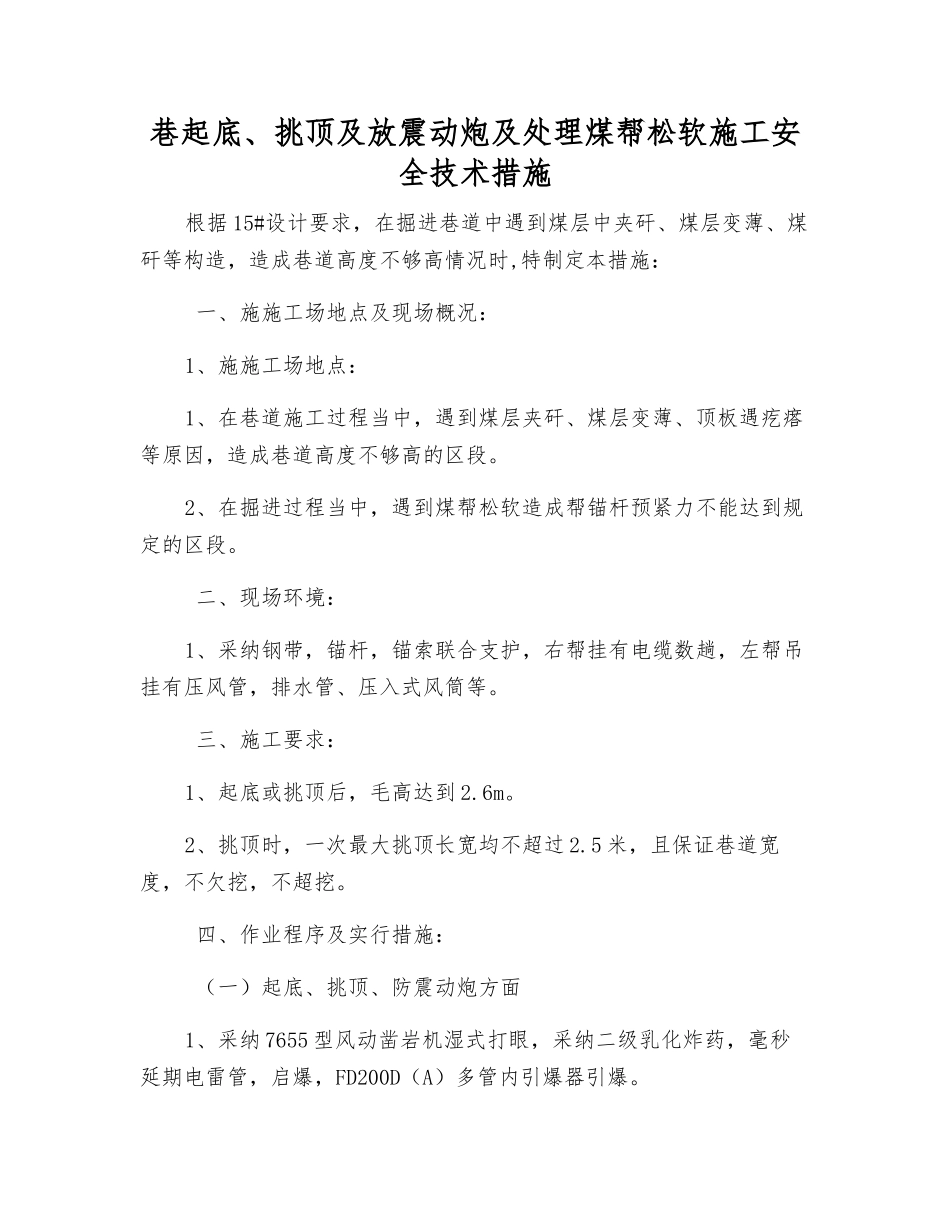

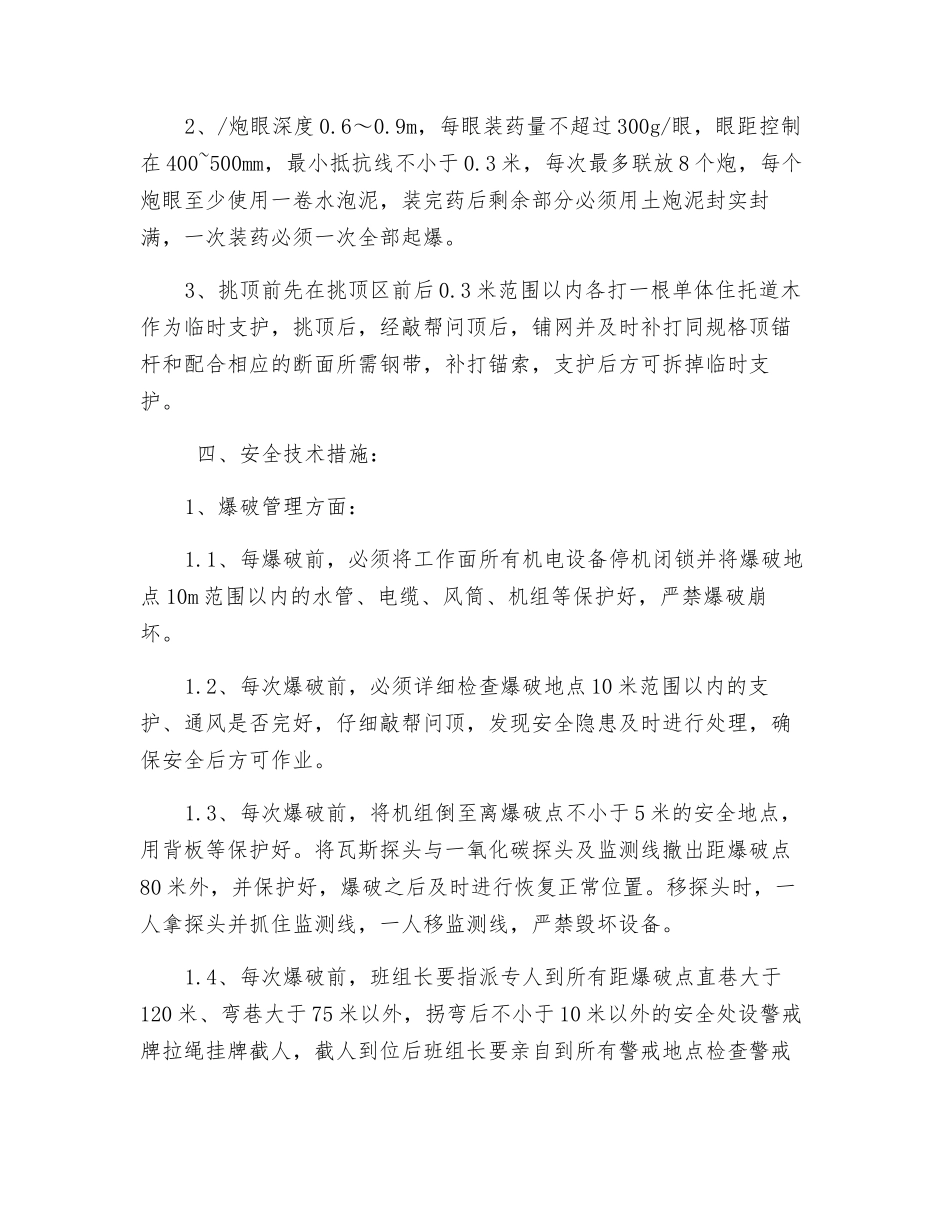

巷起底、挑顶及放震动炮及处理煤帮松软施工安全技术措施根据 15#设计要求,在掘进巷道中遇到煤层中夹矸、煤层变薄、煤矸等构造,造成巷道高度不够高情况时,特制定本措施: 一、施施工场地点及现场概况:1、施施工场地点:1、在巷道施工过程当中,遇到煤层夹矸、煤层变薄、顶板遇疙瘩等原因,造成巷道高度不够高的区段。2、在掘进过程当中,遇到煤帮松软造成帮锚杆预紧力不能达到规定的区段。 二、现场环境:1、采纳钢带,锚杆,锚索联合支护,右帮挂有电缆数趟,左帮吊挂有压风管,排水管、压入式风筒等。 三、施工要求:1、起底或挑顶后,毛高达到 2.6m。2、挑顶时,一次最大挑顶长宽均不超过 2.5 米,且保证巷道宽度,不欠挖,不超挖。 四、作业程序及实行措施: (一)起底、挑顶、防震动炮方面1、采纳 7655 型风动凿岩机湿式打眼,采纳二级乳化炸药,毫秒延期电雷管,启爆,FD200D(A)多管内引爆器引爆。2、/炮眼深度 0.6~0.9m,每眼装药量不超过 300g/眼,眼距控制在 400~500mm,最小抵抗线不小于 0.3 米,每次最多联放 8 个炮,每个炮眼至少使用一卷水泡泥,装完药后剩余部分必须用土炮泥封实封满,一次装药必须一次全部起爆。3、挑顶前先在挑顶区前后 0.3 米范围以内各打一根单体住托道木作为临时支护,挑顶后,经敲帮问顶后,铺网并及时补打同规格顶锚杆和配合相应的断面所需钢带,补打锚索,支护后方可拆掉临时支护。 四、安全技术措施:1、爆破管理方面:1.1、每爆破前,必须将工作面所有机电设备停机闭锁并将爆破地点 10m 范围以内的水管、电缆、风筒、机组等保护好,严禁爆破崩坏。1.2、每次爆破前,必须详细检查爆破地点 10 米范围以内的支护、通风是否完好,仔细敲帮问顶,发现安全隐患及时进行处理,确保安全后方可作业。1.3、每次爆破前,将机组倒至离爆破点不小于 5 米的安全地点,用背板等保护好。将瓦斯探头与一氧化碳探头及监测线撤出距爆破点80 米外,并保护好,爆破之后及时进行恢复正常位置。移探头时,一人拿探头并抓住监测线,一人移监测线,严禁毁坏设备。1.4、每次爆破前,班组长要指派专人到所有距爆破点直巷大于120 米、弯巷大于 75 米以外,拐弯后不小于 10 米以外的安全处设警戒牌拉绳挂牌截人,截人到位后班组长要亲自到所有警戒地点检查警戒情况,确认警戒到位后返回启爆地点,放炮前,要清点人数确认完毕后方可爆破。1.5、爆破工必须持证上岗,爆破时严格执行“一炮三检”及...
