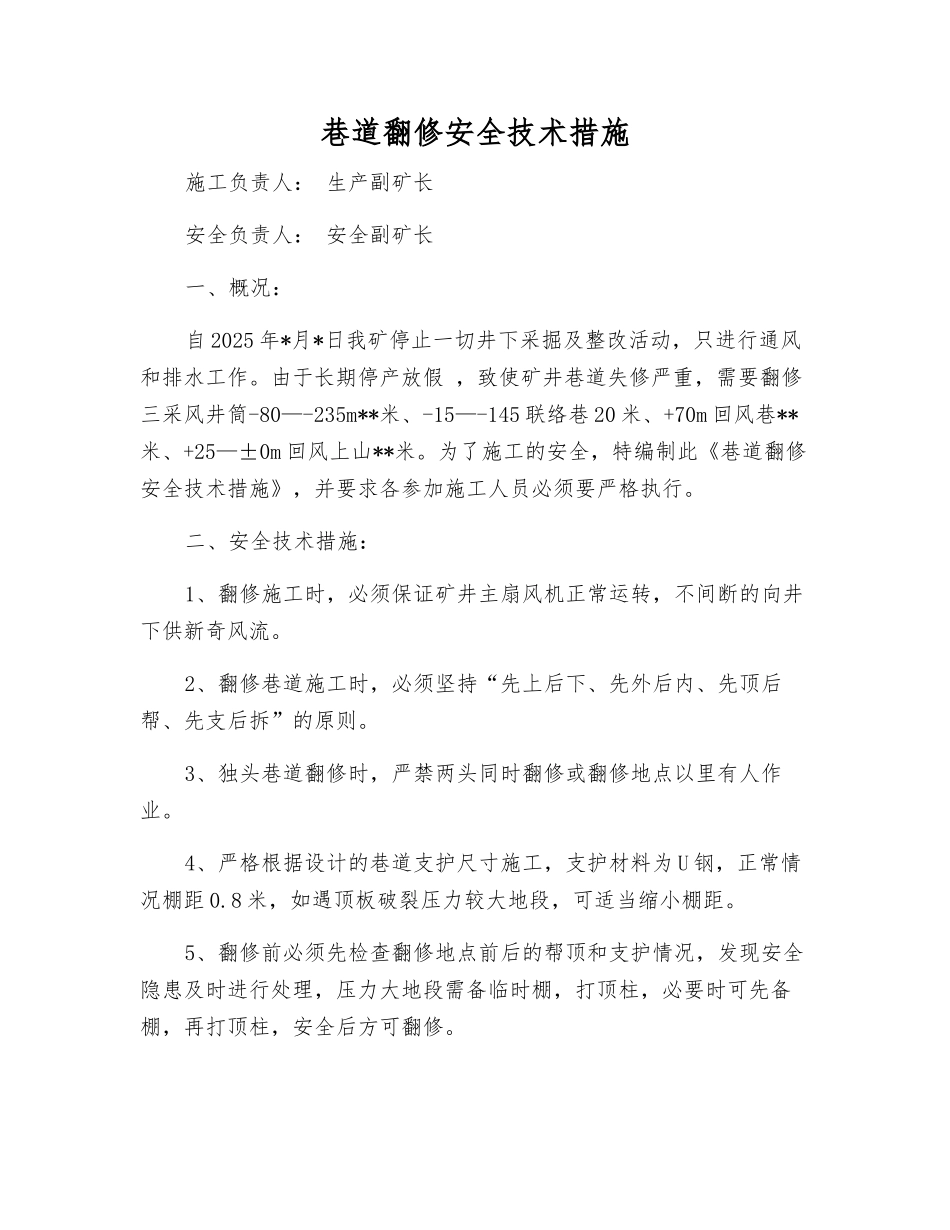

巷道翻修安全技术措施施工负责人: 生产副矿长安全负责人: 安全副矿长一、概况:自 2025 年*月*日我矿停止一切井下采掘及整改活动,只进行通风和排水工作
由于长期停产放假 ,致使矿井巷道失修严重,需要翻修三采风井筒-80—-235m**米、-15—-145 联络巷 20 米、+70m 回风巷**米、+25—±0m 回风上山**米
为了施工的安全,特编制此《巷道翻修安全技术措施》,并要求各参加施工人员必须要严格执行
二、安全技术措施:1、翻修施工时,必须保证矿井主扇风机正常运转,不间断的向井下供新奇风流
2、翻修巷道施工时,必须坚持“先上后下、先外后内、先顶后帮、先支后拆”的原则

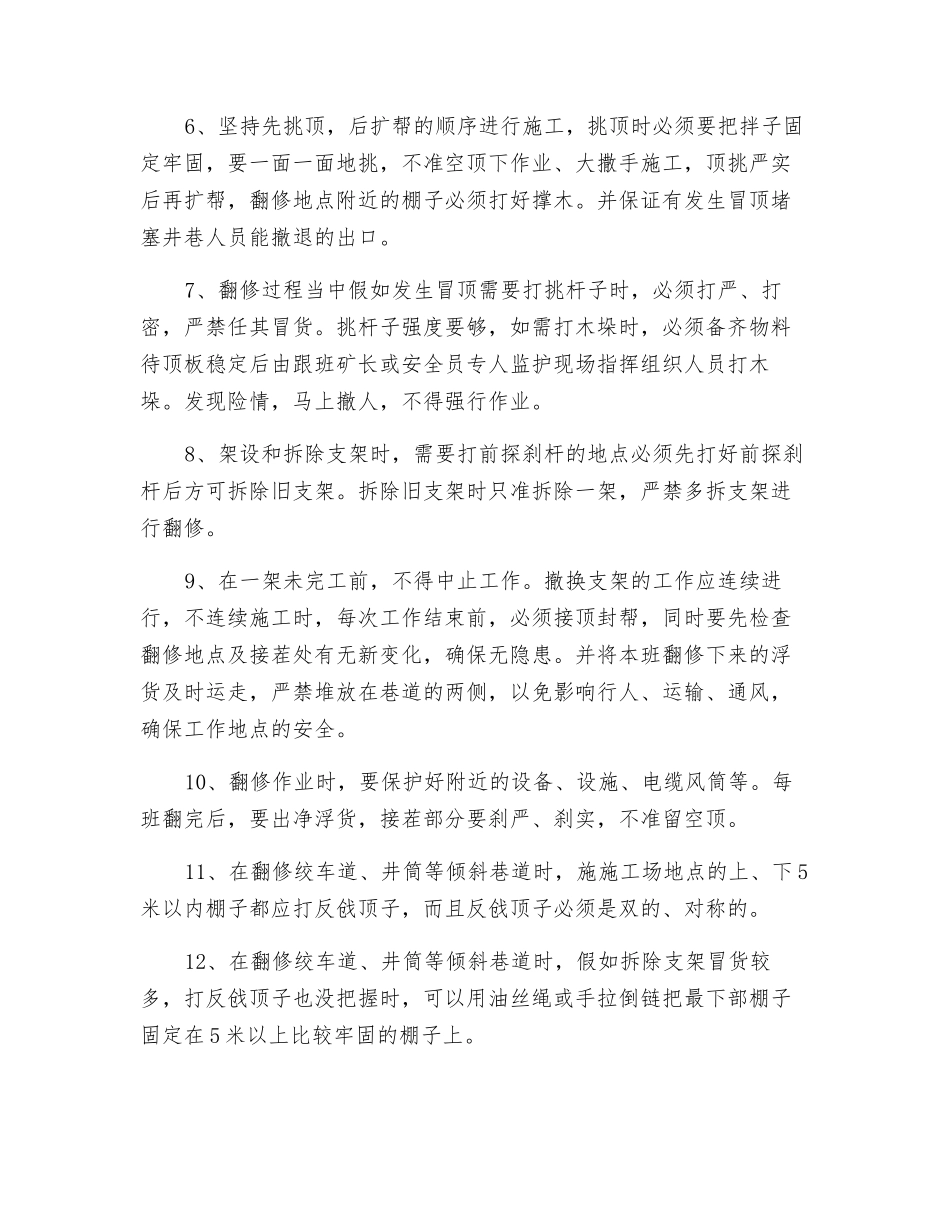

3、独头巷道翻修时,严禁两头同时翻修或翻修地点以里有人作业
4、严格根据设计的巷道支护尺寸施工,支护材料为 U 钢,正常情况棚距 0
8 米,如遇顶板破裂压力较大地段,可适当缩小棚距
5、翻修前必须先检查翻修地点前后的帮顶和支护情况,发现安全隐患及时进行处理,压力大地段需备临时棚,打顶柱,必要时可先备棚,再打顶柱,安全后方可翻修
6、坚持先挑顶,后扩帮的顺序进行施工,挑顶时必须要把拌子固定牢固,要一面一面地挑,不准空顶下作业、大撒手施工,顶挑严实后再扩帮,翻修地点附近的棚子必须打好撑木
并保证有发生冒顶堵塞井巷人员能撤退的出口
7、翻修过程当中假如发生冒顶需要打挑杆子时,必须打严、打密,严禁任其冒货

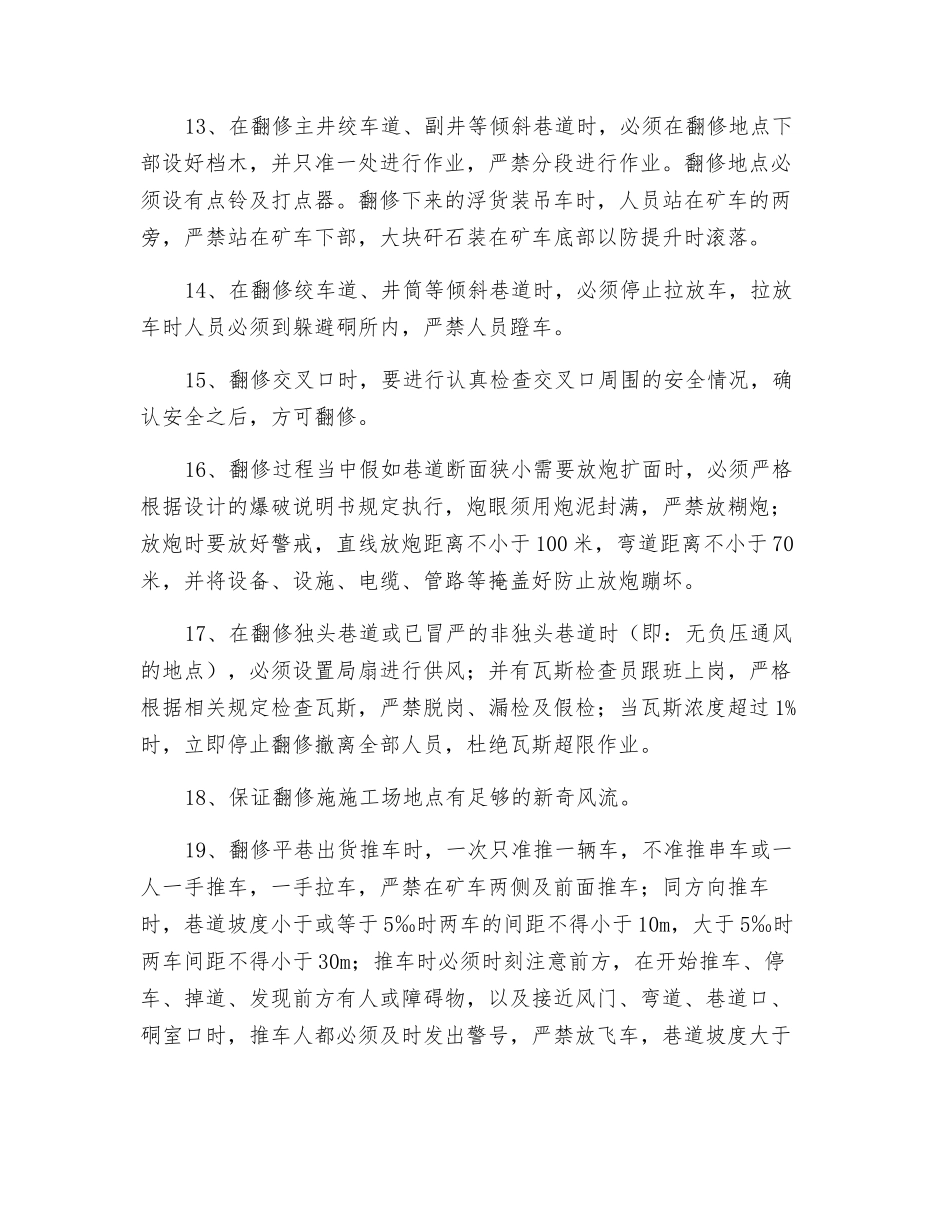

挑杆子强度要够,如需打木垛时,必须备齐物料待顶板稳定后由跟班矿长或安全员专人监护现场指挥组织人员打木垛
发现险情,马上撤人,不得强行作业
8、架设和拆除支架时,需要打前探刹杆的地点必须先打好前探刹杆后方可拆除旧支架
拆除旧支架时只准拆除一架,严禁多拆支架进行翻修
9、在一架未完工前,不得中止工作
撤换支架的工作应连续进行,不连续施工时,每次工作结束前,必须接顶封帮,同时要先检查翻修地点及接茬处有无新变
