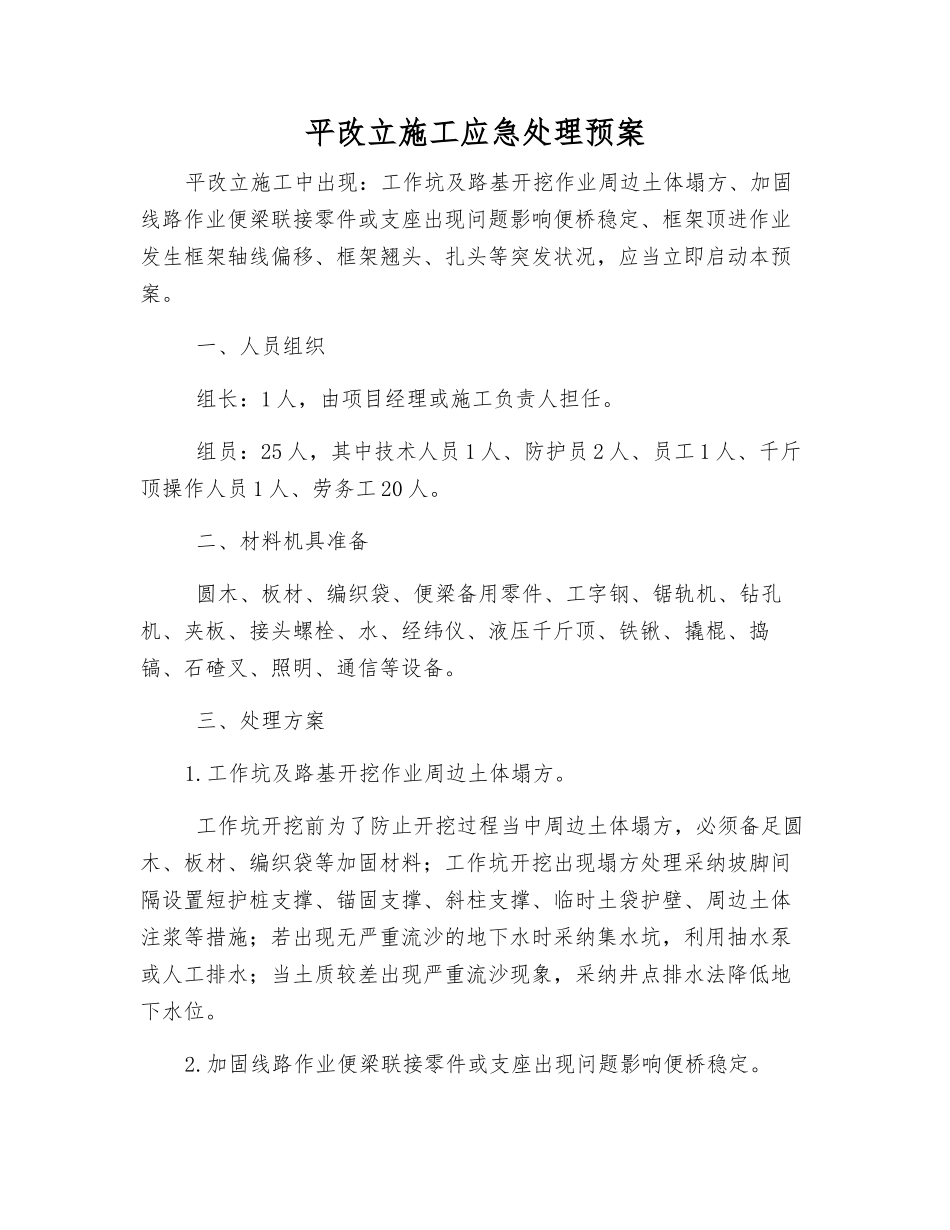

平改立施工应急处理预案平改立施工中出现:工作坑及路基开挖作业周边土体塌方、加固线路作业便梁联接零件或支座出现问题影响便桥稳定、框架顶进作业发生框架轴线偏移、框架翘头、扎头等突发状况,应当立即启动本预案
一、人员组织 组长:1 人,由项目经理或施工负责人担任
组员:25 人,其中技术人员 1 人、防护员 2 人、员工 1 人、千斤顶操作人员 1 人、劳务工 20 人
二、材料机具准备 圆木、板材、编织袋、便梁备用零件、工字钢、锯轨机、钻孔机、夹板、接头螺栓、水、经纬仪、液压千斤顶、铁锹、撬棍、捣镐、石碴叉、照明、通信等设备
三、处理方案1
工作坑及路基开挖作业周边土体塌方
工作坑开挖前为了防止开挖过程当中周边土体塌方,必须备足圆木、板材、编织袋等加固材料;工作坑开挖出现塌方处理采纳坡脚间隔设置短护桩支撑、锚固支撑、斜柱支撑、临时土袋护壁、周边土体注浆等措施;若出现无严重流沙的地下水时采纳集水坑,利用抽水泵或人工排水;当土质较差出现严重流沙现象,采纳井点排水法降低地下水位
加固线路作业便梁联接零件或支座出现问题影响便桥稳定

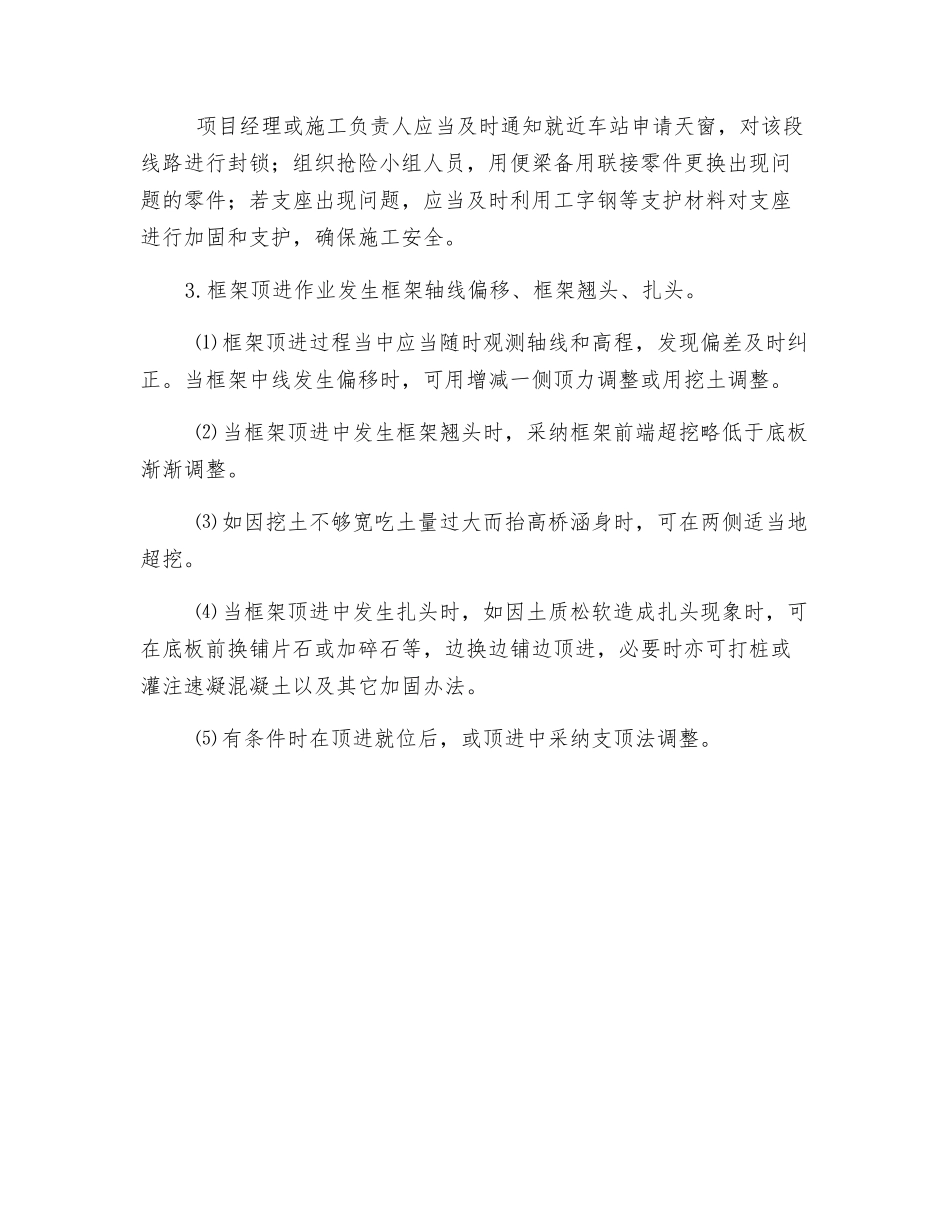

项目经理或施工负责人应当及时通知就近车站申请天窗,对该段线路进行封锁;组织抢险小组人员,用便梁备用联接零件更换出现问题的零件;若支座出现问题,应当及时利用工字钢等支护材料对支座进行加固和支护,确保施工安全
框架顶进作业发生框架轴线偏移、框架翘头、扎头
⑴ 框架顶进过程当中应当随时观测轴线和高程,发现偏差及时纠正
当框架中线发生偏移时,可用增减一侧顶力调整或用挖土调整
⑵ 当框架顶进中发生框架翘头时,采纳框架前端超挖略低于底板渐渐调整
⑶ 如因挖土不够宽吃土量过大而抬高桥涵身时,可在两侧适当地超挖
⑷ 当框架顶进中发生扎头时,如因土质松软造成扎头现象时,可在底板前换铺片石或加碎石等,边换边铺边顶进,必要时亦可打桩或灌注速凝混凝土以及
