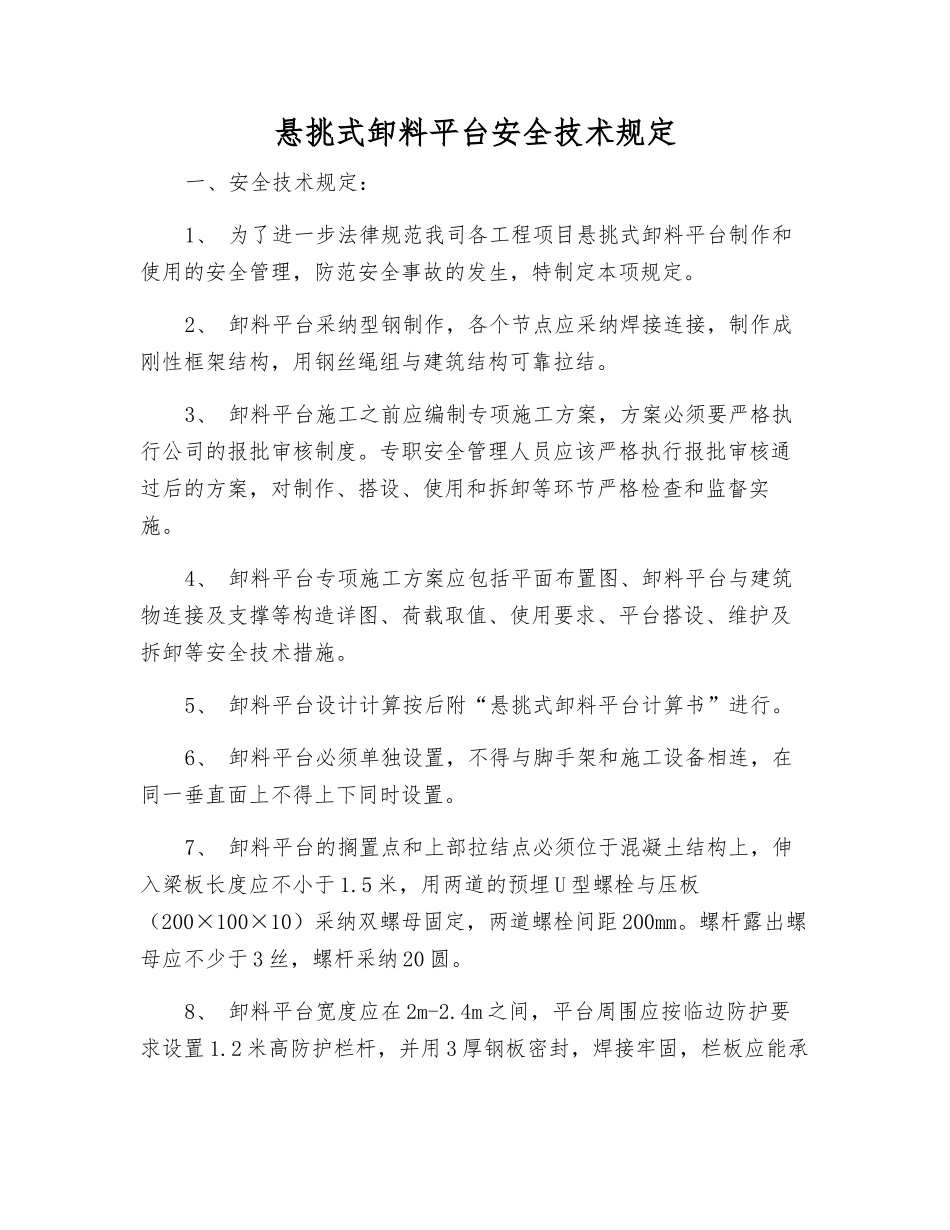

悬挑式卸料平台安全技术规定一、安全技术规定:1、 为了进一步法律规范我司各工程项目悬挑式卸料平台制作和使用的安全管理,防范安全事故的发生,特制定本项规定
2、 卸料平台采纳型钢制作,各个节点应采纳焊接连接,制作成刚性框架结构,用钢丝绳组与建筑结构可靠拉结
3、 卸料平台施工之前应编制专项施工方案,方案必须要严格执行公司的报批审核制度
专职安全管理人员应该严格执行报批审核通过后的方案,对制作、搭设、使用和拆卸等环节严格检查和监督实施
4、 卸料平台专项施工方案应包括平面布置图、卸料平台与建筑物连接及支撑等构造详图、荷载取值、使用要求、平台搭设、维护及拆卸等安全技术措施
5、 卸料平台设计计算按后附“悬挑式卸料平台计算书”进行
6、 卸料平台必须单独设置,不得与脚手架和施工设备相连,在同一垂直面上不得上下同时设置
7、 卸料平台的搁置点和上部拉结点必须位于混凝土结构上,伸入梁板长度应不小于 1
5 米,用两道的预埋 U 型螺栓与压板(200×100×10)采纳双螺母固定,两道螺栓间距 200mm
螺杆露出螺母应不少于 3 丝,螺杆采纳 20 圆
8、 卸料平台宽度应在 2m-2
4m 之间,平台周围应按临边防护要求设置 1

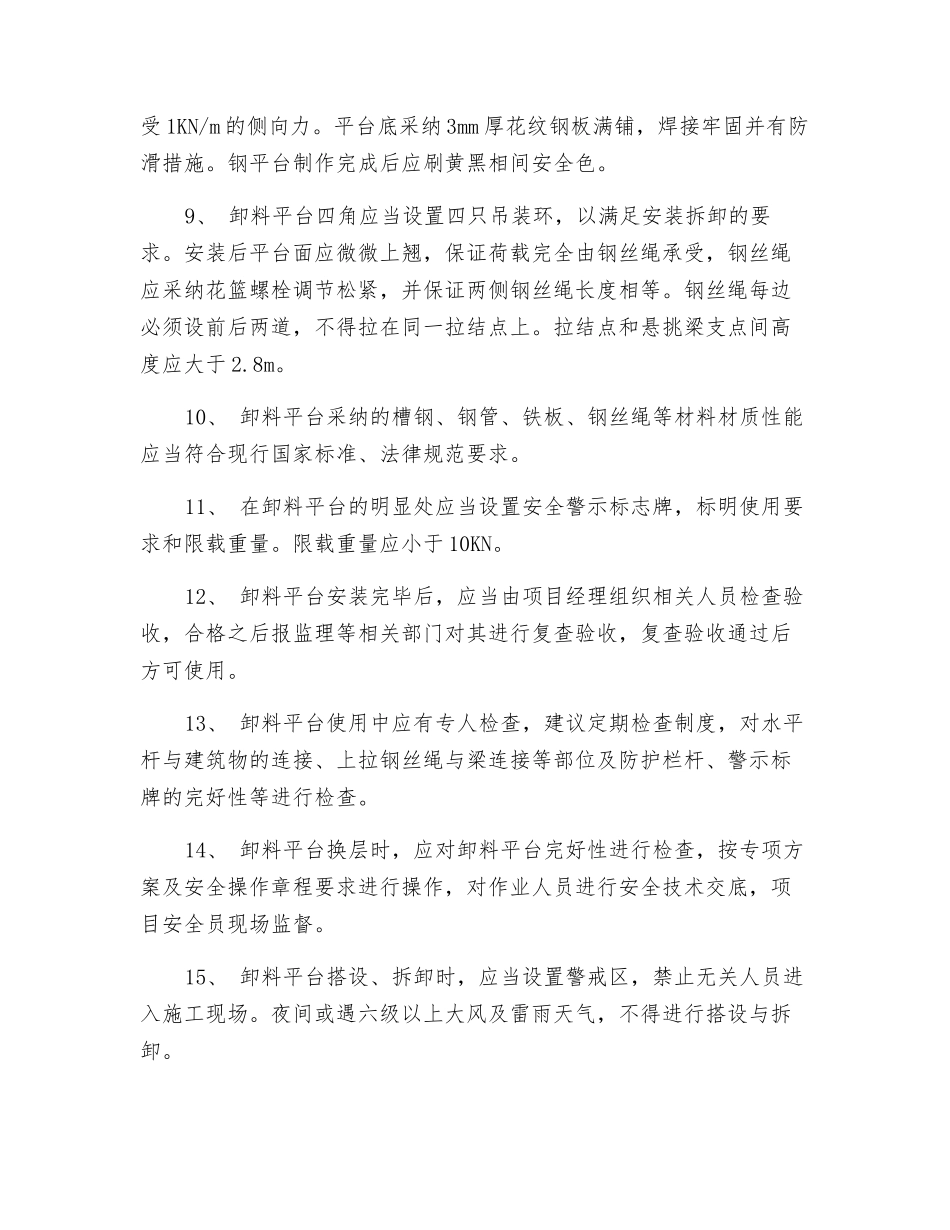

2 米高防护栏杆,并用 3 厚钢板密封,焊接牢固,栏板应能承受 1KN/m 的侧向力
平台底采纳 3mm 厚花纹钢板满铺,焊接牢固并有防滑措施
钢平台制作完成后应刷黄黑相间安全色
9、 卸料平台四角应当设置四只吊装环,以满足安装拆卸的要求
安装后平台面应微微上翘,保证荷载完全由钢丝绳承受,钢丝绳应采纳花篮螺栓调节松紧,并保证两侧钢丝绳长度相等
钢丝绳每边必须设前后两道,不得拉在同一拉结点上
拉结点和悬挑梁支点间高度应大于 2
10、 卸料平台采纳的槽钢、钢管、铁板、钢丝绳等材料材质性能应当符合现行国家标准、法律规范要求
11、 在卸料平台的明显处应当设
