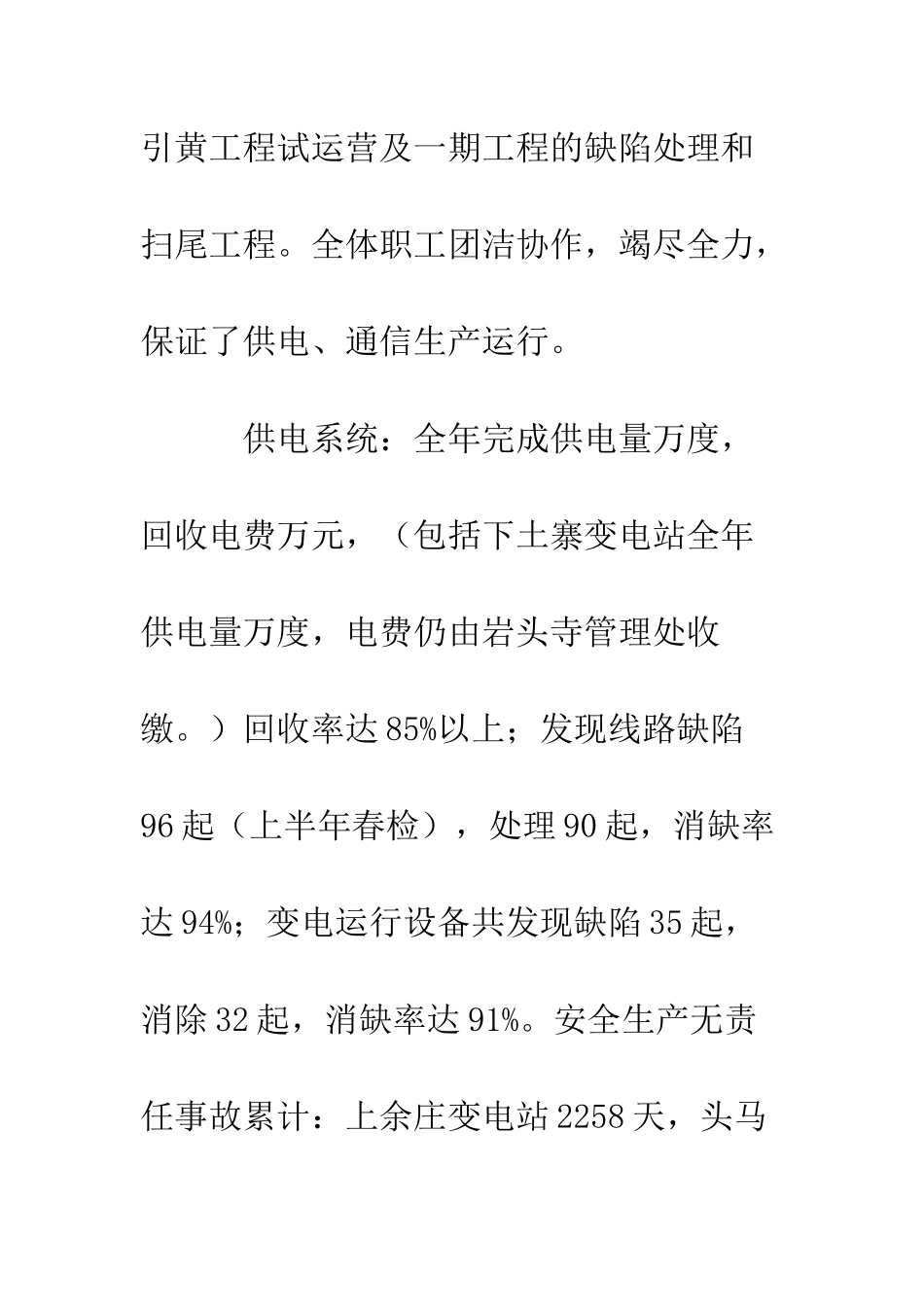

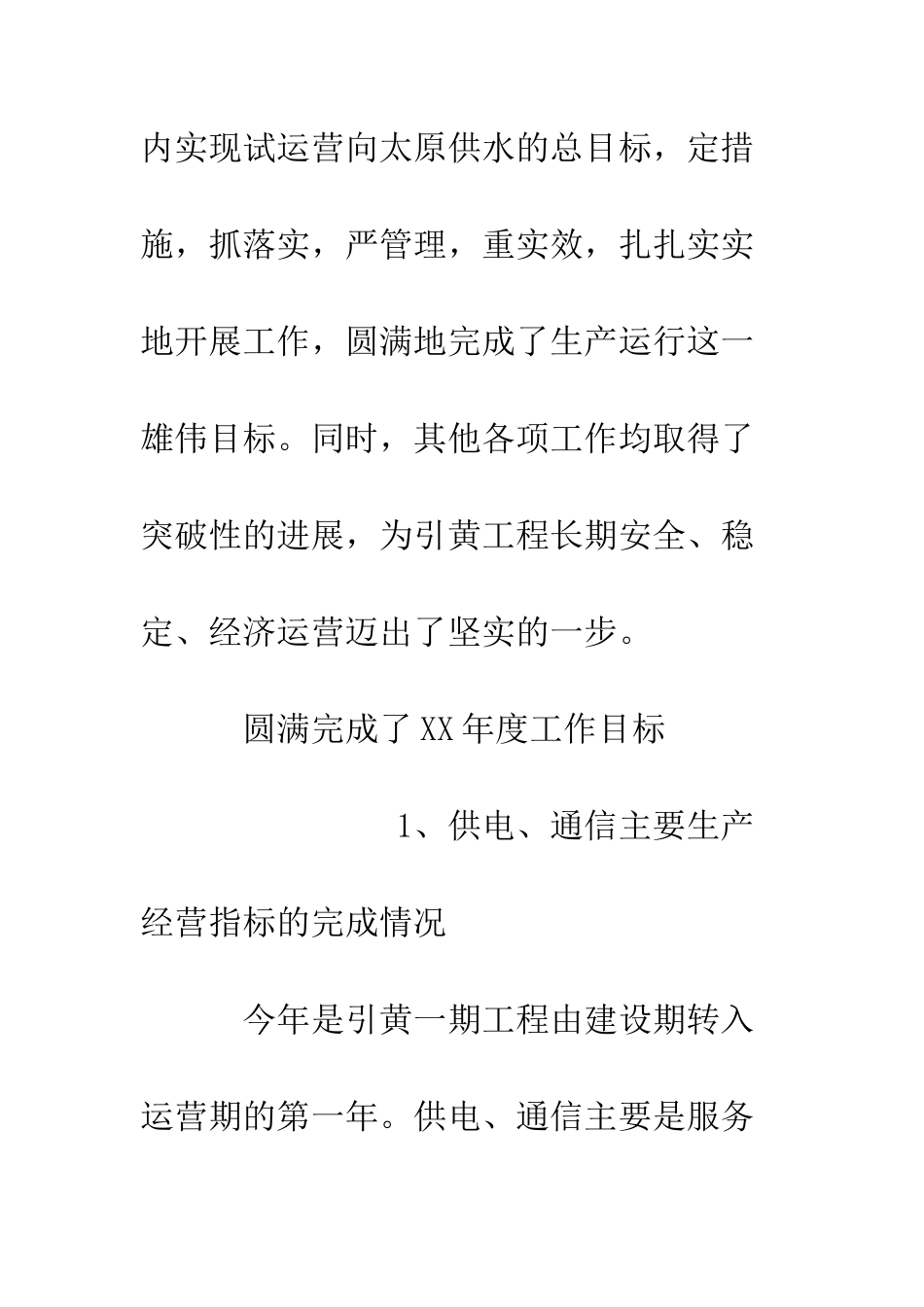

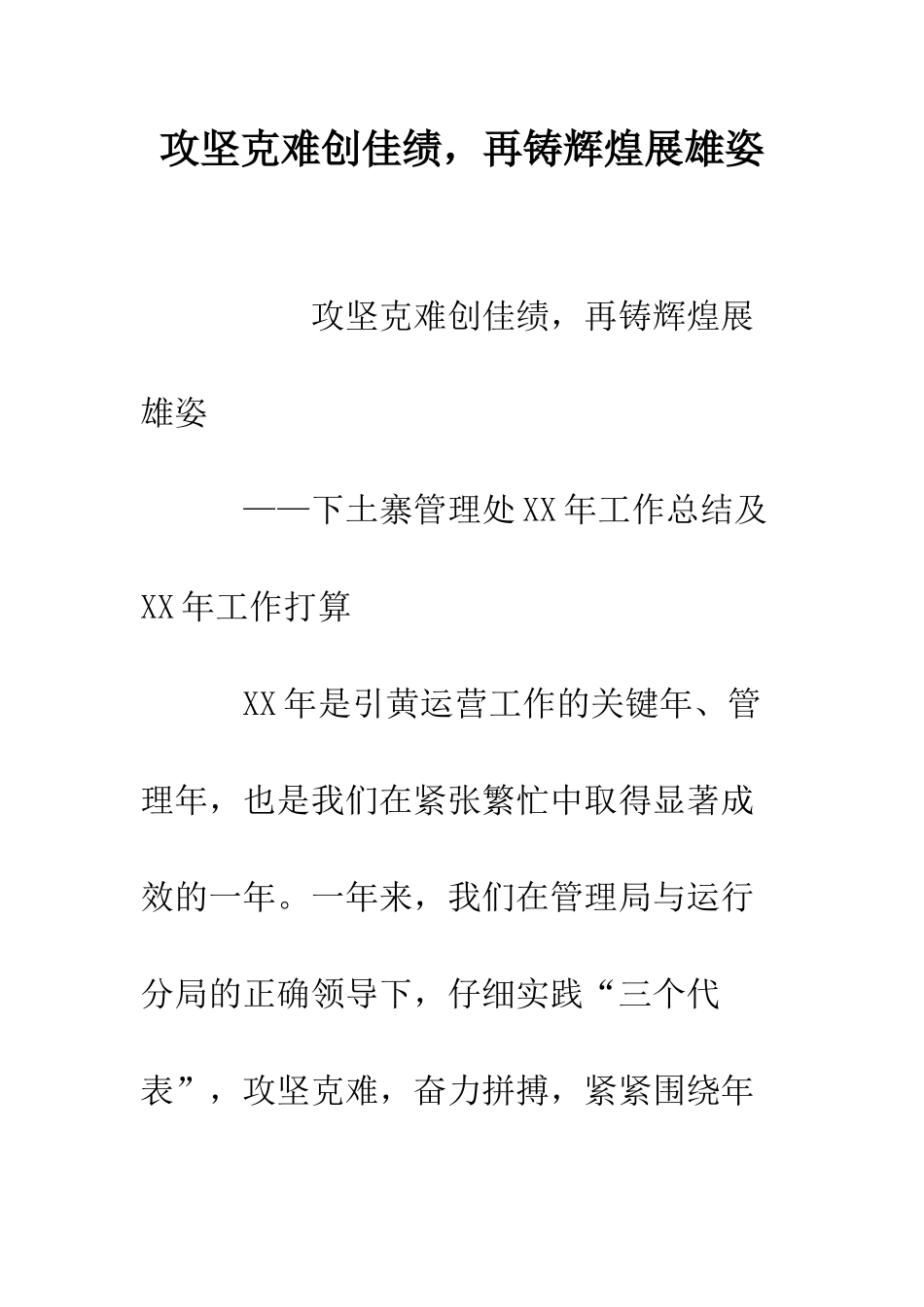

攻坚克难创佳绩,再铸辉煌展雄姿 攻坚克难创佳绩,再铸辉煌展雄姿 ——下土寨管理处 XX 年工作总结及XX 年工作打算 XX 年是引黄运营工作的关键年、管理年,也是我们在紧张繁忙中取得显著成效的一年。一年来,我们在管理局与运行分局的正确领导下,仔细实践“三个代表”,攻坚克难,奋力拼搏,紧紧围绕年内实现试运营向太原供水的总目标,定措施,抓落实,严管理,重实效,扎扎实实地开展工作,圆满地完成了生产运行这一雄伟目标。同时,其他各项工作均取得了突破性的进展,为引黄工程长期安全、稳定、经济运营迈出了坚实的一步。 圆满完成了 XX 年度工作目标 1、供电、通信主要生产经营指标的完成情况 今年是引黄一期工程由建设期转入运营期的第一年。供电、通信主要是服务引黄工程试运营及一期工程的缺陷处理和扫尾工程。全体职工团洁协作,竭尽全力,保证了供电、通信生产运行。 供电系统:全年完成供电量万度,回收电费万元,(包括下土寨变电站全年供电量万度,电费仍由岩头寺管理处收缴。)回收率达 85%以上;发现线路缺陷96 起(上半年春检),处理 90 起,消缺率达 94%;变电运行设备共发现缺陷 35 起,消除 32 起,消缺率达 91%。安全生产无责任事故累计:上余庄变电站 2258 天,头马营变电站 2251 天(该站于 8 月底停运),温岭变电站 2161 天,(该站于 9 月底停运),小狗儿涧变电站 1174 天(该站从 10月初重新投运),下土寨变电站 2966 天。各变电站设备完好率达 100%,其中Ⅰ类设备完好率达 80%以上。 通信系统:全年共发生话费万元,回收万元,回收率达 99%;处理各类缺陷196 起,修复电话 45 部,为南一、南二泵站及各施工单位新装电话 98 部,宁武通信站及泵站通信机房主要设备完好率达100%;通信主干线安全畅通无阻断。完成了试运营期间所需电话的安装。根据《引黄工程永久通信专网运行维护方案》的精神,努力做好永久通信全程全网的运行维护工作。建立了通信值班,巡视制度,为生产运营提供了可靠的通信保障。 2、试运行准备工作取得突破性进展,南干 1#洞至头马营出水口段所有输水建筑物具备通水条件,顺利完成了试运行工作。 南干线输水建筑物点多、广、战线长。要使试运营向太原供水总目标职期实现,要求南干全线输水建筑物心须全部具备通水条件,确保南一、南二泵站单机 72小时和双机 6 小时试运营一次性成功。8 月6 日,我处与平鲁分公司须利完成了南一、南二泵...
