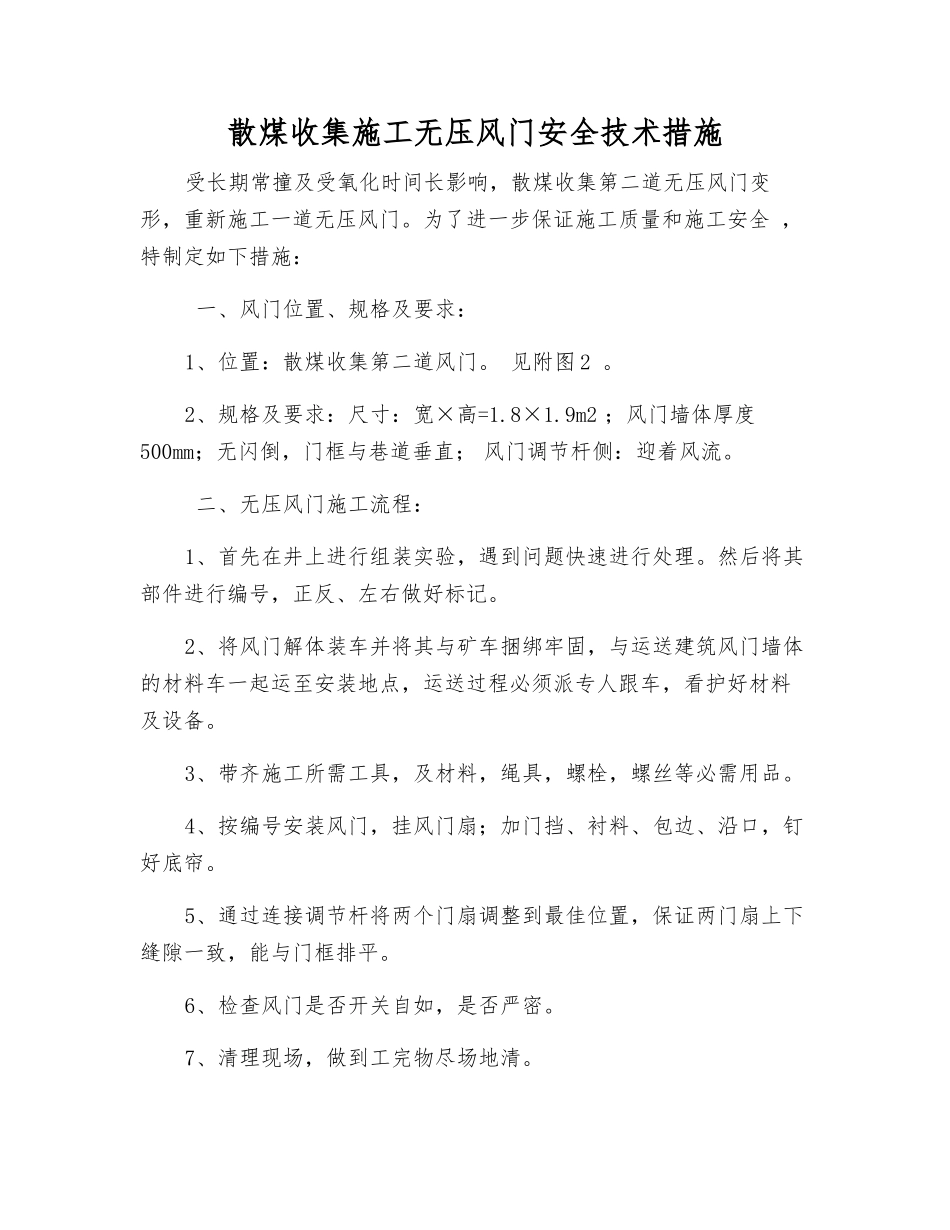

散煤收集施工无压风门安全技术措施受长期常撞及受氧化时间长影响,散煤收集第二道无压风门变形,重新施工一道无压风门
为了进一步保证施工质量和施工安全 ,特制定如下措施: 一、风门位置、规格及要求:1、位置:散煤收集第二道风门
2、规格及要求:尺寸:宽×高=1
9m2;风门墙体厚度500mm;无闪倒,门框与巷道垂直;风门调节杆侧:迎着风流
二、无压风门施工流程:1、首先在井上进行组装实验,遇到问题快速进行处理
然后将其部件进行编号,正反、左右做好标记
2、将风门解体装车并将其与矿车捆绑牢固,与运送建筑风门墙体的材料车一起运至安装地点,运送过程必须派专人跟车,看护好材料及设备
3、带齐施工所需工具,及材料,绳具,螺栓,螺丝等必需用品
4、按编号安装风门,挂风门扇;加门挡、衬料、包边、沿口,钉好底帘
5、通过连接调节杆将两个门扇调整到最佳位置,保证两门扇上下缝隙一致,能与门框排平
6、检查风门是否开关自如,是否严密
7、清理现场,做到工完物尽场地清

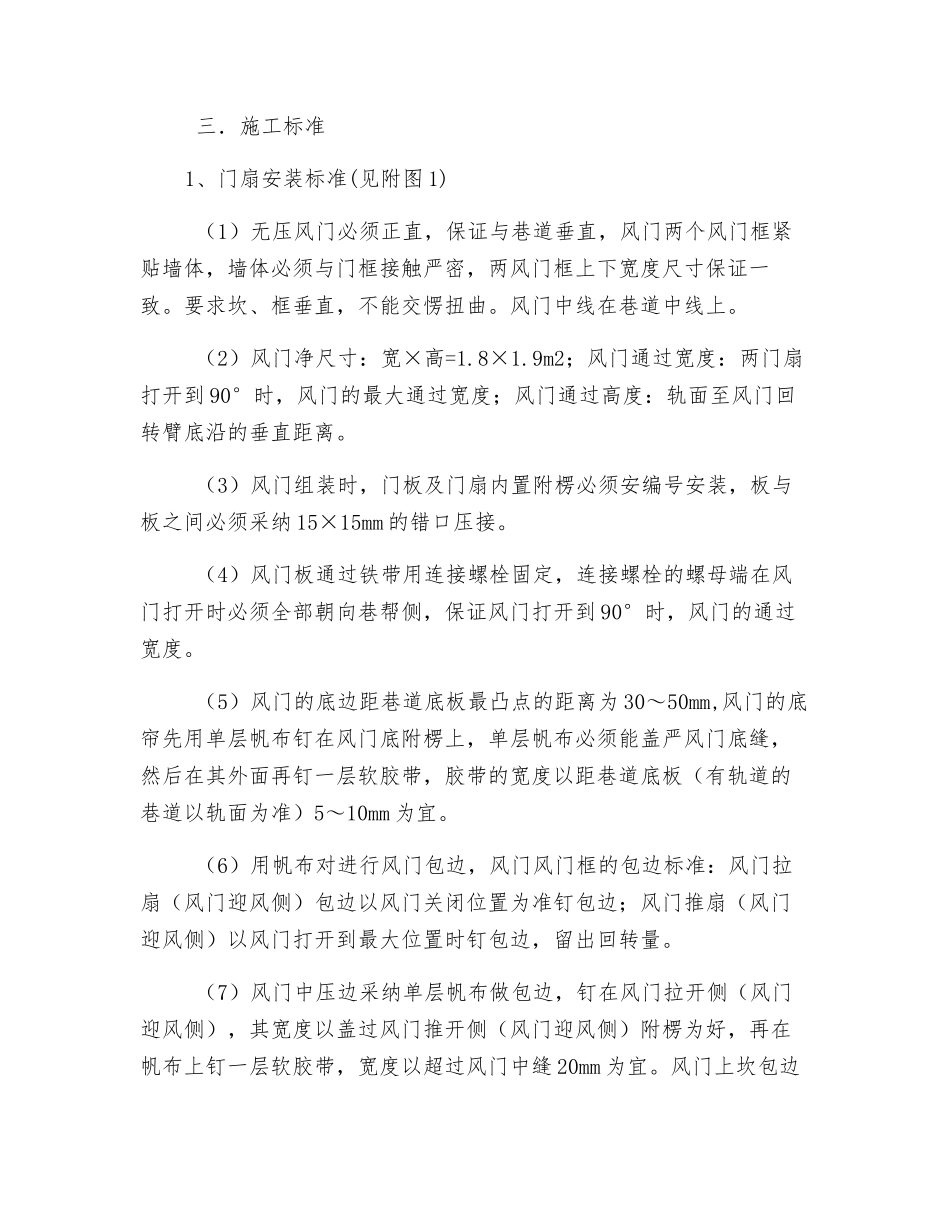

三.施工标准1、门扇安装标准(见附图 1) (1)无压风门必须正直,保证与巷道垂直,风门两个风门框紧贴墙体,墙体必须与门框接触严密,两风门框上下宽度尺寸保证一致
要求坎、框垂直,不能交愣扭曲
风门中线在巷道中线上
(2)风门净尺寸:宽×高=1
9m2;风门通过宽度:两门扇打开到 90°时,风门的最大通过宽度;风门通过高度:轨面至风门回转臂底沿的垂直距离
(3)风门组装时,门板及门扇内置附楞必须安编号安装,板与板之间必须采纳 15×15mm 的错口压接
(4)风门板通过铁带用连接螺栓固定,连接螺栓的螺母端在风门打开时必须全部朝向巷帮侧,保证风门打开到 90°时,风门的通过宽度
(5)风门的底边距巷道底板最凸点的距离为 30~50mm,风门的底帘先用单层帆布钉在风门底附楞上,单层帆布必须能盖严风门底
