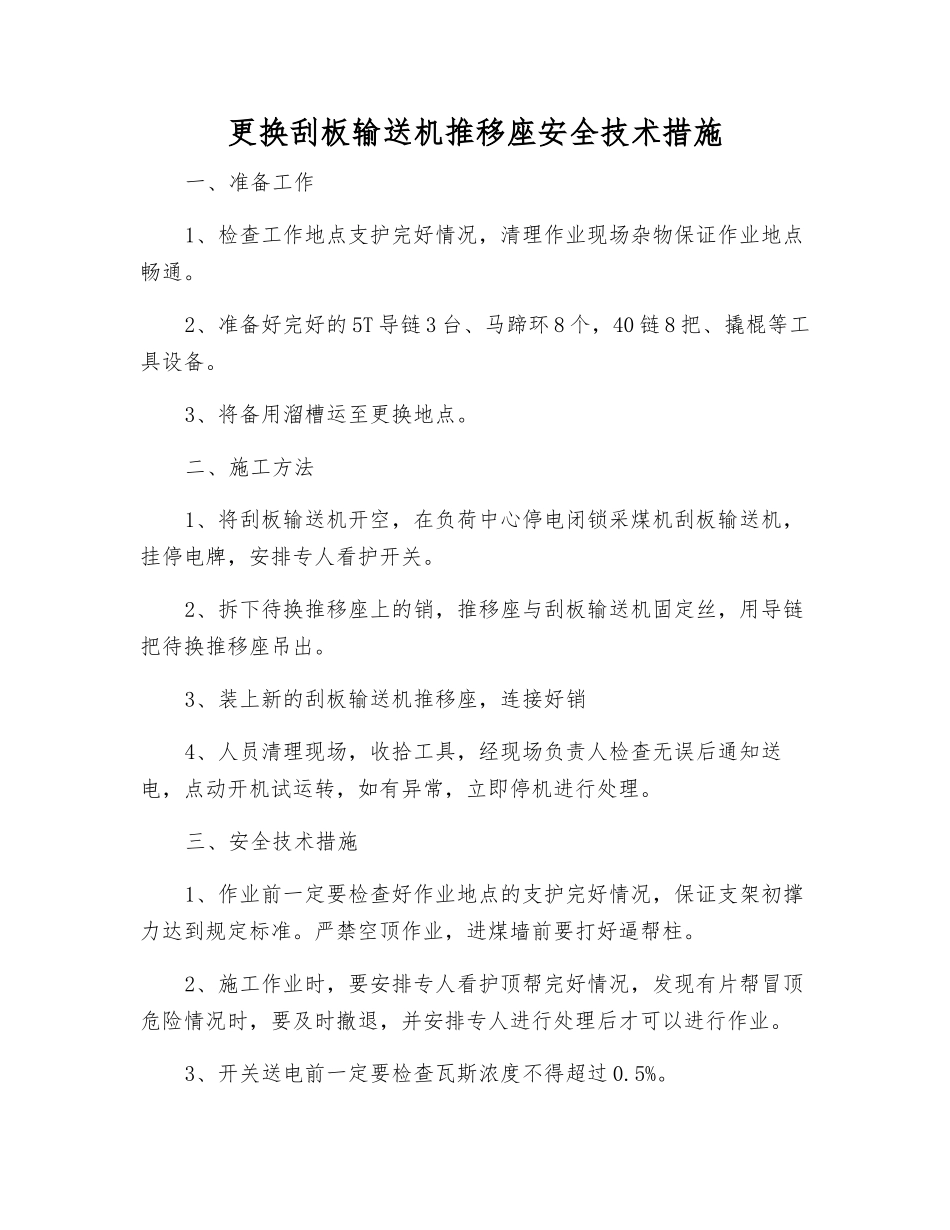

更换刮板输送机推移座安全技术措施一、准备工作1、检查工作地点支护完好情况,清理作业现场杂物保证作业地点畅通
2、准备好完好的 5T 导链 3 台、马蹄环 8 个,40 链 8 把、撬棍等工具设备
3、将备用溜槽运至更换地点
二、施工方法1、将刮板输送机开空,在负荷中心停电闭锁采煤机刮板输送机,挂停电牌,安排专人看护开关
2、拆下待换推移座上的销,推移座与刮板输送机固定丝,用导链把待换推移座吊出
3、装上新的刮板输送机推移座,连接好销4、人员清理现场,收拾工具,经现场负责人检查无误后通知送电,点动开机试运转,如有异常,立即停机进行处理
三、安全技术措施1、作业前一定要检查好作业地点的支护完好情况,保证支架初撑力达到规定标准
严禁空顶作业,进煤墙前要打好逼帮柱
2、施工作业时,要安排专人看护顶帮完好情况,发现有片帮冒顶危险情况时,要及时撤退,并安排专人进行处理后才可以进行作业
3、开关送电前一定要检查瓦斯浓度不得超过 0

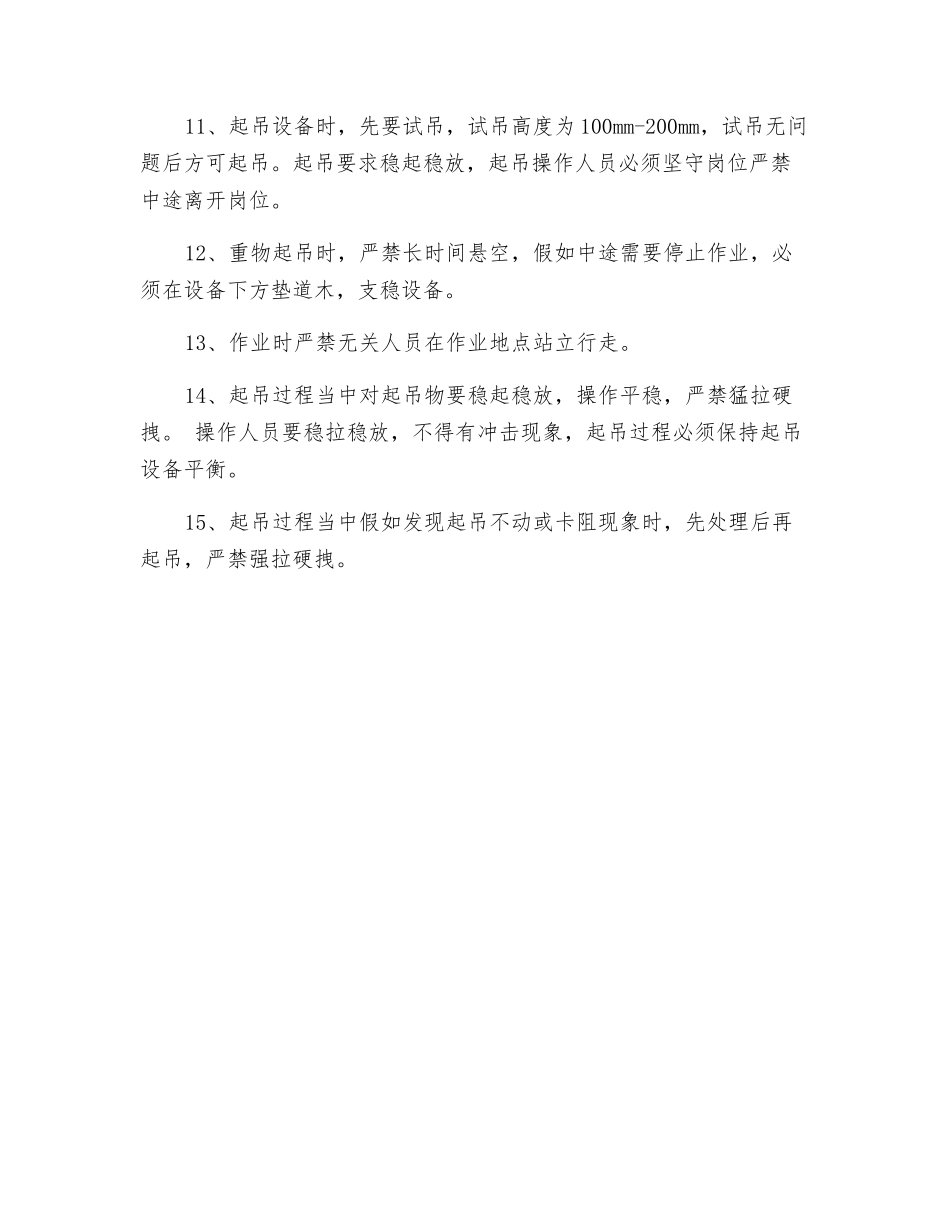

4、起吊前检查所用导链、大链、链环,必须确保完好无损可靠,严禁使用不合格作业工具进行起吊作业,人员作业前一定要带好手套等防护工具
5、检查支架的完好性,泵站压力达到 30Mpa,管路无损坏,无滴液漏液现象,由经验丰富的老支架工操作支架,严禁不熟练的人员操作支架
6、使用支架起吊时严禁将 40 链拴在明柱心上,以免损坏千斤
落架时观察顶板情况,严禁人员站在支架间,防止漏煤漏矸伤人
升架时观察起吊情况,如有卡阻快速进行处理,不得硬升,以免损坏支架
7、在作业期间严禁人员操作作业地点 20 米范围的支架
8、导链在支架上悬挂时一定要悬挂牢固,导链勾头要挂牢固,要有防脱措施,马蹄环使用 M20mm*75mm 的螺丝封口时一定要带满扣
9、起吊操作人员必须站在安全可靠地点进行操作,严禁站在设备下方和设备的运动趋势方向,起吊过程当中严禁用手、脚直接推、拉起吊设备,严
