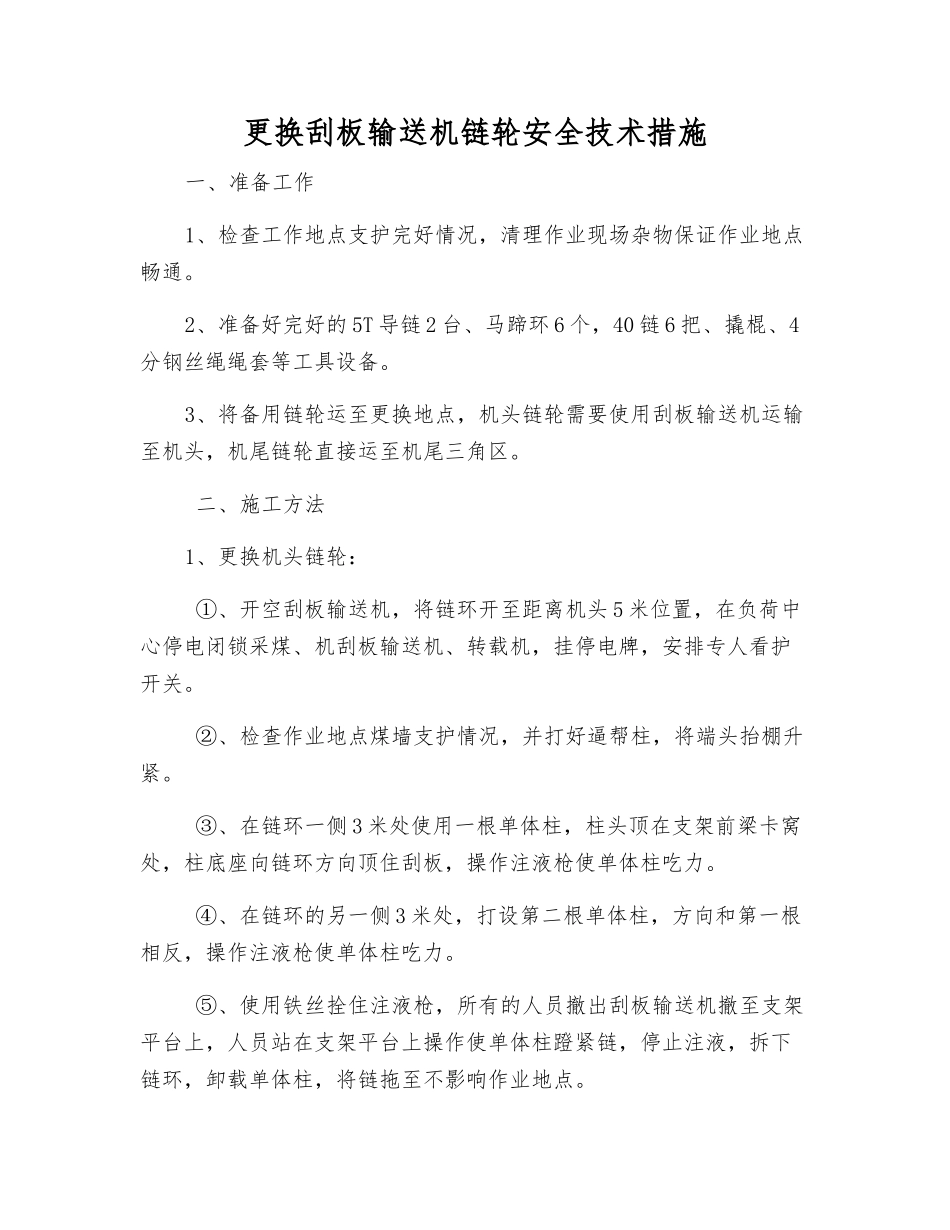

更换刮板输送机链轮安全技术措施一、准备工作1、检查工作地点支护完好情况,清理作业现场杂物保证作业地点畅通
2、准备好完好的 5T 导链 2 台、马蹄环 6 个,40 链 6 把、撬棍、4分钢丝绳绳套等工具设备
3、将备用链轮运至更换地点,机头链轮需要使用刮板输送机运输至机头,机尾链轮直接运至机尾三角区
二、施工方法1、更换机头链轮: ①、开空刮板输送机,将链环开至距离机头 5 米位置,在负荷中心停电闭锁采煤、机刮板输送机、转载机,挂停电牌,安排专人看护开关
②、检查作业地点煤墙支护情况,并打好逼帮柱,将端头抬棚升紧
③、在链环一侧 3 米处使用一根单体柱,柱头顶在支架前梁卡窝处,柱底座向链环方向顶住刮板,操作注液枪使单体柱吃力
④、在链环的另一侧 3 米处,打设第二根单体柱,方向和第一根相反,操作注液枪使单体柱吃力
⑤、使用铁丝拴住注液枪,所有的人员撤出刮板输送机撤至支架平台上,人员站在支架平台上操作使单体柱蹬紧链,停止注液,拆下链环,卸载单体柱,将链拖至不影响作业地点

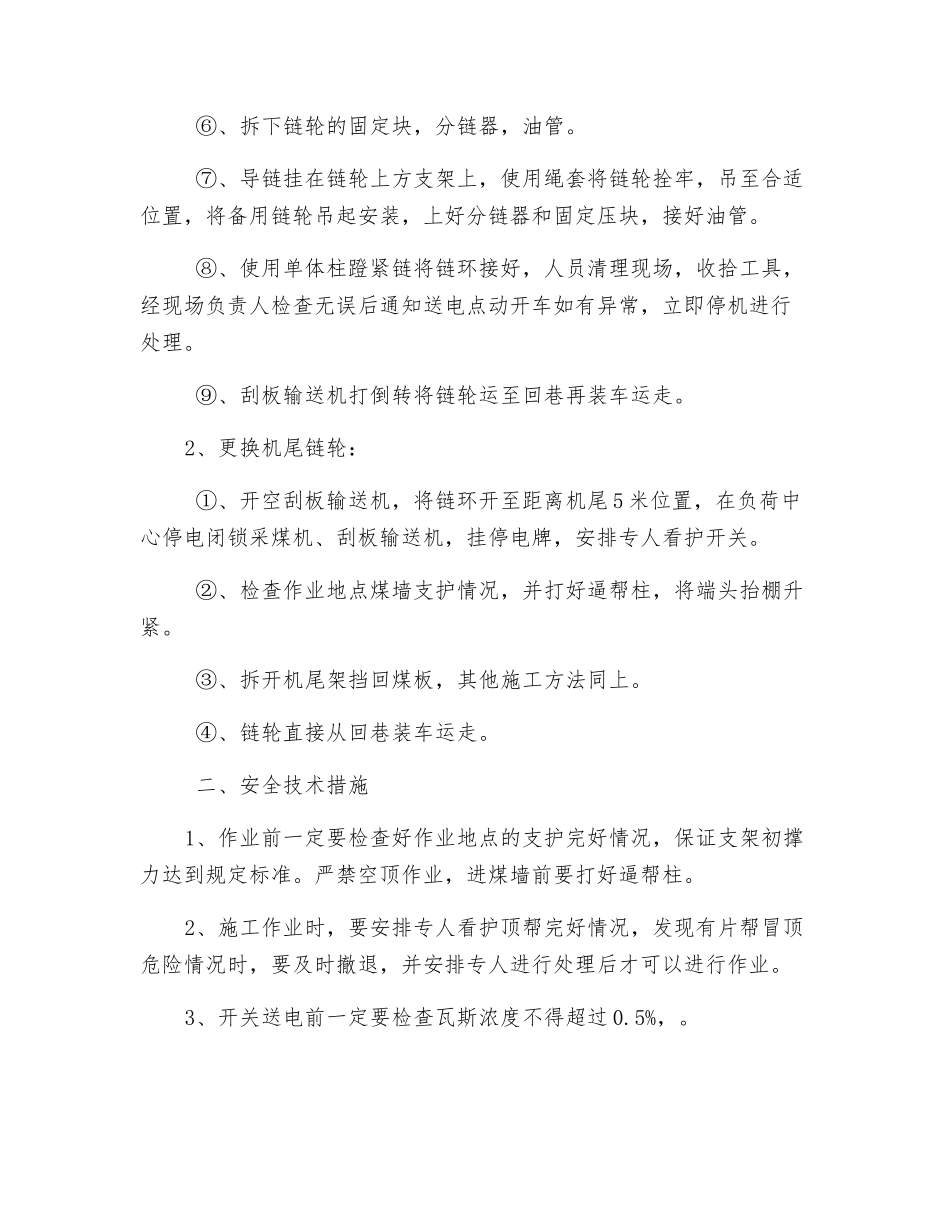

⑥、拆下链轮的固定块,分链器,油管
⑦、导链挂在链轮上方支架上,使用绳套将链轮拴牢,吊至合适位置,将备用链轮吊起安装,上好分链器和固定压块,接好油管
⑧、使用单体柱蹬紧链将链环接好,人员清理现场,收拾工具,经现场负责人检查无误后通知送电点动开车如有异常,立即停机进行处理
⑨、刮板输送机打倒转将链轮运至回巷再装车运走
2、更换机尾链轮: ①、开空刮板输送机,将链环开至距离机尾 5 米位置,在负荷中心停电闭锁采煤机、刮板输送机,挂停电牌,安排专人看护开关
②、检查作业地点煤墙支护情况,并打好逼帮柱,将端头抬棚升紧
③、拆开机尾架挡回煤板,其他施工方法同上
④、链轮直接从回巷装车运走
二、安全技术措施1、作业前一定要检查好作业地点的支护完好情况,保证支架初撑力达到规定标准
严禁空顶作业,
