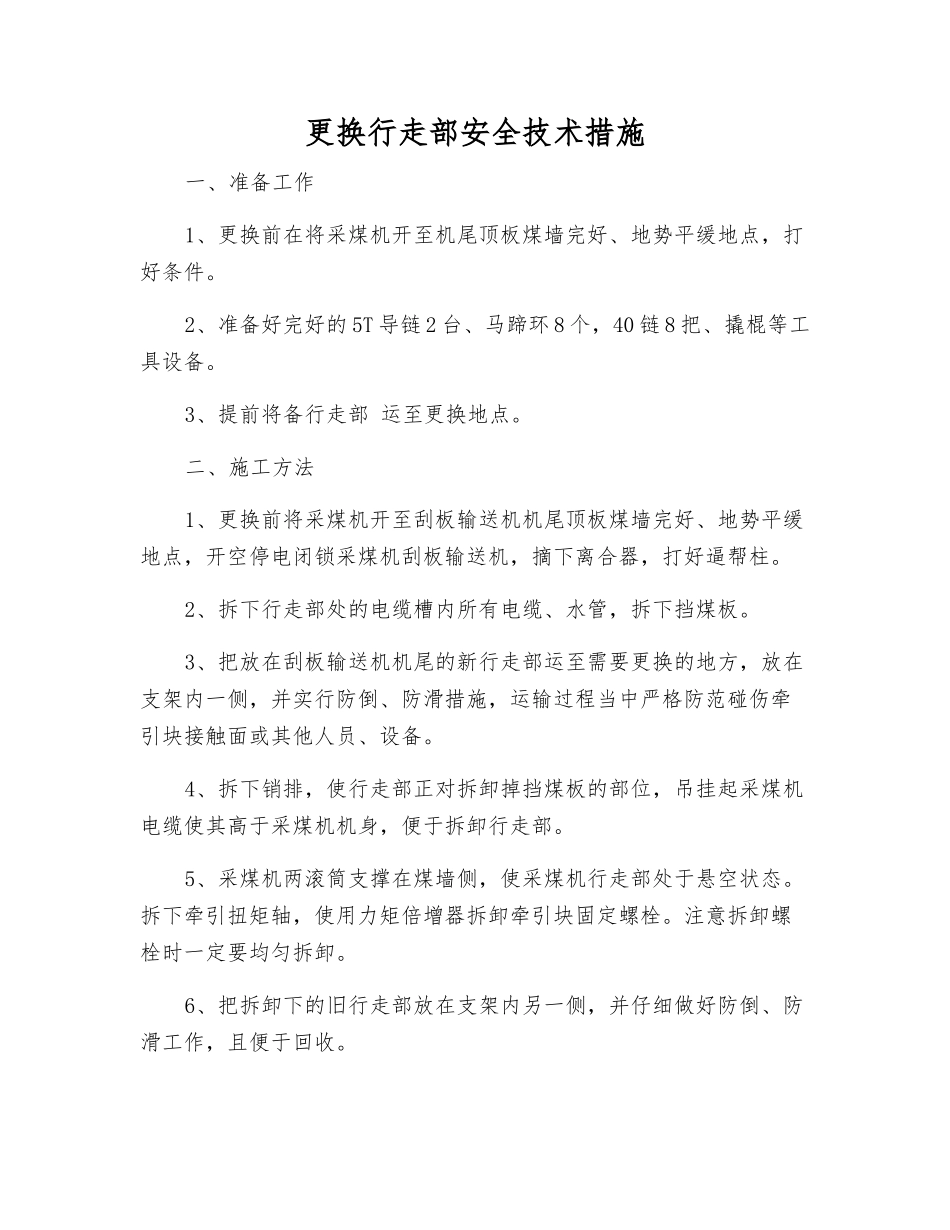

更换行走部安全技术措施一、准备工作1、更换前在将采煤机开至机尾顶板煤墙完好、地势平缓地点,打好条件
2、准备好完好的 5T 导链 2 台、马蹄环 8 个,40 链 8 把、撬棍等工具设备
3、提前将备行走部 运至更换地点
二、施工方法1、更换前将采煤机开至刮板输送机机尾顶板煤墙完好、地势平缓地点,开空停电闭锁采煤机刮板输送机,摘下离合器,打好逼帮柱
2、拆下行走部处的电缆槽内所有电缆、水管,拆下挡煤板
3、把放在刮板输送机机尾的新行走部运至需要更换的地方,放在支架内一侧,并实行防倒、防滑措施,运输过程当中严格防范碰伤牵引块接触面或其他人员、设备

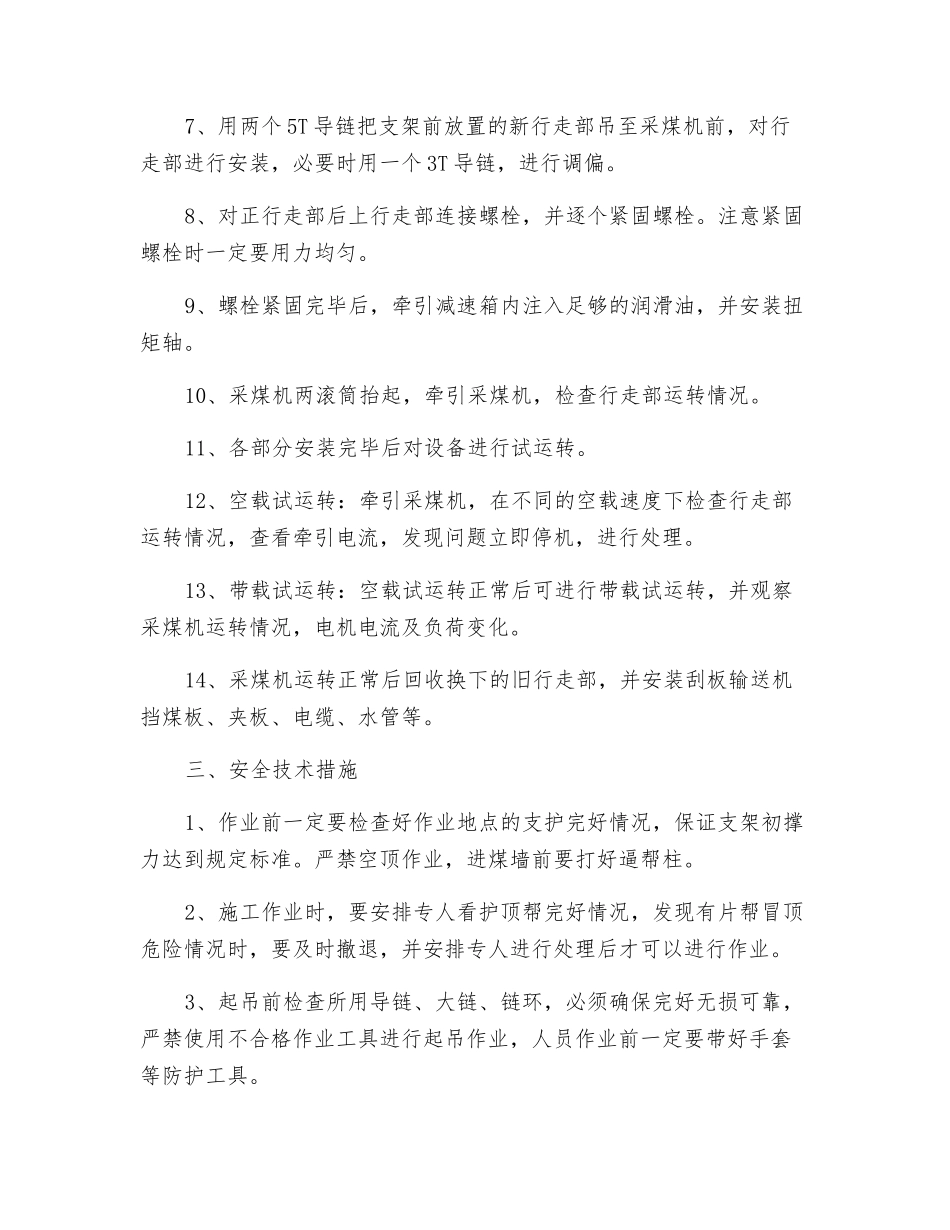

4、拆下销排,使行走部正对拆卸掉挡煤板的部位,吊挂起采煤机电缆使其高于采煤机机身,便于拆卸行走部
5、采煤机两滚筒支撑在煤墙侧,使采煤机行走部处于悬空状态
拆下牵引扭矩轴,使用力矩倍增器拆卸牵引块固定螺栓
注意拆卸螺栓时一定要均匀拆卸
6、把拆卸下的旧行走部放在支架内另一侧,并仔细做好防倒、防滑工作,且便于回收
7、用两个 5T 导链把支架前放置的新行走部吊至采煤机前,对行走部进行安装,必要时用一个 3T 导链,进行调偏
8、对正行走部后上行走部连接螺栓,并逐个紧固螺栓
注意紧固螺栓时一定要用力均匀
9、螺栓紧固完毕后,牵引减速箱内注入足够的润滑油,并安装扭矩轴
10、采煤机两滚筒抬起,牵引采煤机,检查行走部运转情况
11、各部分安装完毕后对设备进行试运转
12、空载试运转:牵引采煤机,在不同的空载速度下检查行走部运转情况,查看牵引电流,发现问题立即停机,进行处理
13、带载试运转:空载试运转正常后可进行带载试运转,并观察采煤机运转情况,电机电流及负荷变化
14、采煤机运转正常后回收换下的旧行走部,并安装刮板输送机挡煤板、夹板、电缆、水管等

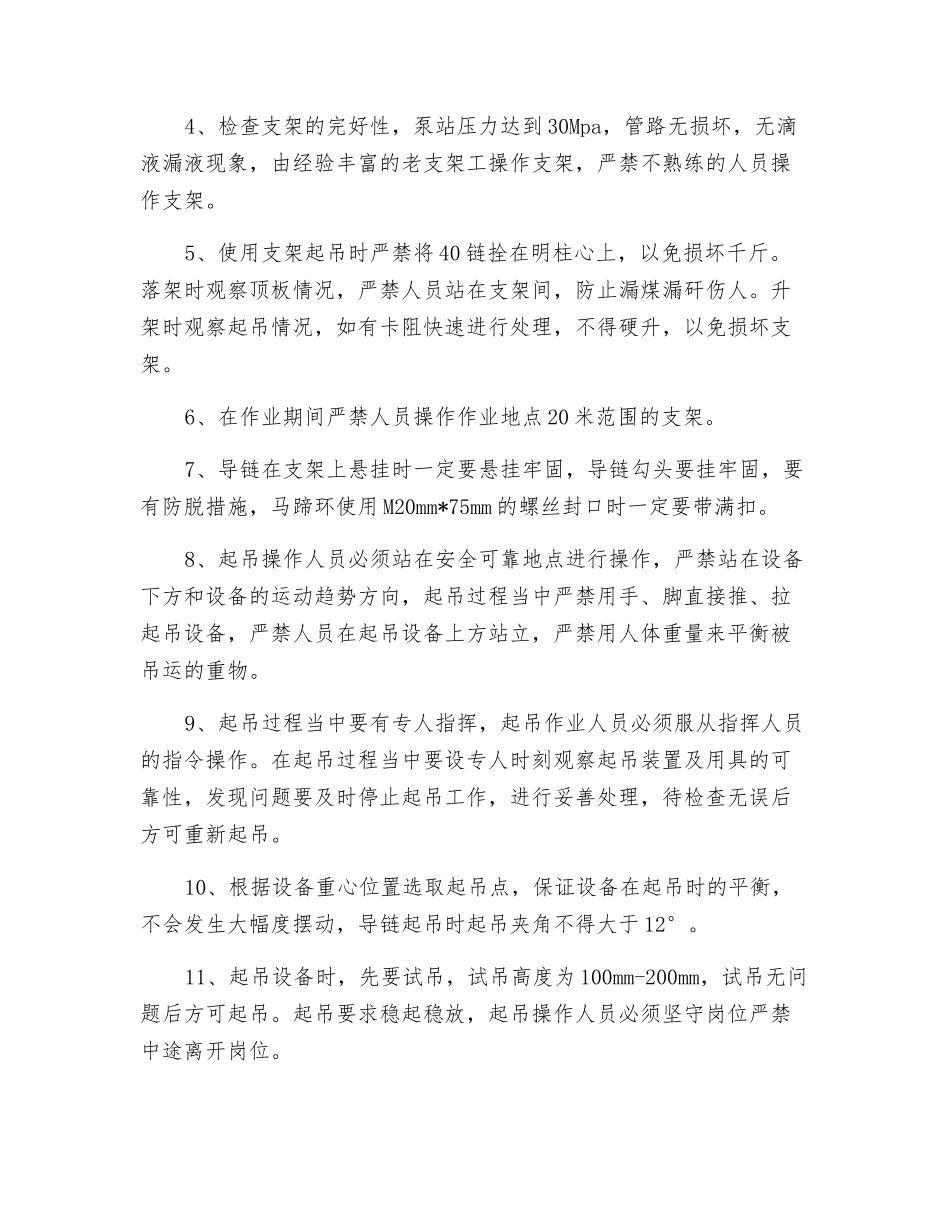

三、安全技术措施1、作业前一定要检查好作业地点的支护完好情况,保证支架初撑力达到规定标准
