材料副斜井除冰安全技术措施一、情况说明冬季到来,为快速消除材料副斜井、行人斜井、主斜井井筒内的结冰,恢复斜井提升运输,经过讨论,决定开展斜井井筒人工除冰工作
为了进一步保证施工安全,特制订本措施
二、施工时间1、2025 年 1 月 18 日~2025 年 3 月 15 日
2、冬季结冰需处理时
三、施工组织施工总负责人:施工负责人:安全负责人:三、施工之前安全检查1、检查副斜井井筒各道挡车栏、阻车装置和井底车场挡车栏是否关闭
2、井底车场、1260、1320 水平门子口安排专人警戒,并悬挂“巷道施工,禁止入内”警示牌,防止大块冰滚落伤人
3、施施工场地点上方 50 米以上设置合格有效的挡冰栏,并封闭全断面放置冰块滚落

四、工作流程施工之前安全检查——上段除冰——下放矿车(装入专用工具、破裂放入水沟)——装冰——提升——安全检查——下段除冰五、施工安全技术措施1、除冰时,应该先两帮后底板,由上而下逐段进行,严禁大面积作业和多段同时作业
2、施工人员在冰面作业必须系保险绳作业,保险绳一头固定在轨道或挡车装置上,另一头拴在工作人员身上,保险绳随施工人员上下伸缩
3、保险绳必须要使用符合安全要求规定的种类,端头连接必须牢固可靠,责成专人负责检查保险绳连接是否安全可靠
4、严禁单人作业,作业人员必须小心谨慎、精力集中,踩稳踏实,互相配合好,严禁站在冰面作业
5、刨冰采纳手镐、铁锹等工具进行人工作业
6、刨出的必须马上清理出井,严禁上段刨冰尚未出井就开始下段刨冰工作
7、刨出的冰提升出井时严格根据如下规定执行:1)冰的运输工作由机运部负责;2)绞车下放、提升,必须要严格执行材料副斜井绞车提升运输安全技术措施
3)除冰运输时只允许挂矿车不超过 5 辆,以检测、修理速度开车
4)装冰时,严禁人员站在矿车下方,并在停车地点设置可靠的临时阻车装置

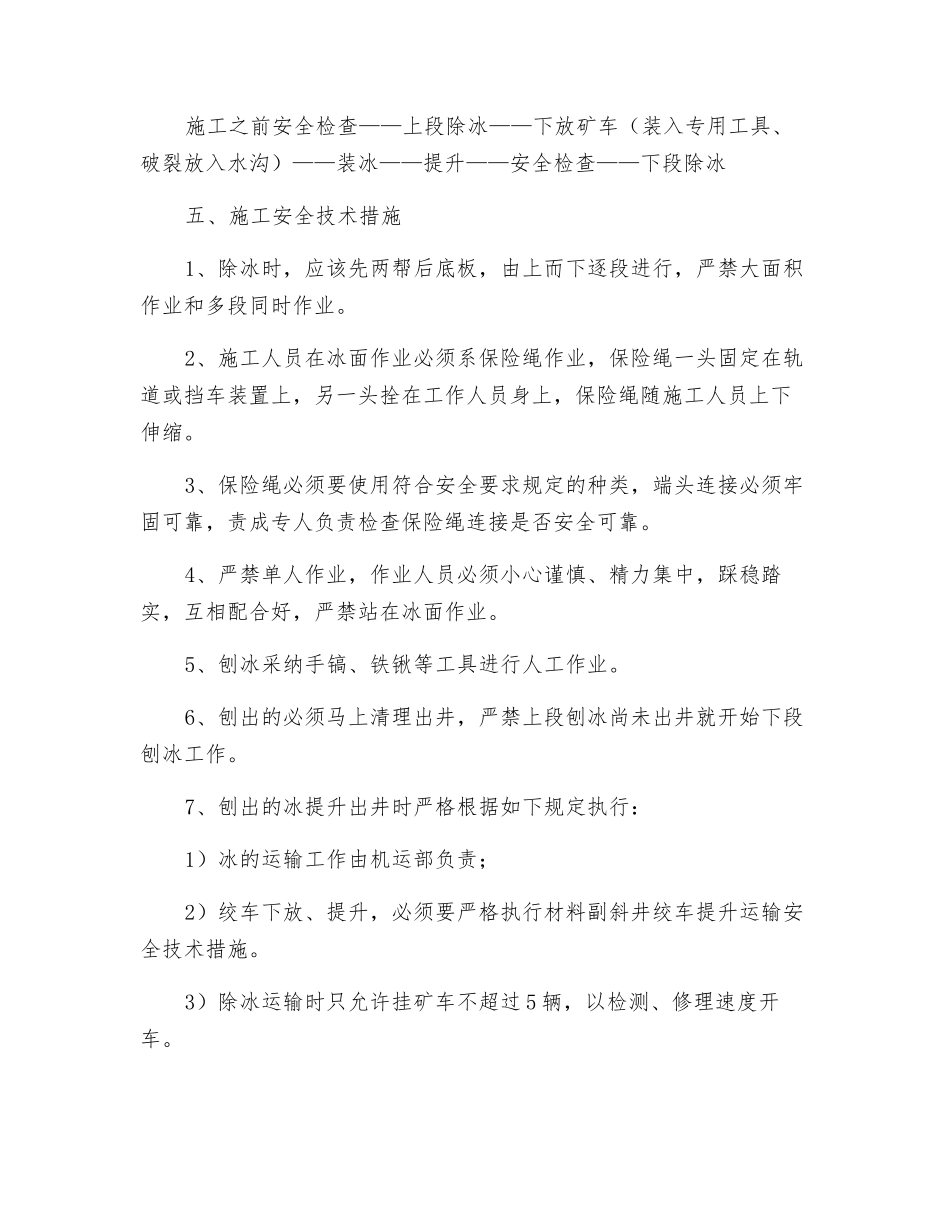

5)装冰时,不得超过矿车高度的 2/3,防止
