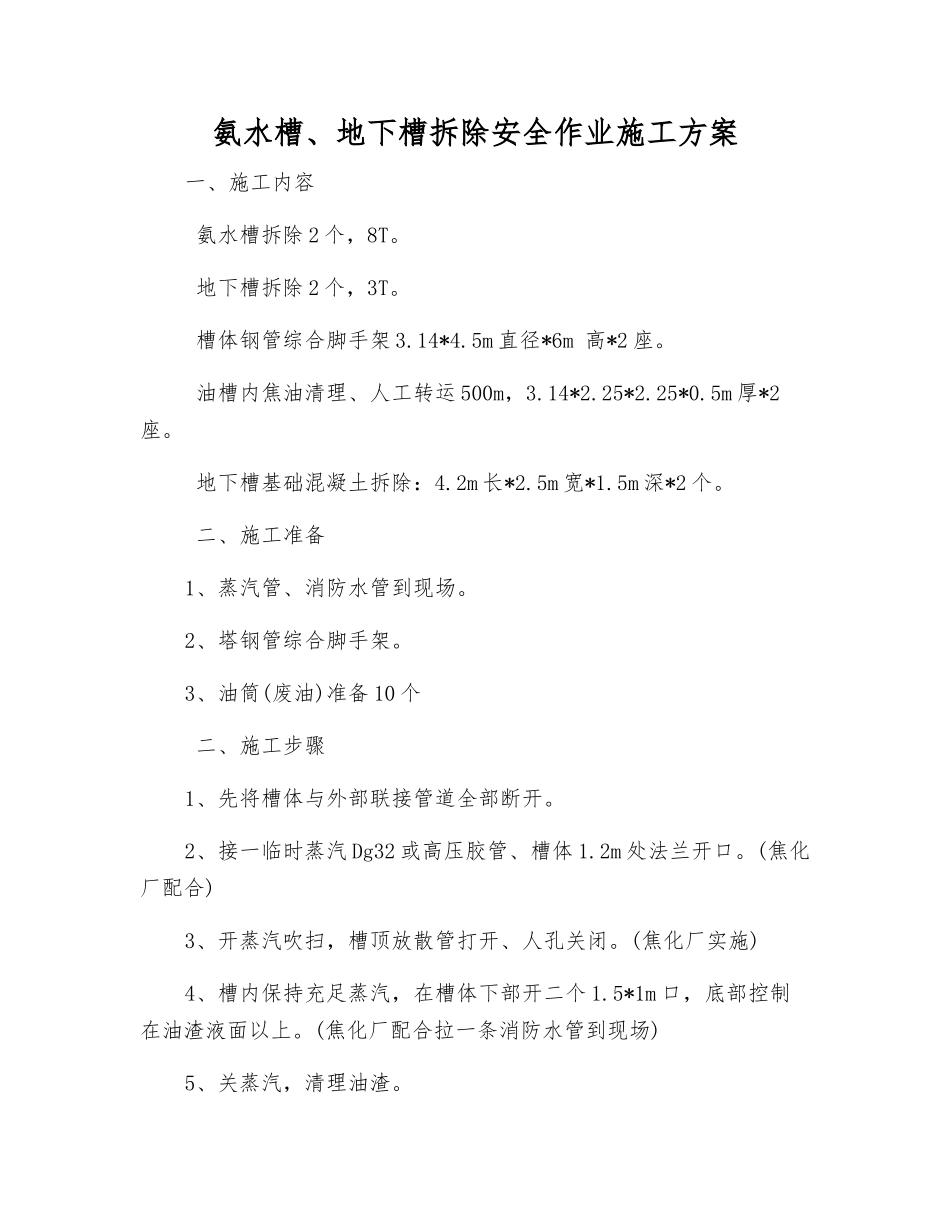

氨水槽、地下槽拆除安全作业施工方案一、施工内容 氨水槽拆除 2 个,8T
地下槽拆除 2 个,3T
槽体钢管综合脚手架 3
5m 直径*6m 高*2 座
油槽内焦油清理、人工转运 500m,3
5m 厚*2座
地下槽基础混凝土拆除:4
2m 长*2
5m 宽*1
5m 深*2 个
二、施工准备1、蒸汽管、消防水管到现场
2、塔钢管综合脚手架
3、油筒(废油)准备 10 个 二、施工步骤1、先将槽体与外部联接管道全部断开
2、接一临时蒸汽 Dg32 或高压胶管、槽体 1
2m 处法兰开口
(焦化厂配合)3、开蒸汽吹扫,槽顶放散管打开、人孔关闭
(焦化厂实施)4、槽内保持充足蒸汽,在槽体下部开二个 1
5*1m 口,底部控制在油渣液面以上
(焦化厂配合拉一条消防水管到现场)5、关蒸汽,清理油渣

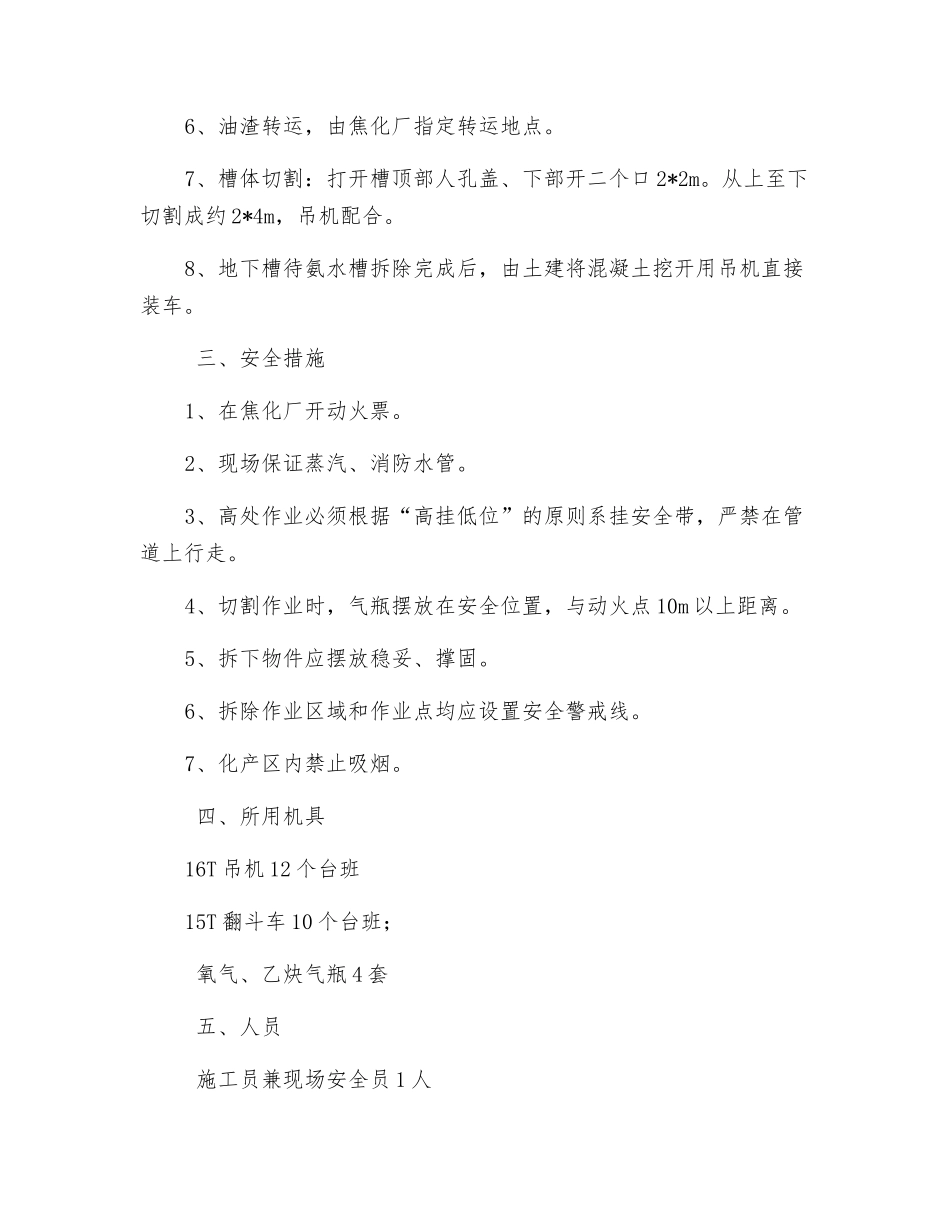

6、油渣转运,由焦化厂指定转运地点
7、槽体切割:打开槽顶部人孔盖、下部开二个口 2*2m
从上至下切割成约 2*4m,吊机配合
8、地下槽待氨水槽拆除完成后,由土建将混凝土挖开用吊机直接装车
三、安全措施1、在焦化厂开动火票
2、现场保证蒸汽、消防水管
3、高处作业必须根据“高挂低位”的原则系挂安全带,严禁在管道上行走
4、切割作业时,气瓶摆放在安全位置,与动火点 10m 以上距离
5、拆下物件应摆放稳妥、撑固
6、拆除作业区域和作业点均应设置安全警戒线
7、化产区内禁止吸烟
四、所用机具16T 吊机 12 个台班15T 翻斗车 10 个台班; 氧气、乙炔气瓶 4 套 五、人员 施工员兼现场安全员 1 人 钳工 4 人 焊工 8 人设备检测、修理中心2025 年 9 月 28 日
