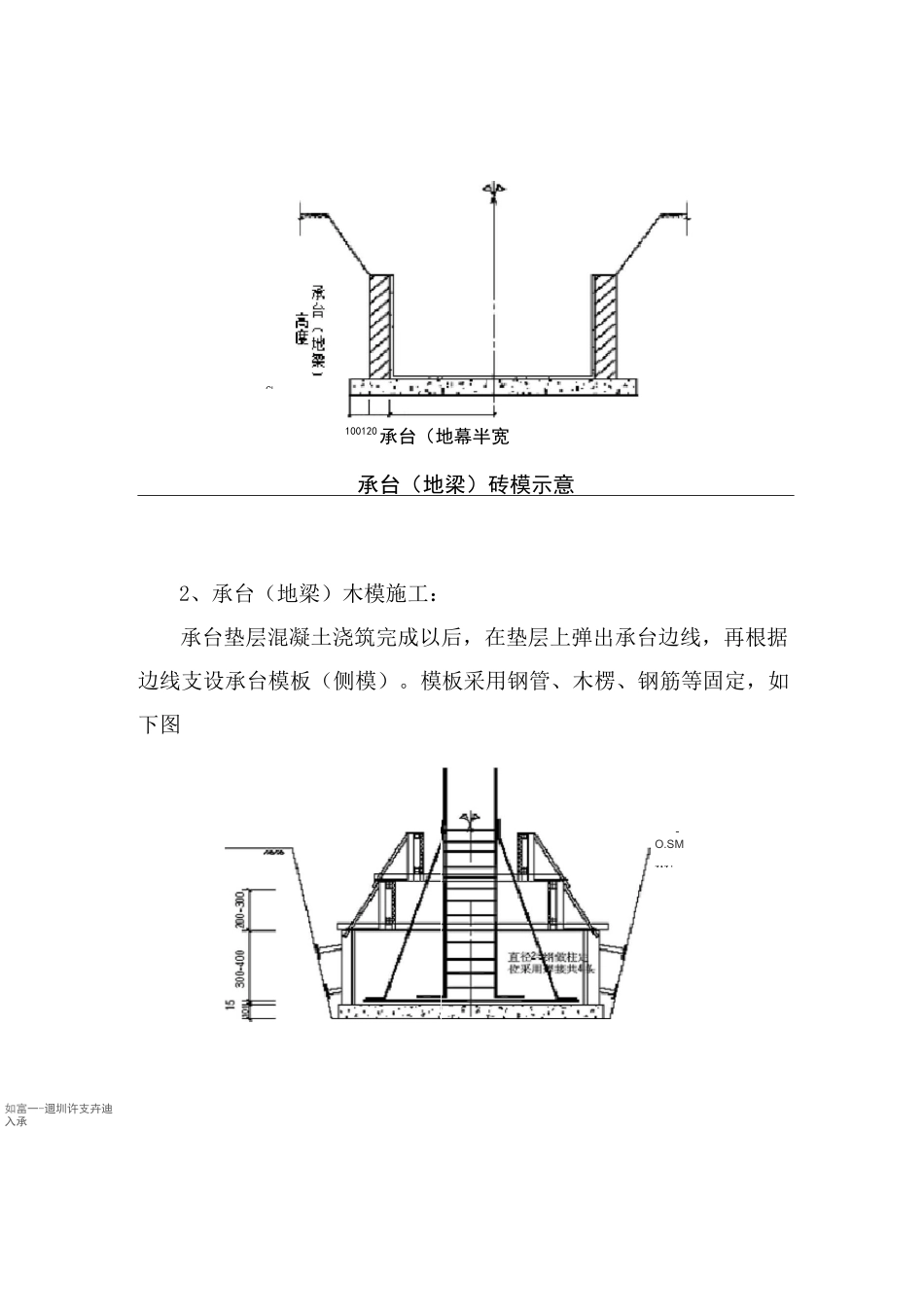

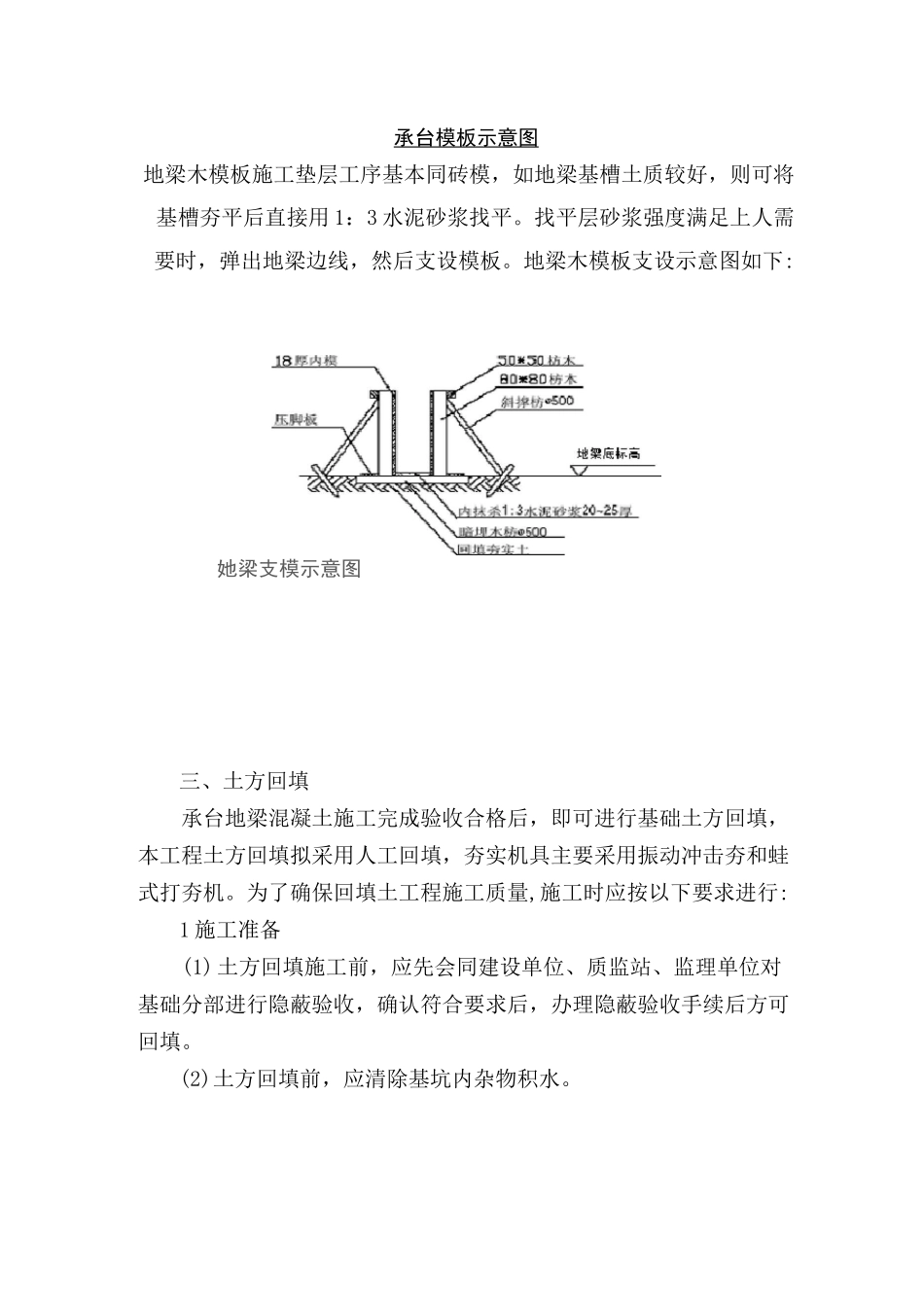

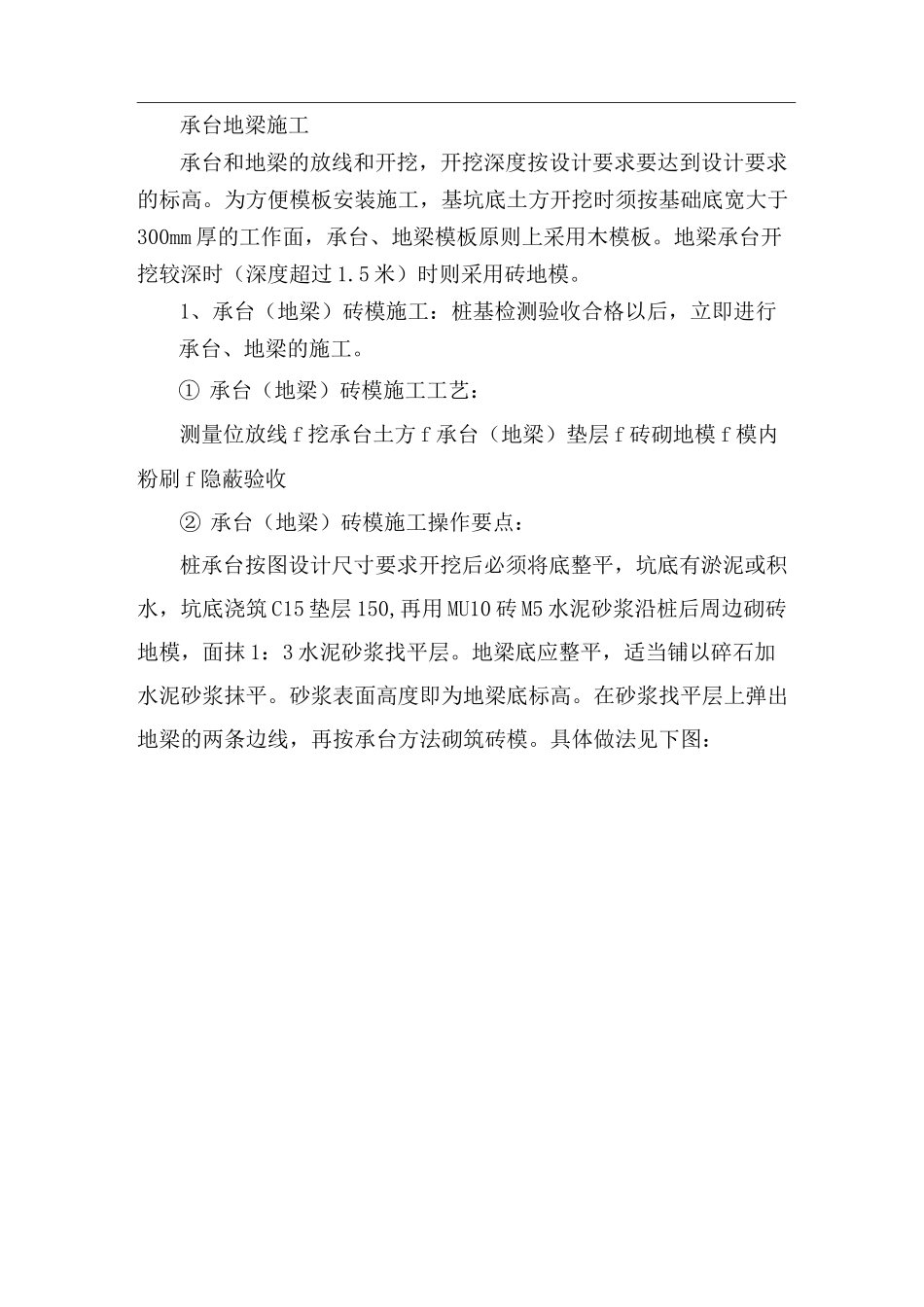

承台地梁施工承台和地梁的放线和开挖,开挖深度按设计要求要达到设计要求的标高。为方便模板安装施工,基坑底土方开挖时须按基础底宽大于300mm 厚的工作面,承台、地梁模板原则上采用木模板。地梁承台开挖较深时(深度超过 1.5 米)时则采用砖地模。1、承台(地梁)砖模施工:桩基检测验收合格以后,立即进行承台、地梁的施工。① 承台(地梁)砖模施工工艺:测量位放线 f 挖承台土方 f 承台(地梁)垫层 f 砖砌地模 f 模内粉刷 f 隐蔽验收② 承台(地梁)砖模施工操作要点:桩承台按图设计尺寸要求开挖后必须将底整平,坑底有淤泥或积水,坑底浇筑 C15 垫层 150,再用 MU10 砖 M5 水泥砂浆沿桩后周边砌砖地模,面抹 1:3 水泥砂浆找平层。地梁底应整平,适当铺以碎石加水泥砂浆抹平。砂浆表面高度即为地梁底标高。在砂浆找平层上弹出地梁的两条边线,再按承台方法砌筑砖模。具体做法见下图:如富一-迴圳许支卉迪入承Cl承台(地梁)砖模示意2、承台(地梁)木模施工:承台垫层混凝土浇筑完成以后,在垫层上弹出承台边线,再根据边线支设承台模板(侧模)。模板采用钢管、木楞、钢筋等固定,如下图100120承台(地幕半宽-O.SMZAZ-i-承台模板示意图地梁木模板施工垫层工序基本同砖模,如地梁基槽土质较好,则可将基槽夯平后直接用 1:3 水泥砂浆找平。找平层砂浆强度满足上人需要时,弹出地梁边线,然后支设模板。地梁木模板支设示意图如下:她梁支模示意图三、土方回填承台地梁混凝土施工完成验收合格后,即可进行基础土方回填,本工程土方回填拟采用人工回填,夯实机具主要采用振动冲击夯和蛙式打夯机。为了确保回填土工程施工质量,施工时应按以下要求进行:1 施工准备(1) 土方回填施工前,应先会同建设单位、质监站、监理单位对基础分部进行隐蔽验收,确认符合要求后,办理隐蔽验收手续后方可回填。(2)土方回填前,应清除基坑内杂物积水。(3)选择含水量符合压实要求的粘性土,且回填土中不得含有草根、垃圾及其它杂物,采用的石灰应符合规范要求。2 操作工艺(1)人工回填土方时,采用手推车运土,由一端向另一端自下而上分层铺垫,分层夯实,每层铺土厚度不大于 30cm,可用样桩控制分层厚度,回填前根据试验确定最佳含水率,施工时应检验,当土的含水量大于最佳含水率时+2%,应采用措施调节含水率;采用翻松、晾晒、风干等方法降低含水率,采用洒水湿润的方法增大含水率。(2) 对于分段分层填土时,交接处应填成阶梯形,...
