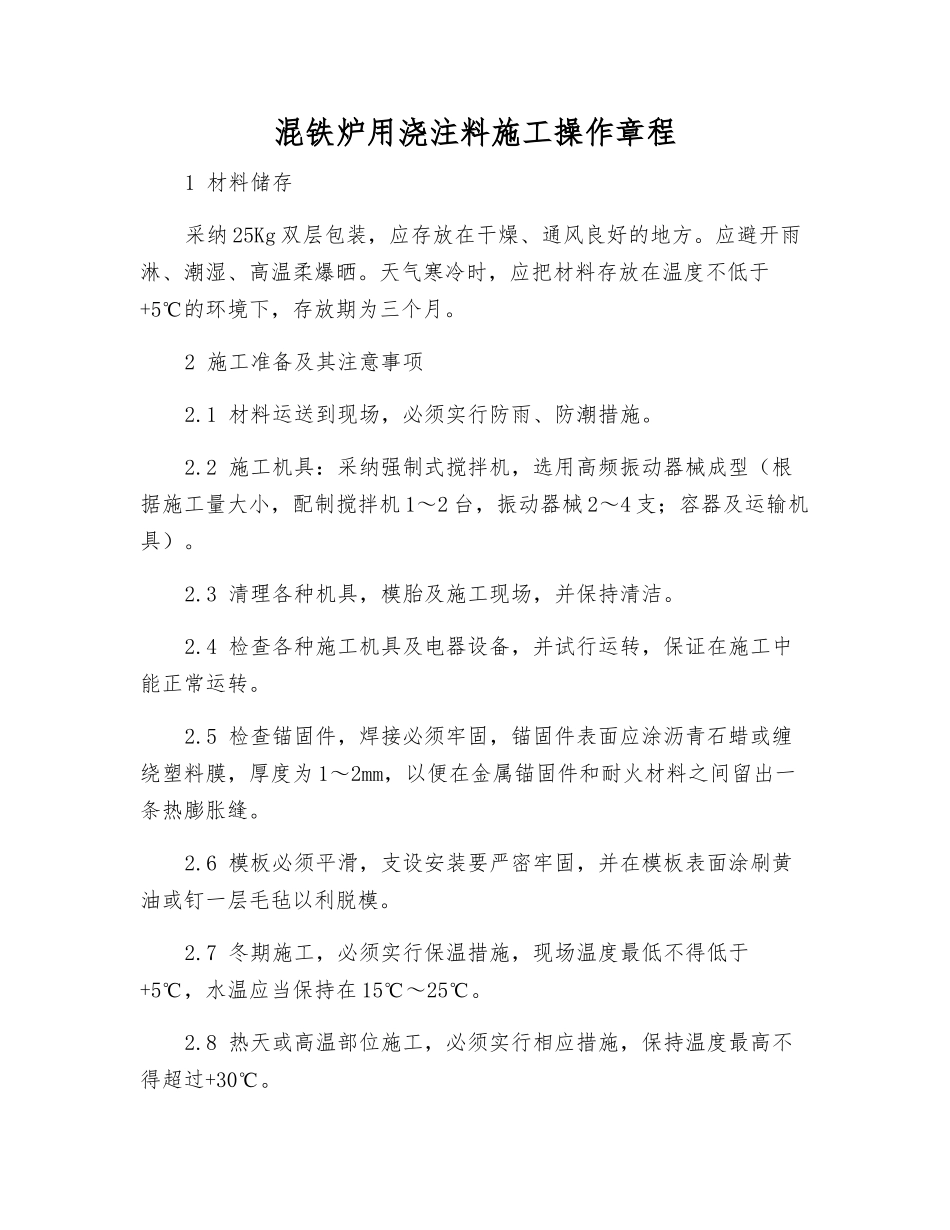

混铁炉用浇注料施工操作章程1 材料储存采纳 25Kg 双层包装,应存放在干燥、通风良好的地方
应避开雨淋、潮湿、高温柔爆晒
天气寒冷时,应把材料存放在温度不低于+5℃的环境下,存放期为三个月
2 施工准备及其注意事项2
1 材料运送到现场,必须实行防雨、防潮措施
2 施工机具:采纳强制式搅拌机,选用高频振动器械成型(根据施工量大小,配制搅拌机 1~2 台,振动器械 2~4 支;容器及运输机具)
3 清理各种机具,模胎及施工现场,并保持清洁
4 检查各种施工机具及电器设备,并试行运转,保证在施工中能正常运转
5 检查锚固件,焊接必须牢固,锚固件表面应涂沥青石蜡或缠绕塑料膜,厚度为 1~2mm,以便在金属锚固件和耐火材料之间留出一条热膨胀缝
6 模板必须平滑,支设安装要严密牢固,并在模板表面涂刷黄油或钉一层毛毡以利脱模
7 冬期施工,必须实行保温措施,现场温度最低不得低于+5℃,水温应当保持在 15℃~25℃
8 热天或高温部位施工,必须实行相应措施,保持温度最高不得超过+30℃

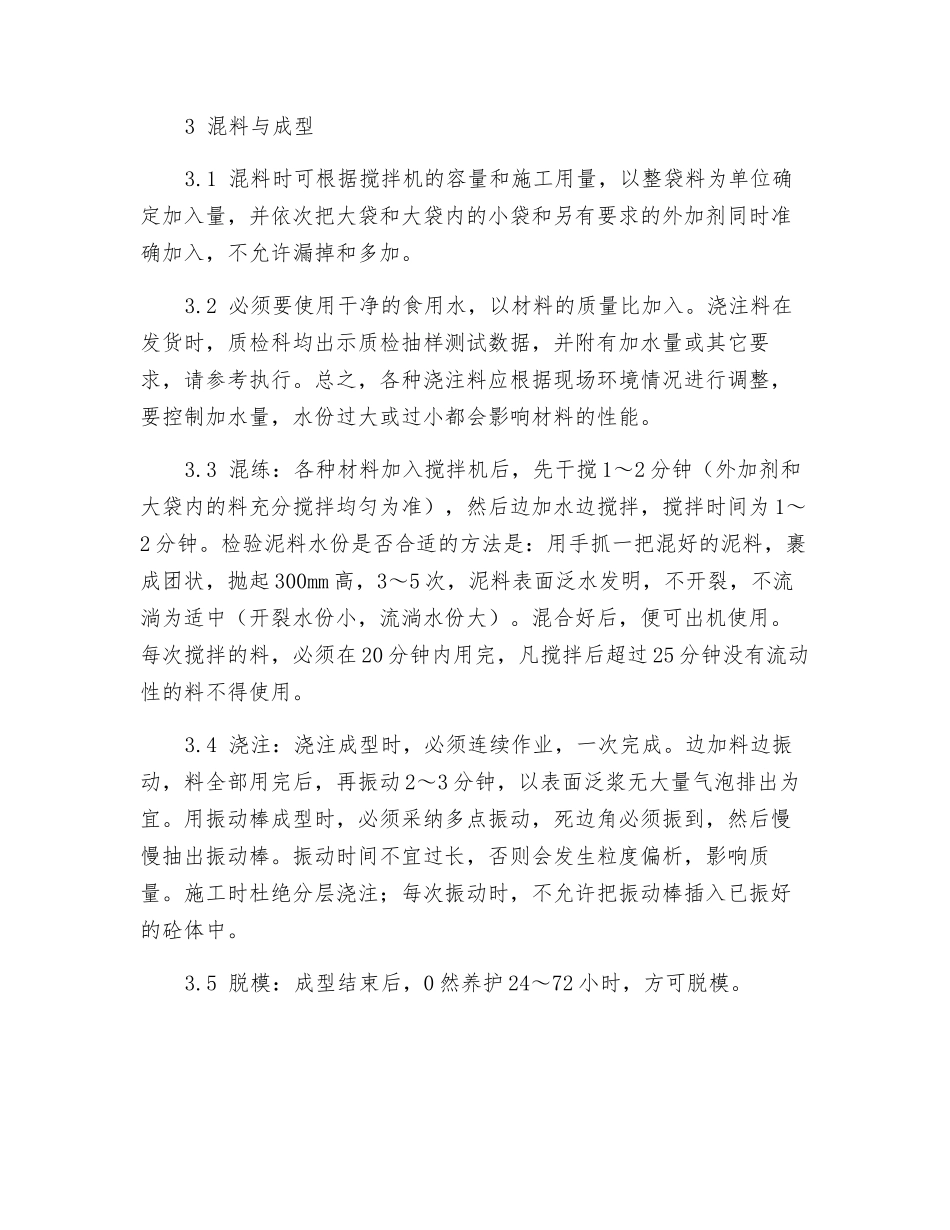

3 混料与成型3
1 混料时可根据搅拌机的容量和施工用量,以整袋料为单位确定加入量,并依次把大袋和大袋内的小袋和另有要求的外加剂同时准确加入,不允许漏掉和多加
2 必须要使用干净的食用水,以材料的质量比加入
浇注料在发货时,质检科均出示质检抽样测试数据,并附有加水量或其它要求,请参考执行
总之,各种浇注料应根据现场环境情况进行调整,要控制加水量,水份过大或过小都会影响材料的性能
3 混练:各种材料加入搅拌机后,先干搅 1~2 分钟(外加剂和大袋内的料充分搅拌均匀为准),然后边加水边搅拌,搅拌时间为 1~2 分钟
检验泥料水份是否合适的方法是:用手抓一把混好的泥料,裹成团状,抛起 300mm 高,3~5 次,泥料表面泛水发明,不开裂,不流淌为适中(开裂水份小,流淌水份
