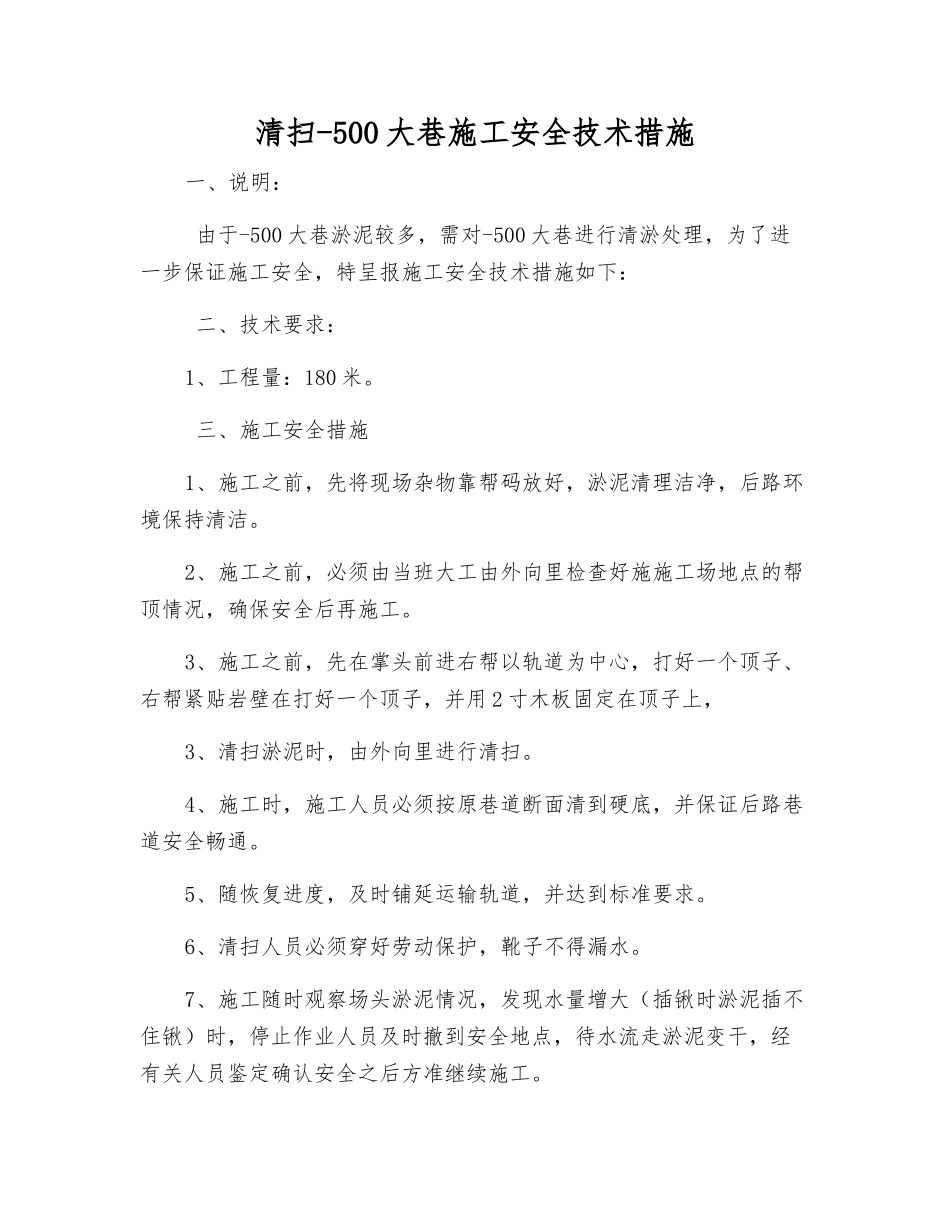

清扫-500 大巷施工安全技术措施一、说明: 由于-500 大巷淤泥较多,需对-500 大巷进行清淤处理,为了进一步保证施工安全,特呈报施工安全技术措施如下: 二、技术要求:1、工程量:180 米
三、施工安全措施1、施工之前,先将现场杂物靠帮码放好,淤泥清理洁净,后路环境保持清洁
2、施工之前,必须由当班大工由外向里检查好施施工场地点的帮顶情况,确保安全后再施工
3、施工之前,先在掌头前进右帮以轨道为中心,打好一个顶子、右帮紧贴岩壁在打好一个顶子,并用 2 寸木板固定在顶子上,3、清扫淤泥时,由外向里进行清扫
4、施工时,施工人员必须按原巷道断面清到硬底,并保证后路巷道安全畅通
5、随恢复进度,及时铺延运输轨道,并达到标准要求
6、清扫人员必须穿好劳动保护,靴子不得漏水
7、施工随时观察场头淤泥情况,发现水量增大(插锹时淤泥插不住锹)时,停止作业人员及时撤到安全地点,待水流走淤泥变干,经有关人员鉴定确认安全之后方准继续施工

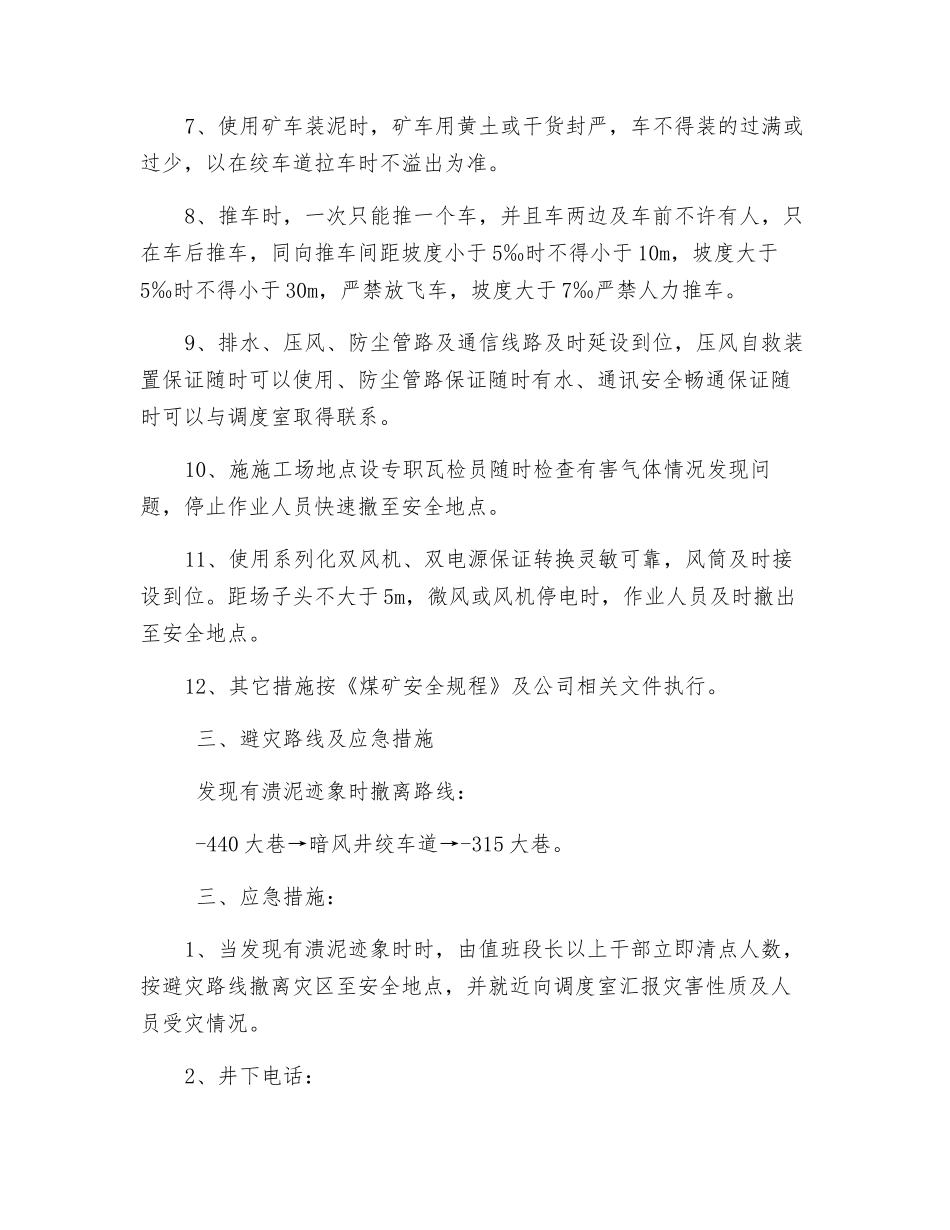

7、使用矿车装泥时,矿车用黄土或干货封严,车不得装的过满或过少,以在绞车道拉车时不溢出为准
8、推车时,一次只能推一个车,并且车两边及车前不许有人,只在车后推车,同向推车间距坡度小于 5‰时不得小于 10m,坡度大于5‰时不得小于 30m,严禁放飞车,坡度大于 7‰严禁人力推车
9、排水、压风、防尘管路及通信线路及时延设到位,压风自救装置保证随时可以使用、防尘管路保证随时有水、通讯安全畅通保证随时可以与调度室取得联系
10、施施工场地点设专职瓦检员随时检查有害气体情况发现问题,停止作业人员快速撤至安全地点
11、使用系列化双风机、双电源保证转换灵敏可靠,风筒及时接设到位
距场子头不大于 5m,微风或风机停电时,作业人员及时撤出至安全地点
12、其它措施按《煤矿安全规程》及公司相关文件执行
三、避灾路线及应急措施 发现有溃泥迹象时撤离路线: -440
